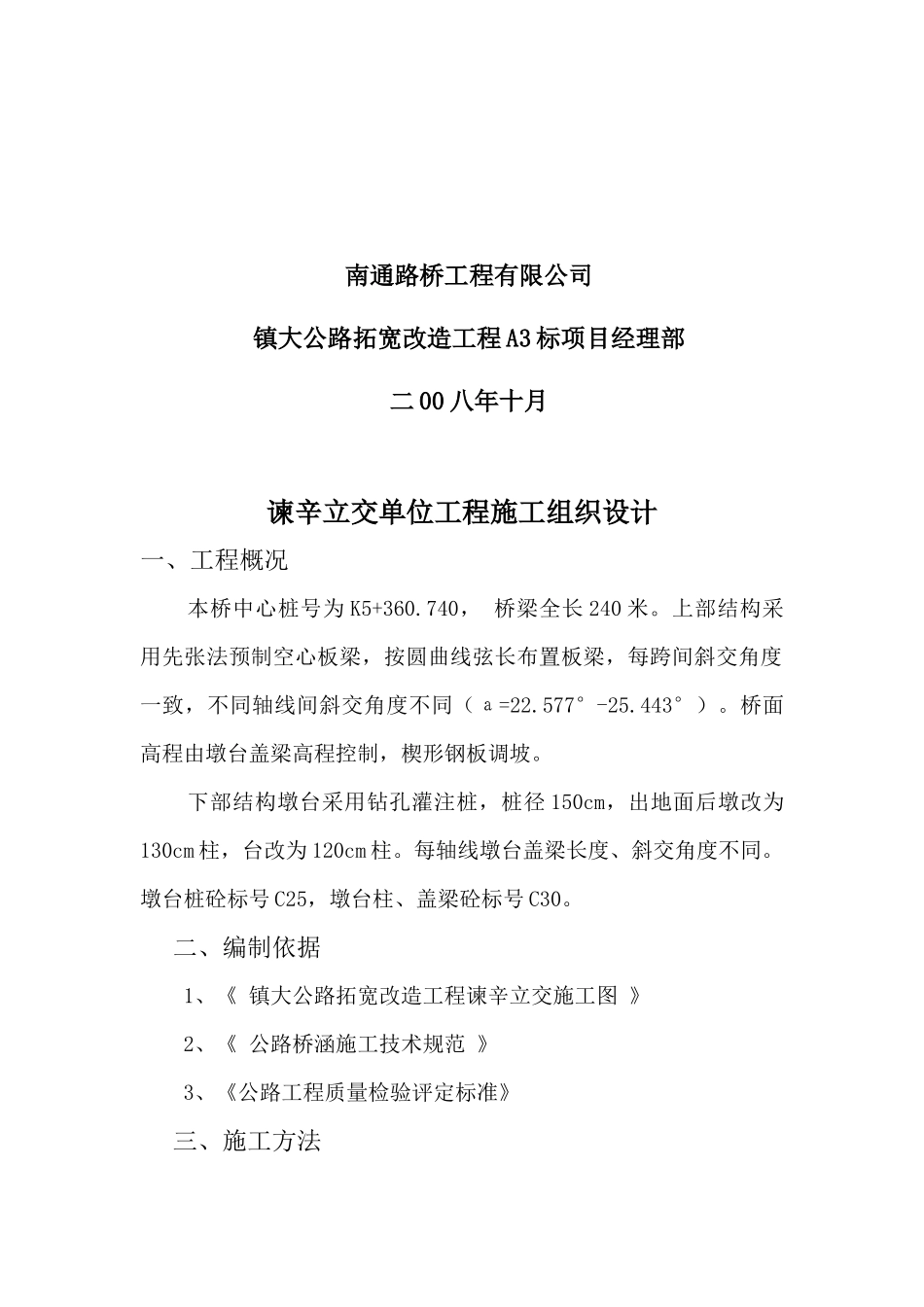

镇大公路拓宽改造工程谏辛立交桥单位工程开工报告南通路桥工程有限公司镇大公路拓宽改造工程A3标项目经理部二00八年十月谏辛立交单位工程施工组织设计一、工程概况本桥中心桩号为K5+360
740,桥梁全长240米
上部结构采用先张法预制空心板梁,按圆曲线弦长布置板梁,每跨间斜交角度一致,不同轴线间斜交角度不同(а=22
577°-25
桥面高程由墩台盖梁高程控制,楔形钢板调坡
下部结构墩台采用钻孔灌注桩,桩径150cm,出地面后墩改为130cm柱,台改为120cm柱
每轴线墩台盖梁长度、斜交角度不同
墩台桩砼标号C25,墩台柱、盖梁砼标号C30

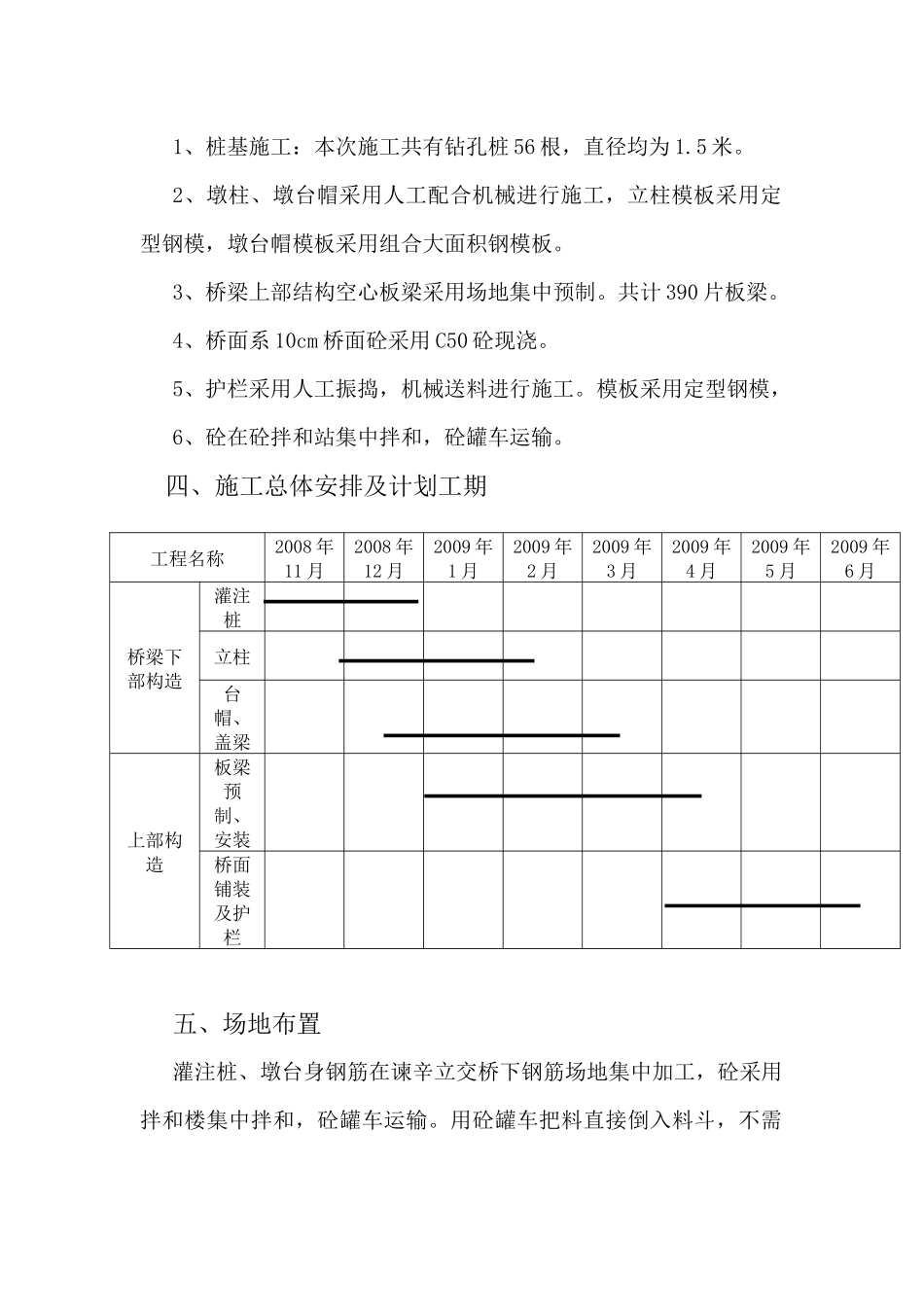

二、编制依据1、《镇大公路拓宽改造工程谏辛立交施工图》2、《公路桥涵施工技术规范》3、《公路工程质量检验评定标准》三、施工方法1、桩基施工:本次施工共有钻孔桩56根,直径均为1
2、墩柱、墩台帽采用人工配合机械进行施工,立柱模板采用定型钢模,墩台帽模板采用组合大面积钢模板
3、桥梁上部结构空心板梁采用场地集中预制
共计390片板梁
4、桥面系10cm桥面砼采用C50砼现浇
5、护栏采用人工振捣,机械送料进行施工
模板采用定型钢模,6、砼在砼拌和站集中拌和,砼罐车运输
四、施工总体安排及计划工期工程名称2008年11月2008年12月2009年1月2009年2月2009年3月2009年4月2009年5月2009年6月桥梁下部构造灌注桩立柱台帽、盖梁上部构造板梁预制、安装桥面铺装及护栏五、场地布置灌注桩、墩台身钢筋在谏辛立交桥下钢筋场地集中加工,砼采用拌和楼集中拌和,砼罐车运输
用砼罐车把料直接倒入料斗,不需财王务科峰另配砼输运泵,以加快浇灌速度
板梁采用预制场集中预制,地址选定在长山林场
详见施工场地平面图六、管理网络成立以项目经理为首的管理机构,并下设工区主任、技术负责人、安全员等
项目经理部组织管理框图七、质保措施及
