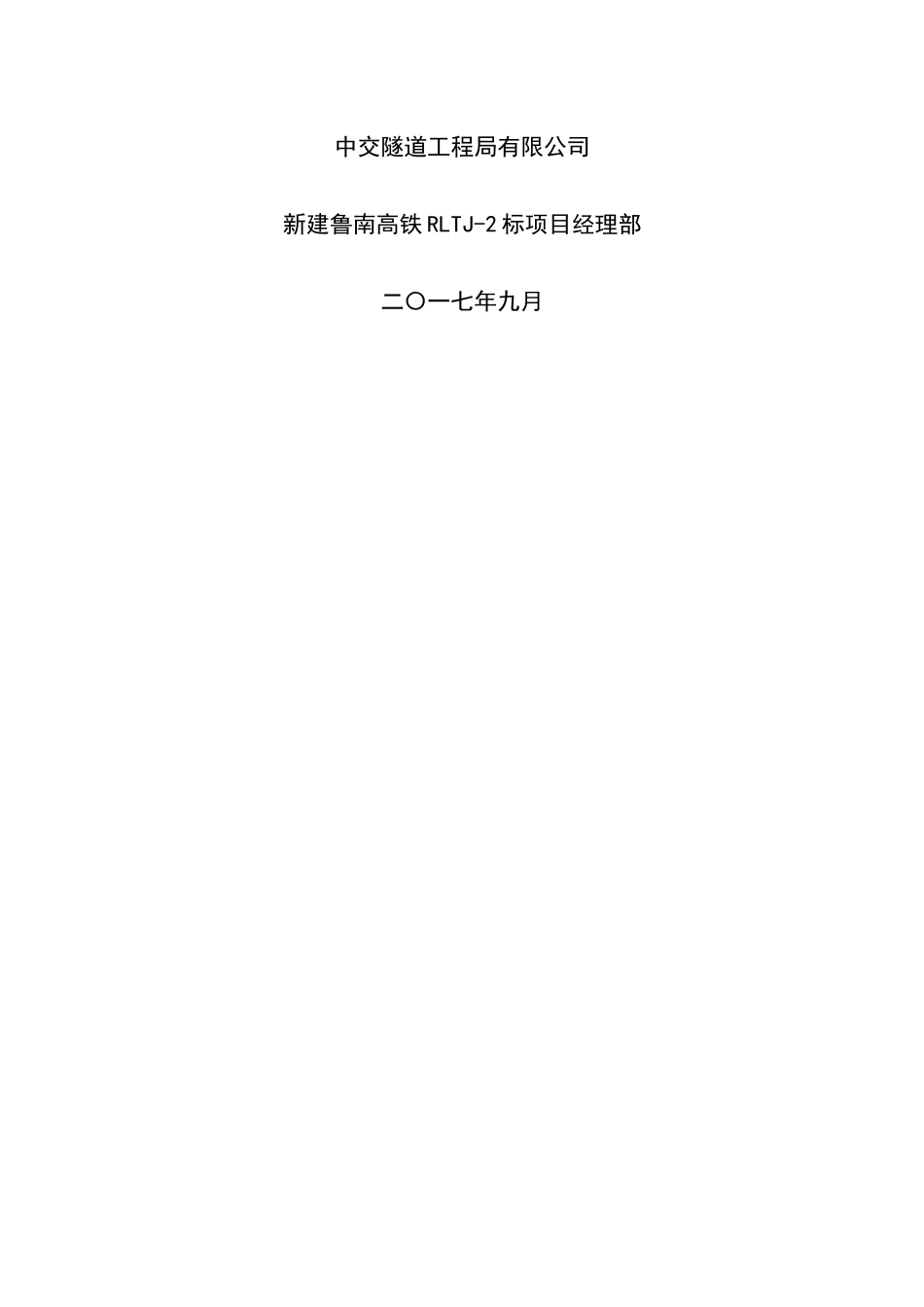

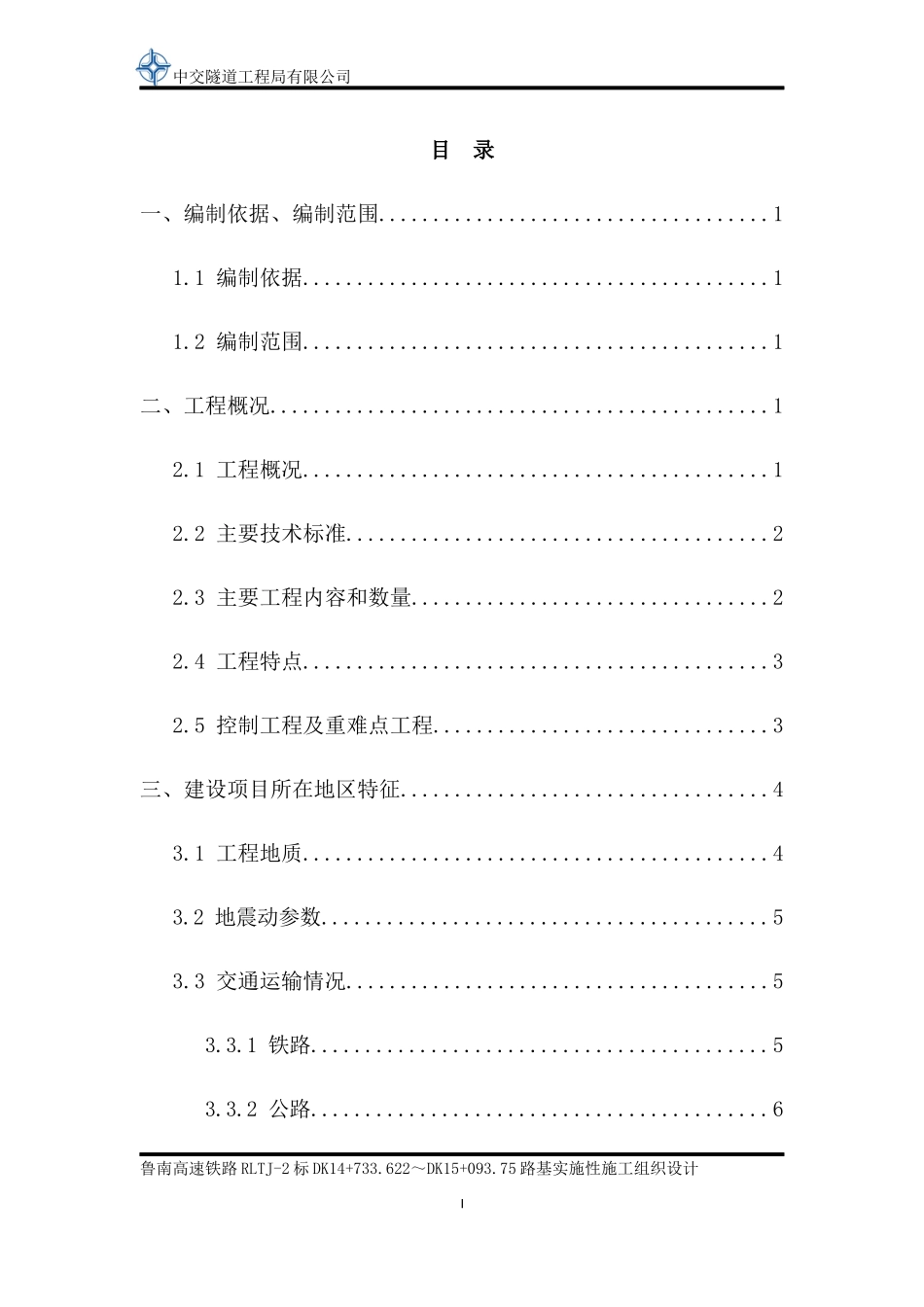

新建鲁南高速铁路日照至临沂段RLTJ-2标DK14+733.622~DK15+093.750路基工程施工组织设计编制:审核:批准:中交隧道工程局有限公司新建鲁南高铁RLTJ-2标项目经理部二〇一七年九月中交隧道工程局有限公司目录一、编制依据、编制范围....................................11.1编制依据...........................................11.2编制范围...........................................1二、工程概况..............................................12.1工程概况...........................................12.2主要技术标准.......................................22.3主要工程内容和数量.................................22.4工程特点...........................................32.5控制工程及重难点工程...............................3三、建设项目所在地区特征..................................43.1工程地质...........................................43.2地震动参数.........................................53.3交通运输情况.......................................53.3.1铁路..........................................53.3.2公路..........................................6鲁南高速铁路RLTJ-2标DK14+733.622~DK15+093.75路基实施性施工组织设计I中交隧道工程局有限公司3.3.3水运..........................................73.4沿线水源、电源、燃料等可资利用的情况...............73.4.1施工用水......................................73.4.2施工用电......................................73.4.3油燃料........................................73.5当地建筑材料的分布情况.............................73.5.1石料..........................................73.5.2砂............................................73.6其他与施工有关的情况...............................73.6.1地区卫生防疫情况..............................83.6.2民风民俗......................................8四、总体施工组织安排......................................84.1施工总体目标.......................................84.1.1质量目标......................................84.1.2安全生产目标..................................74.1.3投资控制目标..................................9鲁南高速铁路RLTJ-2标DK14+733.622~DK15+093.75路基实施性施工组织设计II中交隧道工程局有限公司4.1.4环境保护目标..................................94.1.5社会稳定目标..................................94.2施工组织机构、队伍部署和任务划分...................94.2.1组织机构设置..................................94.2.2组织机构职能.................................104.2.3主要管理及技术人员职责.......................134.3总体施工安排和主要阶段工期........................164.3.1总体施工安排.................................164.3.2开竣工日期及主要进度指标.....................174.4施工准备和建设协调方案............................164.4.1施工准备.....................................164.4.2建设协调方案.................................174.5工程接口及配合....................................19五、临时工程和过渡工程...................................215.1大型临时工程......................................215.1.1填料加工.....................................21鲁南高速铁路RLTJ-2标DK14+733.622~DK15+093.75路基实施性施工组织设计III中交隧道工程局有限公司5.1.2汽车运输便道.................................215.1.3临时电力线路.................................215.2小型临时工程......................................225.2.1施工驻地、营地...............................225.2.2生产、生活排污及垃圾处理和环境保护设施........225.2.3消防.........................................22六、施工方案....
