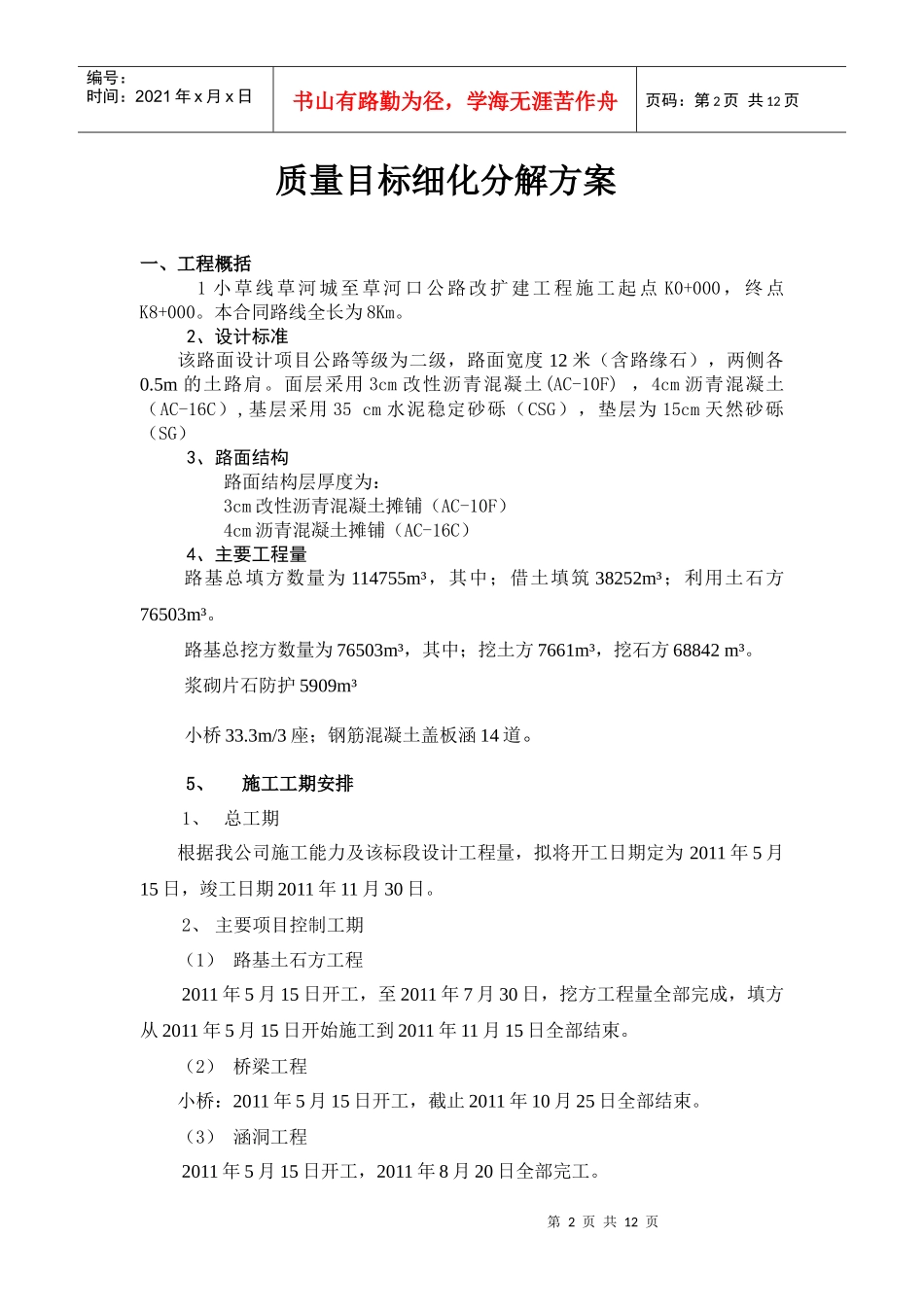

第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页小草线草河掌至草河口段公路改扩建工程第一合同段质量目标细化分解方案本溪顺鑫公路工程有限责任公司第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页质量目标细化分解方案一、工程概括1小草线草河城至草河口公路改扩建工程施工起点K0+000,终点K8+000
本合同路线全长为8Km
2、设计标准该路面设计项目公路等级为二级,路面宽度12米(含路缘石),两侧各0
5m的土路肩
面层采用3cm改性沥青混凝土(AC-10F),4cm沥青混凝土(AC-16C),基层采用35cm水泥稳定砂砾(CSG),垫层为15cm天然砂砾(SG)3、路面结构路面结构层厚度为:3cm改性沥青混凝土摊铺(AC-10F)4cm沥青混凝土摊铺(AC-16C)4、主要工程量路基总填方数量为114755m³,其中;借土填筑38252m³;利用土石方76503m³
路基总挖方数量为76503m³,其中;挖土方7661m³,挖石方68842m³
浆砌片石防护5909m³小桥33
3m/3座;钢筋混凝土盖板涵14道
5、施工工期安排1、总工期根据我公司施工能力及该标段设计工程量,拟将开工日期定为2011年5月15日,竣工日期2011年11月30日
2、主要项目控制工期(1)路基土石方工程2011年5月15日开工,至2011年7月30日,挖方工程量全部完成,填方从2011年5月15日开始施工到2011年11月15日全部结束
(2)桥梁工程小桥:2011年5月15日开工,截止2011年10月25日全部结束
(3)涵洞工程2011年5月15日开工,2011年8月20日全部完工
第3页共12页第2页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共1
