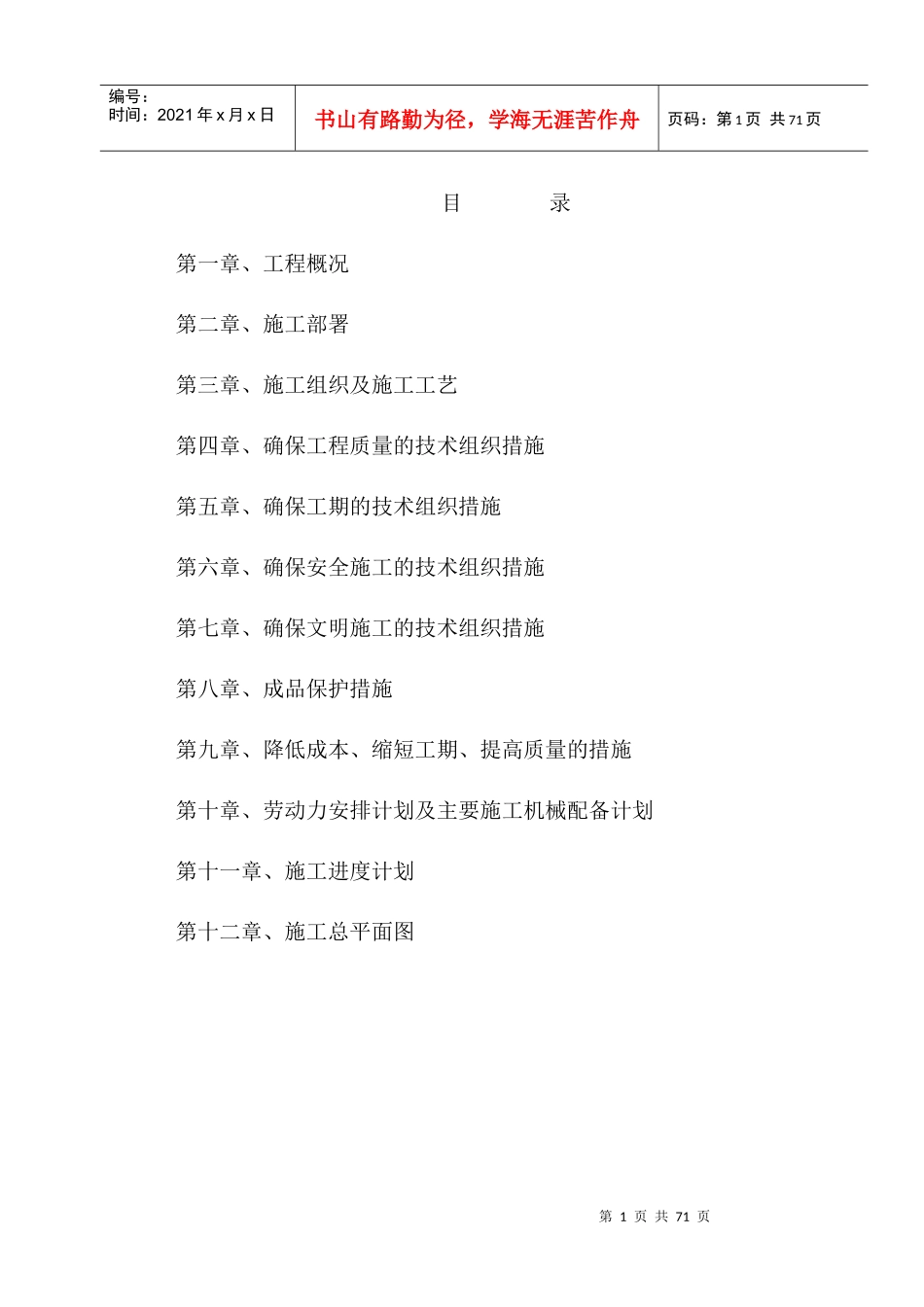

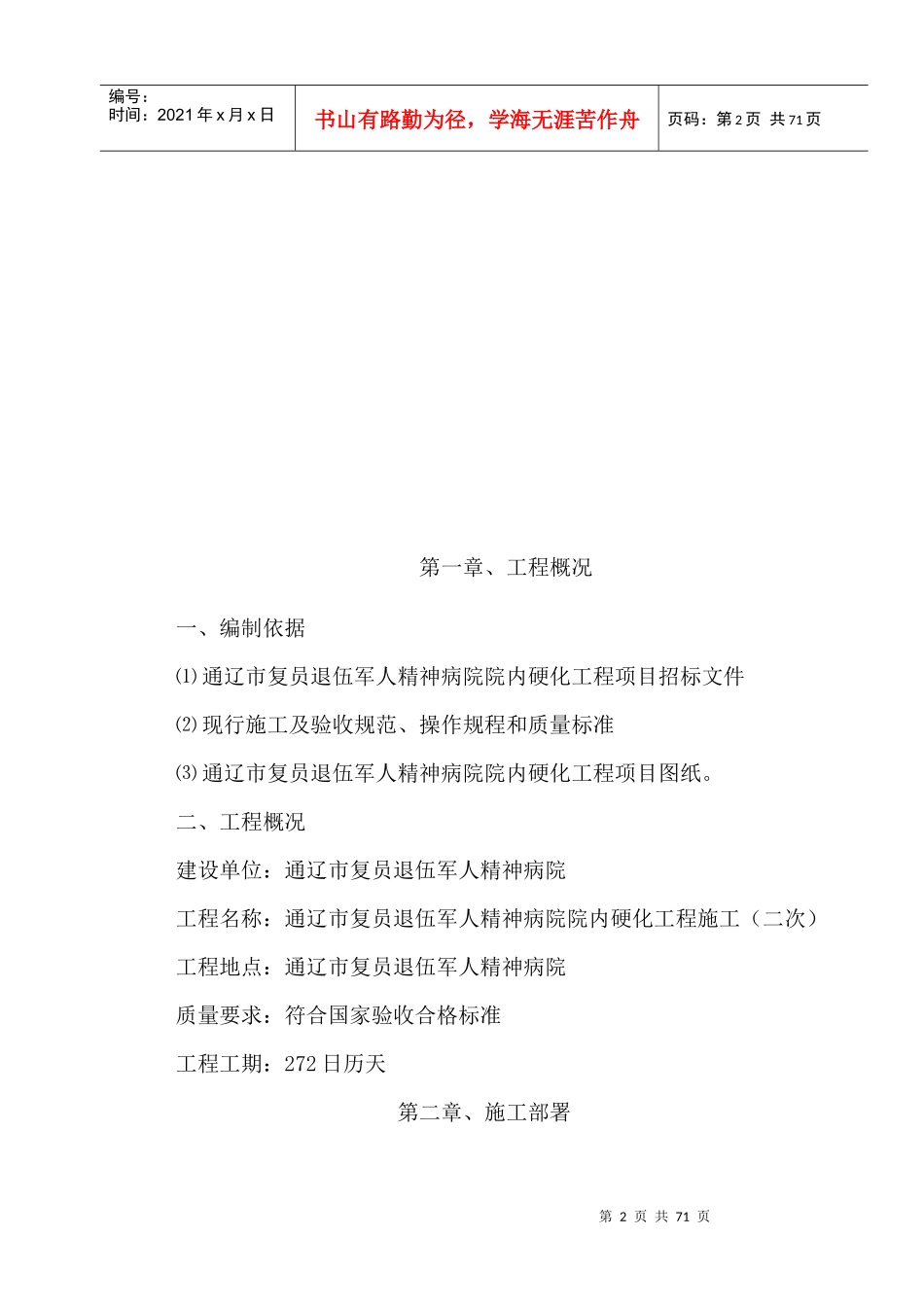

第1页共71页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共71页目录第一章、工程概况第二章、施工部署第三章、施工组织及施工工艺第四章、确保工程质量的技术组织措施第五章、确保工期的技术组织措施第六章、确保安全施工的技术组织措施第七章、确保文明施工的技术组织措施第八章、成品保护措施第九章、降低成本、缩短工期、提高质量的措施第十章、劳动力安排计划及主要施工机械配备计划第十一章、施工进度计划第十二章、施工总平面图第2页共71页第1页共71页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共71页第一章、工程概况一、编制依据⑴通辽市复员退伍军人精神病院院内硬化工程项目招标文件⑵现行施工及验收规范、操作规程和质量标准⑶通辽市复员退伍军人精神病院院内硬化工程项目图纸
二、工程概况建设单位:通辽市复员退伍军人精神病院工程名称:通辽市复员退伍军人精神病院院内硬化工程施工(二次)工程地点:通辽市复员退伍军人精神病院质量要求:符合国家验收合格标准工程工期:272日历天第二章、施工部署第3页共71页第2页共71页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共71页一、组织管理目标1、质量目标:符合国家验收合格标准
2、安全目标:符合本市安全标准化工地
3、文明目标:符合本市文明标准化工地
4、工期目标:本工程的工期管理目标为272日历天
二、结合实际布署施工本工程位于通辽市复员退伍军人精神病院,根据工程内容、工期特点及横跨雨季的特性,对本工程进行交叉流水作业部署
三、合理选择施工机械为加快工程施工进度,场地平整采用2台推土机及人工辅助作业
自卸车配合将土方堆置在工程外围建设单位许可的地方
砼及砂浆搅拌采用1台350型搅拌机
作为施工场地,以加快施工进度
其它机械参见“主要施工机械配备计划”
四、测量控制方法1、总原则
