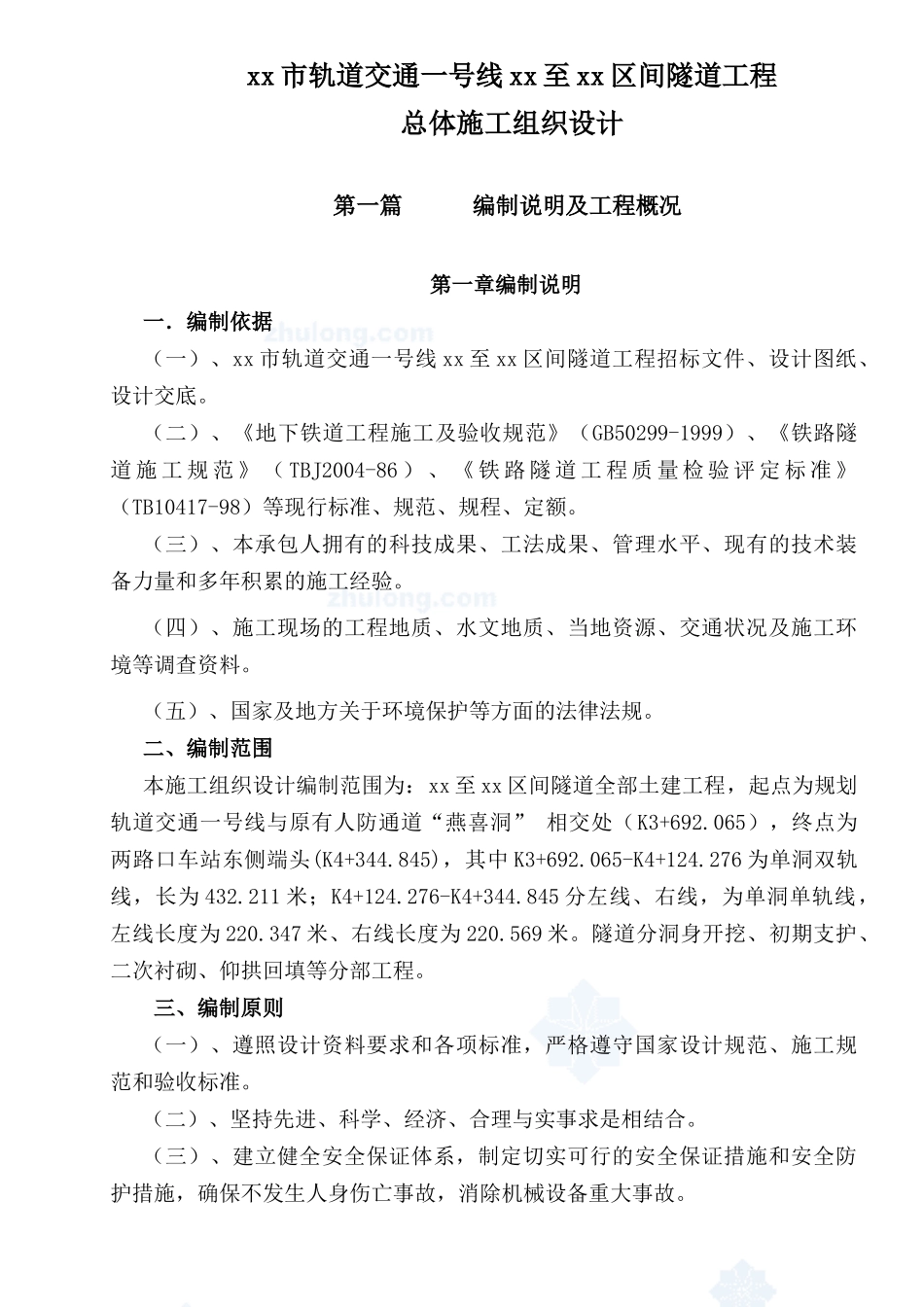

xx市轨道交通一号线xx至xx区间隧道工程总体施工组织设计第一篇编制说明及工程概况第一章编制说明一.编制依据(一)、xx市轨道交通一号线xx至xx区间隧道工程招标文件、设计图纸、设计交底
(二)、《地下铁道工程施工及验收规范》(GB50299-1999)、《铁路隧道施工规范》(TBJ2004-86)、《铁路隧道工程质量检验评定标准》(TB10417-98)等现行标准、规范、规程、定额
(三)、本承包人拥有的科技成果、工法成果、管理水平、现有的技术装备力量和多年积累的施工经验
(四)、施工现场的工程地质、水文地质、当地资源、交通状况及施工环境等调查资料
(五)、国家及地方关于环境保护等方面的法律法规
二、编制范围本施工组织设计编制范围为:xx至xx区间隧道全部土建工程,起点为规划轨道交通一号线与原有人防通道“燕喜洞”相交处(K3+692
065),终点为两路口车站东侧端头(K4+344
845),其中K3+692
065-K4+124
276为单洞双轨线,长为432
211米;K4+124
276-K4+344
845分左线、右线,为单洞单轨线,左线长度为220
347米、右线长度为220
隧道分洞身开挖、初期支护、二次衬砌、仰拱回填等分部工程
三、编制原则(一)、遵照设计资料要求和各项标准,严格遵守国家设计规范、施工规范和验收标准
(二)、坚持先进、科学、经济、合理与实事求是相结合
(三)、建立健全安全保证体系,制定切实可行的安全保证措施和安全防护措施,确保不发生人身伤亡事故,消除机械设备重大事故
(四)、坚持对施工过程严密监控、动静结合、科学管理的原则
(五)、严格遵照、遵守xx市在施工安全、环境保护等方面的规定与技术标准;遵守市规和民约

第二章工程概况一、工程简介xx轨道交通一号线燕喜洞至两路口区间隧道K3+692
065-K4+124
276为单洞双线,长为
