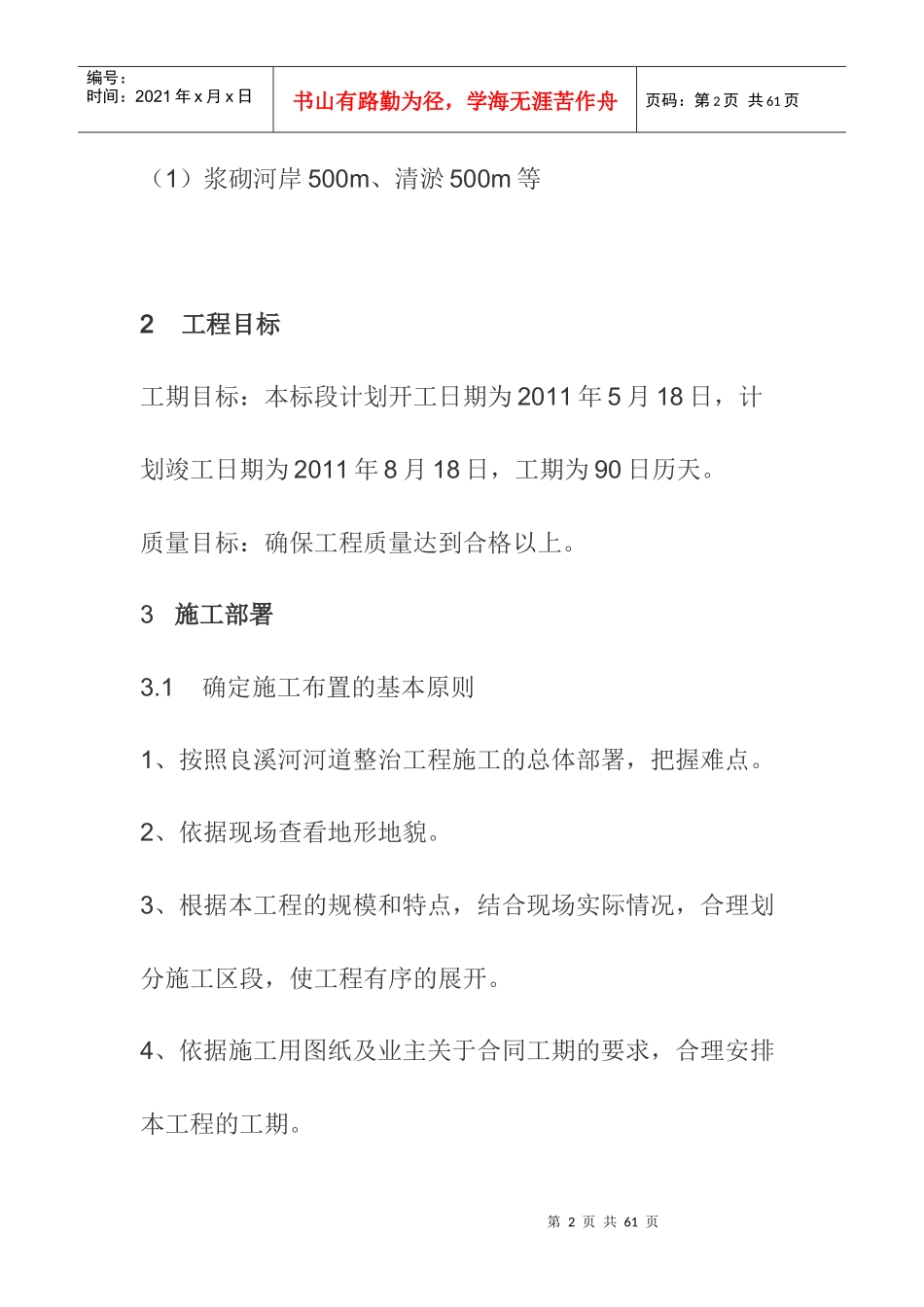

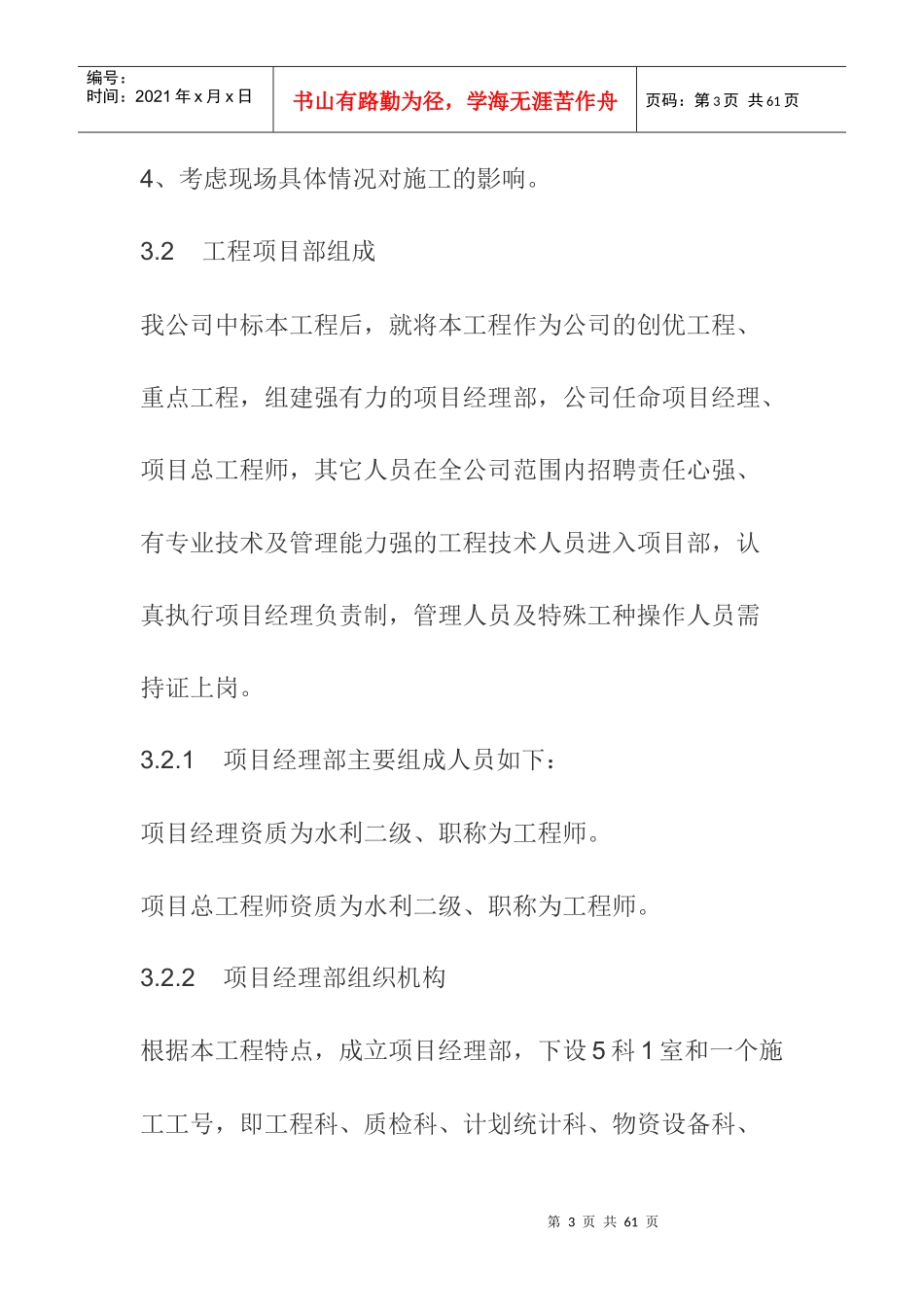

第1页共61页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共61页石溪河小流域治理工程施工组织设计1工程概况1.1工程名称石溪河小流域治理工程1.2工程地点冷水江市岩口镇1.3工程简介冷水江市良溪河河道治理工程是为了配合冷水江市小城镇建设、矿山地质环境治理论,对现有良溪河河道进行全面整治。本标段计划河道整治总长度为500m,河底净宽5.0m。主要工程任务为河道清淤、河堤护岸、下河阶梯、土方回填、沿堤绿化等。1.4主要工程数量第2页共61页第1页共61页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共61页(1)浆砌河岸500m、清淤500m等2工程目标工期目标:本标段计划开工日期为2011年5月18日,计划竣工日期为2011年8月18日,工期为90日历天。质量目标:确保工程质量达到合格以上。3施工部署3.1确定施工布置的基本原则1、按照良溪河河道整治工程施工的总体部署,把握难点。2、依据现场查看地形地貌。3、根据本工程的规模和特点,结合现场实际情况,合理划分施工区段,使工程有序的展开。4、依据施工用图纸及业主关于合同工期的要求,合理安排本工程的工期。第3页共61页第2页共61页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共61页4、考虑现场具体情况对施工的影响。3.2工程项目部组成我公司中标本工程后,就将本工程作为公司的创优工程、重点工程,组建强有力的项目经理部,公司任命项目经理、项目总工程师,其它人员在全公司范围内招聘责任心强、有专业技术及管理能力强的工程技术人员进入项目部,认真执行项目经理负责制,管理人员及特殊工种操作人员需持证上岗。3.2.1项目经理部主要组成人员如下:项目经理资质为水利二级、职称为工程师。项目总工程师资质为水利二级、职称为工程师。3.2.2项目经理部组织机构根据本工程特点,成立项目经理部,下设5科1室和一个施工工号,即工程科、质检科、计划统计科、物资设备科、第4页共61页第3页共61页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共61页财务科、办公室。见附图:组织机构框图。项目部全权代表我公司行使管理职权,履行合同的权利和义务,确保工程优质按期的完成。3.3项目经理部各部门职责3.3.1工程科1、负责编制并全面贯彻执行《冷水江市良溪河河道治理工程施工组织设计》的实施,对工程质量负全责;2、负责编制《冷水江市良溪河河道治理工程施工组织设计》并申报有关单位、部门;3、根据设计图纸、规范、施工规程、质量标准,结合施工现场情况,编制施工方案、技术措施、雨季施工措施,并检查落实情况;4、负责组织设计交底,根据进度要求督促、领取设计图纸,与设计及管理单位联系,及时解决施工中出现的技术问题,第5页共61页第4页共61页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共61页签定有关洽商;5、负责新技术、新工艺、新材料、新结构的推广工作,制定有关技术措施,指导、检查使用情况;6、负责组织项目部施工的工序自检、专检;7、负责编制工程成品的保护措施并检查落实情况;8、负责办理工程洽商和设计变更;9、负责编制特殊材料的搬运、贮存方案,并组织实施。3.3.2质检科1、质检科协助总工做好项目质量管理工作,制定、编制质量目标及创优计划,并负责执行;2、负责承接工程的检验、试验及不合格产品的控制管理工作,负责检验测量和试验设备的管理和计量工作,并配合监理进行工程验收,填报监理要求的各种表格;3、负责日常质检资料和竣工资料、工程试验对外见证送检;第6页共61页第5页共61页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共61页4、负责测量及计量器具的保存、标识,并提供准确的工程测量报告和测量复核记录;5、参加技术交底、施工方案、技术措施的讨论;6、经常深入现场,检查工程质量标准实施情况,发现问题及时反映和解决。3.3.3计划统计科1、负责编制项目施工进度总计划,根据生产进度编制季、月度生产计划。2、负责组织项目经理部施工过程中工力协调,进度调整。3、负责各单位工程材料计划的编制。4、负责工程预算的编制,月度报表...
