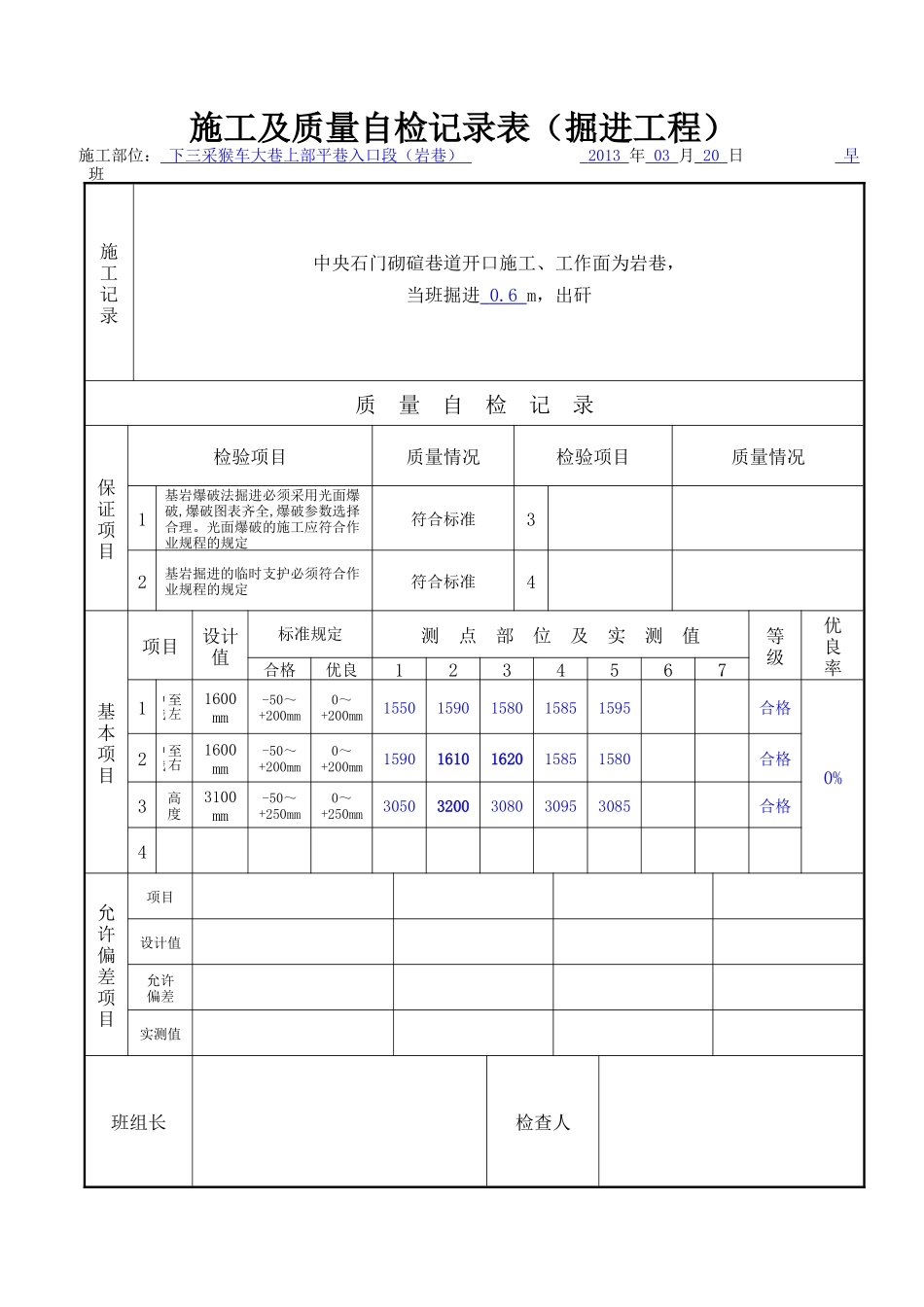

施工及质量自检记录表(掘进工程)施工部位:下三采猴车大巷上部平巷入口段(岩巷)2013年03月20日早班施工记录中央石门砌碹巷道开口施工、工作面为岩巷,当班掘进0.6m,出矸质量自检记录保证项目检验项目质量情况检验项目质量情况1基岩爆破法掘进必须采用光面爆破,爆破图表齐全,爆破参数选择合理。光面爆破的施工应符合作业规程的规定符合标准32基岩掘进的临时支护必须符合作业规程的规定符合标准4基本项目项目设计值标准规定测点部位及实测值等级优良率合格优良12345671至左中线1600mm-50~+200mm0~+200mm15501590158015851595合格0%2至右中线1600mm-50~+200mm0~+200mm15901610162015851580合格3高度3100mm-50~+250mm0~+250mm30503200308030953085合格4允许偏差项目项目设计值允许偏差实测值班组长检查人第2页共198页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共198页施工及质量自检记录表(锚杆支护工程)施工部位:下三采猴车大巷上部平巷入口段(岩巷)2013年03月20日早班施工记录打锚杆、锚索质量自检记录保证项目检验项目质量情况检验项目质量情况1锚索材质、规格、结构、强度必须符合设计要求符合标准3树脂药卷锚固剂的材质、规格、配比、性能必须符合设计要求符合标准2锚杆杆体及配件的材质、品种、规格、强度、结构必须符合设计要求符合标准4基本项目项目设计值标准规定检查点检查(抽查)记录等级优良率合格优良1234561锚索钻孔方向90°偏差角≤3°偏差角≤2°87合格0%2锚索安装深度深度8000mm不小于设计95%不小于设计100%7880合格3锚索预应力100KN不小于设计90%不小于设计99合格4锚杆安装装质量基本密贴壁面密贴壁面楔紧基本密贴基本密贴密贴基本密贴基本密贴合格5锚杆抗拔力(顶)105KN不小于设计90%不小于设计102103101102104合格6锚杆抗拔力(帮)30KN不小于设计90%不小于设计3028283528合格允许偏差项目项目锚索孔距锚索孔深锚索外露长度锚杆间距锚杆排距锚杆孔深锚杆角度锚杆外露长度设计值4000mm(煤巷)2400mm(岩巷)8000mm100~150mm800mm800mm2200mm(顶)1800mm(帮)90°50mm允许偏差+200mm0~+100mm≤100mm±100mm±100mm0~+50mm≤15°10~40mm实测值24508020115顶800帮900顶750帮810顶2220帮18108535第3页共198页第2页共198页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共198页班组长检查人施工及质量自检记录表(掘进工程)施工部位:下三采猴车大巷上部平巷入口段(岩巷)2013年03月20日二班施工记录当班掘进0.6m,出矸质量自检记录保证项目检验项目质量情况检验项目质量情况1基岩爆破法掘进必须采用光面爆破,爆破图表齐全,爆破参数选择合理。光面爆破的施工应符合作业规程的规定符合标准32基岩掘进的临时支护必须符合作业规程的规定符合标准4基本项目项目设计值标准规定测点部位及实测值等级优良率合格优良12345671至左中线1600mm-50~+200mm0~+200mm15601670159016201650优良33%2至右中线1600mm-50~+200mm0~+200mm15701590158015801570合格3高度3100mm-50~+250mm0~+250mm30703080309031203080合格4允许偏差项目项目设计值允许偏差实测值第4页共198页第3页共198页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共198页班组长检查人施工及质量自检记录表(锚杆支护工程)施工部位:下三采猴车大巷上部平巷入口段(岩巷)2013年03月20日二班施工记录打锚杆质量自检记录保证项目检验项目质量情况检验项目质量情况1锚索材质、规格、结构、强度必须符合设计要求符合标准3树脂药卷锚固剂的材质、规格、配比、性能必须符合设计要求符合标准2锚杆杆体及配件的材质、品种、规格、强度、结构必须符合设计要求符合标准4基本项目项目设计值标准规定检查点检查(抽查)记录等级优良率合格优良1234561锚索钻孔方向90°偏差角≤3°偏差角≤2°33%2锚索安装深度深度8000mm不小于设计95%不小于设计100%3锚索预应力100KN不小于设计90%不小于设计4锚杆安装装质量基本密贴壁面密贴壁面楔紧密贴基本密贴密贴基本密贴密贴优良5锚杆抗拔力(顶)105KN不小于设计90%不小于设计951059798101合格6锚...
