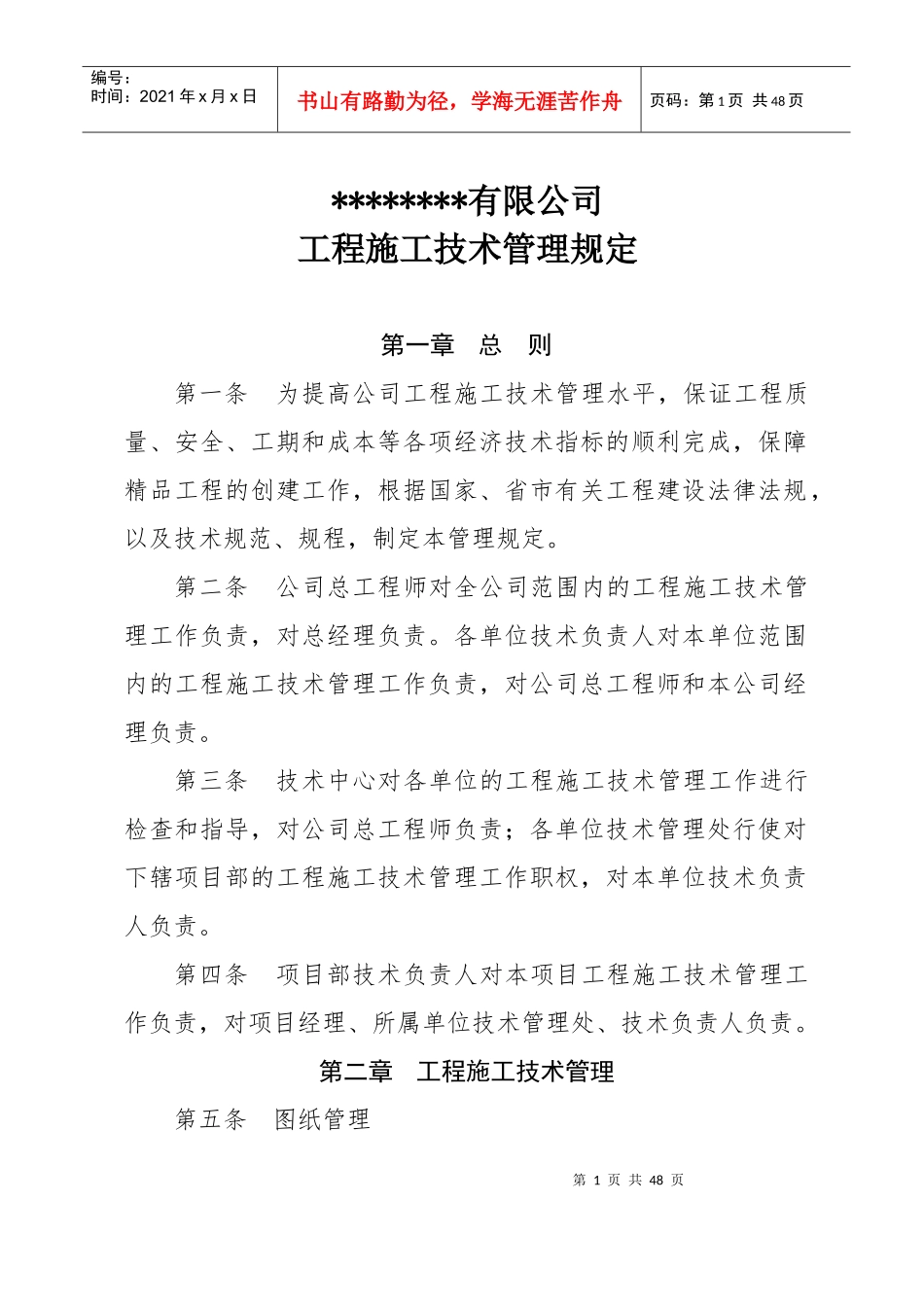

第1页共48页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共48页********有限公司工程施工技术管理规定第一章总则第一条为提高公司工程施工技术管理水平,保证工程质量、安全、工期和成本等各项经济技术指标的顺利完成,保障精品工程的创建工作,根据国家、省市有关工程建设法律法规,以及技术规范、规程,制定本管理规定
第二条公司总工程师对全公司范围内的工程施工技术管理工作负责,对总经理负责
各单位技术负责人对本单位范围内的工程施工技术管理工作负责,对公司总工程师和本公司经理负责
第三条技术中心对各单位的工程施工技术管理工作进行检查和指导,对公司总工程师负责;各单位技术管理处行使对下辖项目部的工程施工技术管理工作职权,对本单位技术负责人负责
第四条项目部技术负责人对本项目工程施工技术管理工作负责,对项目经理、所属单位技术管理处、技术负责人负责
第二章工程施工技术管理第五条图纸管理第2页共48页第1页共48页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共48页一、图纸收发管理(一)图纸领取图纸应由各单位技术管理处到建设单位领取,非技术管理处领取的图纸,应交到相关单位技术管理处
图纸领取的数量按照合同,至少8套,其中至少应有1套图纸设计单位章、注册建筑师章、注册结构师章、审图机构章齐全
(二)图纸发放图纸应由各单位技术管理处发放,并做好记录
图纸发放的范围如下:技术管理处1套,经营管理处1套,2套留作竣工图,其余发给工程项目部
技术管理处所用图纸待竣工时发至项目部用于绘制竣工图(如图纸数量较少时,技术管理处也可用电子版图纸)
设计单位章、注册建筑师章、注册结构师章、审图机构章盖章齐全的图纸应放在施工现场,并保存完好备查
二、图纸会审实行三级会审制度

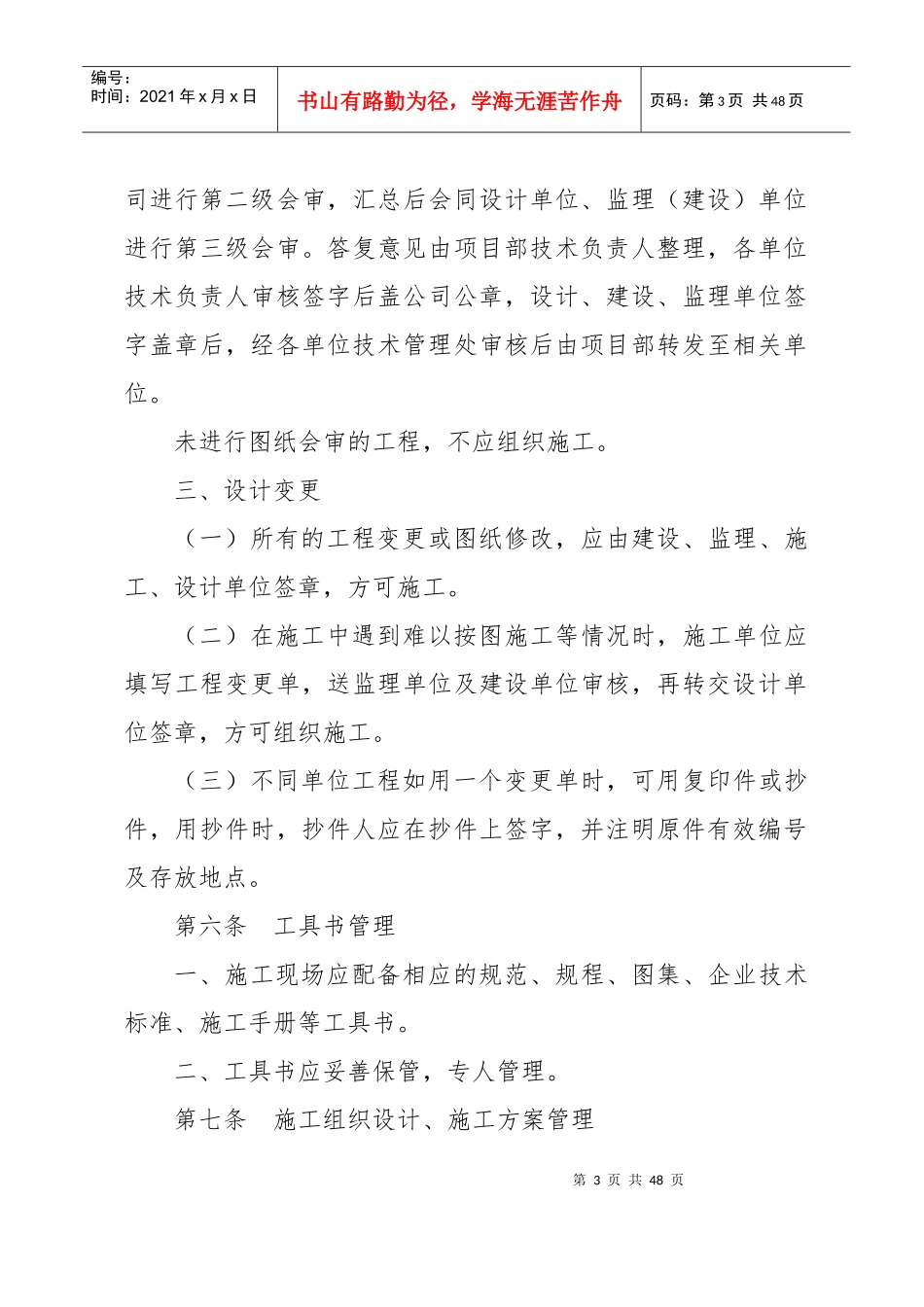

图纸会审由各专业施工队审图后,由项目部技术负责人组织各专业工种技术人员进行第一级会
