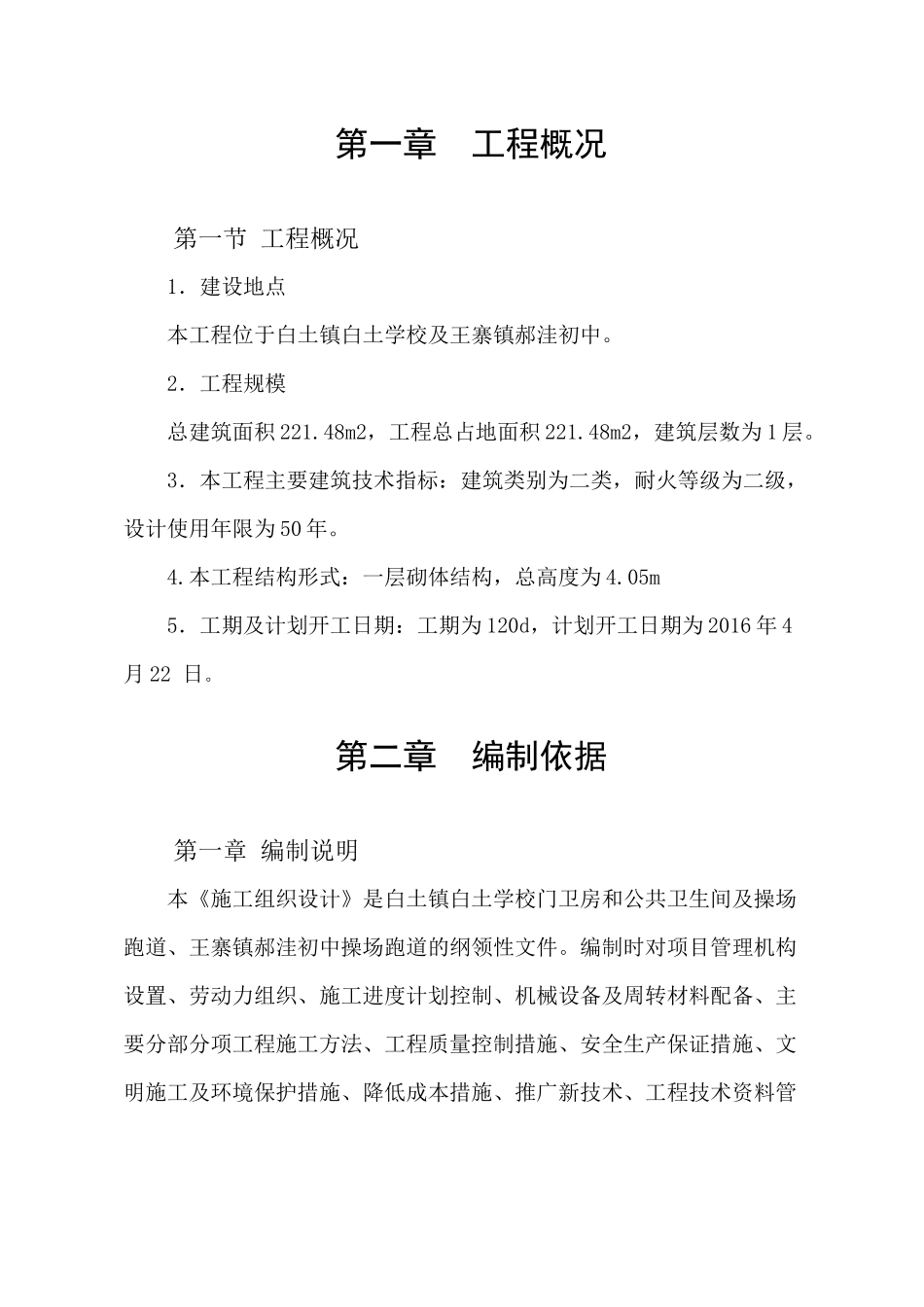

第一章工程概况第一节工程概况1.建设地点本工程位于白土镇白土学校及王寨镇郝洼初中
2.工程规模总建筑面积221
48m2,工程总占地面积221
48m2,建筑层数为1层
3.本工程主要建筑技术指标:建筑类别为二类,耐火等级为二级,设计使用年限为50年
本工程结构形式:一层砌体结构,总高度为4
05m5.工期及计划开工日期:工期为120d,计划开工日期为2016年4月22日
第二章编制依据第一章编制说明本《施工组织设计》是白土镇白土学校门卫房和公共卫生间及操场跑道、王寨镇郝洼初中操场跑道的纲领性文件

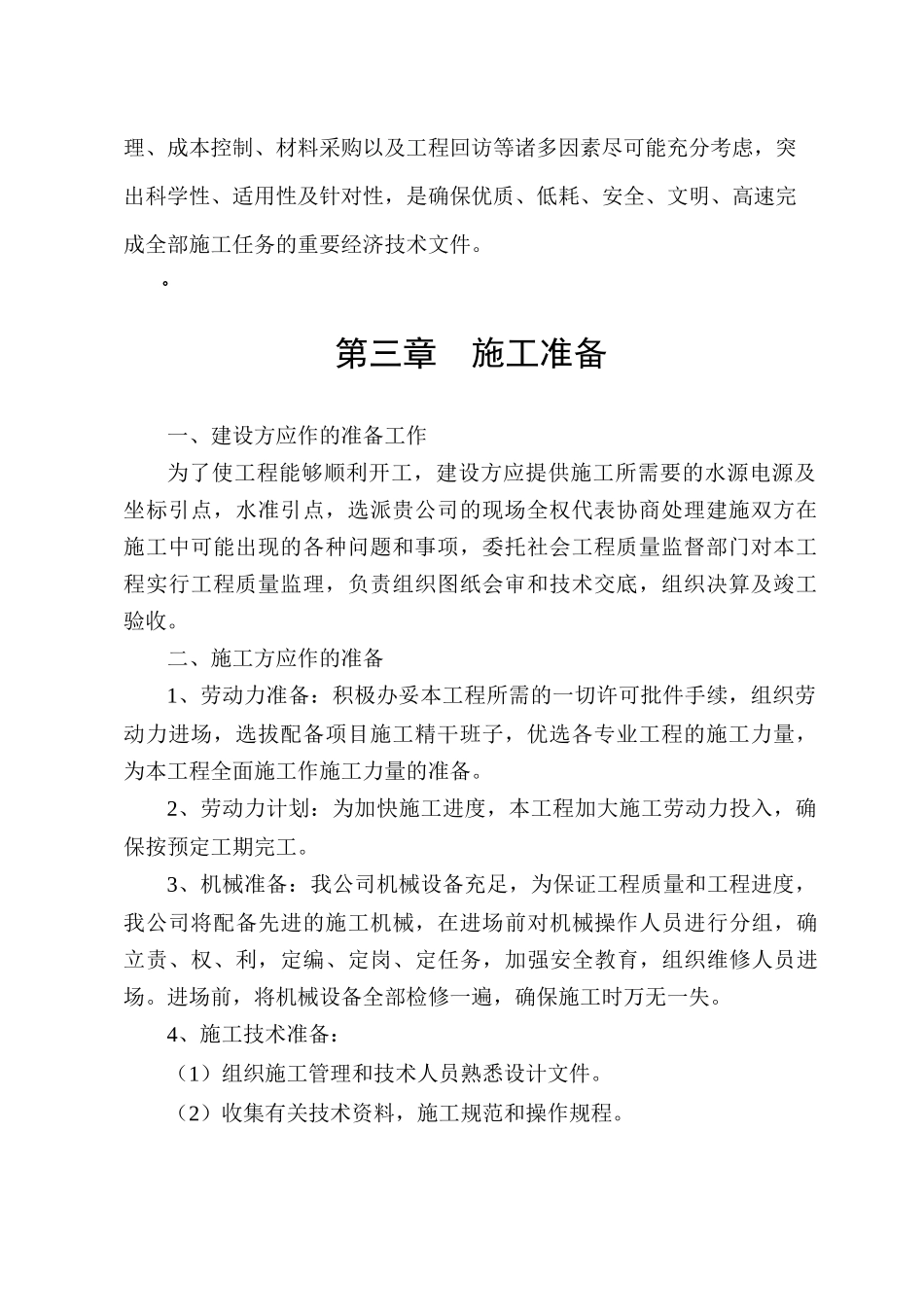

编制时对项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要分部分项工程施工方法、工程质量控制措施、安全生产保证措施、文明施工及环境保护措施、降低成本措施、推广新技术、工程技术资料管理、成本控制、材料采购以及工程回访等诸多因素尽可能充分考虑,突出科学性、适用性及针对性,是确保优质、低耗、安全、文明、高速完成全部施工任务的重要经济技术文件
第三章施工准备一、建设方应作的准备工作为了使工程能够顺利开工,建设方应提供施工所需要的水源电源及坐标引点,水准引点,选派贵公司的现场全权代表协商处理建施双方在施工中可能出现的各种问题和事项,委托社会工程质量监督部门对本工程实行工程质量监理,负责组织图纸会审和技术交底,组织决算及竣工验收
二、施工方应作的准备1、劳动力准备:积极办妥本工程所需的一切许可批件手续,组织劳动力进场,选拔配备项目施工精干班子,优选各专业工程的施工力量,为本工程全面施工作施工力量的准备
2、劳动力计划:为加快施工进度,本工程加大施工劳动力投入,确保按预定工期完工

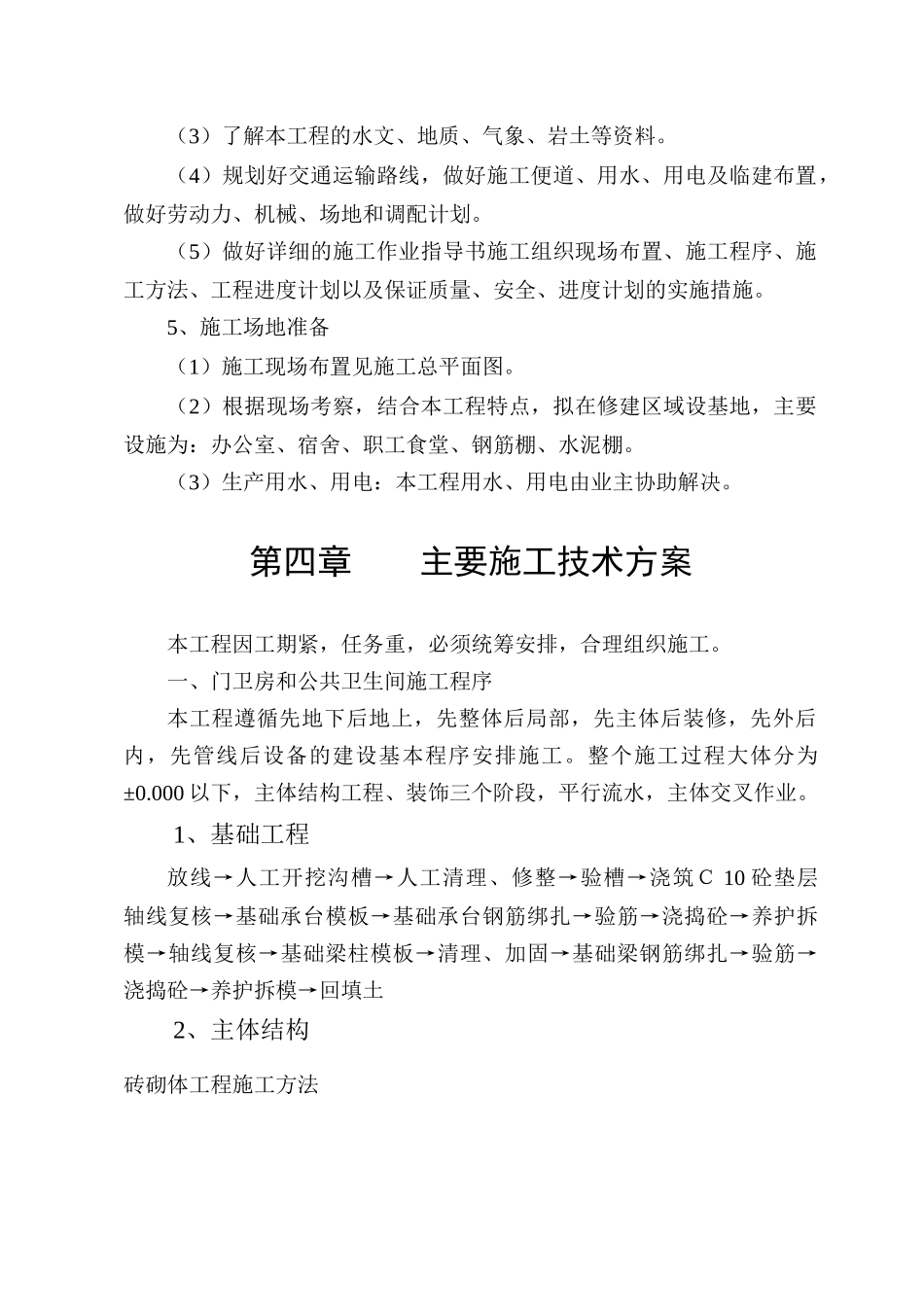

3、机械准备:我公司机械设备充足,为保证工程质量和工程进度,我公司将配备先进的施工机械,在进场前对机械操作人员进行分组,确立责、权、利,定编、定岗、定任务,加强安全教育,组织维修人员进
