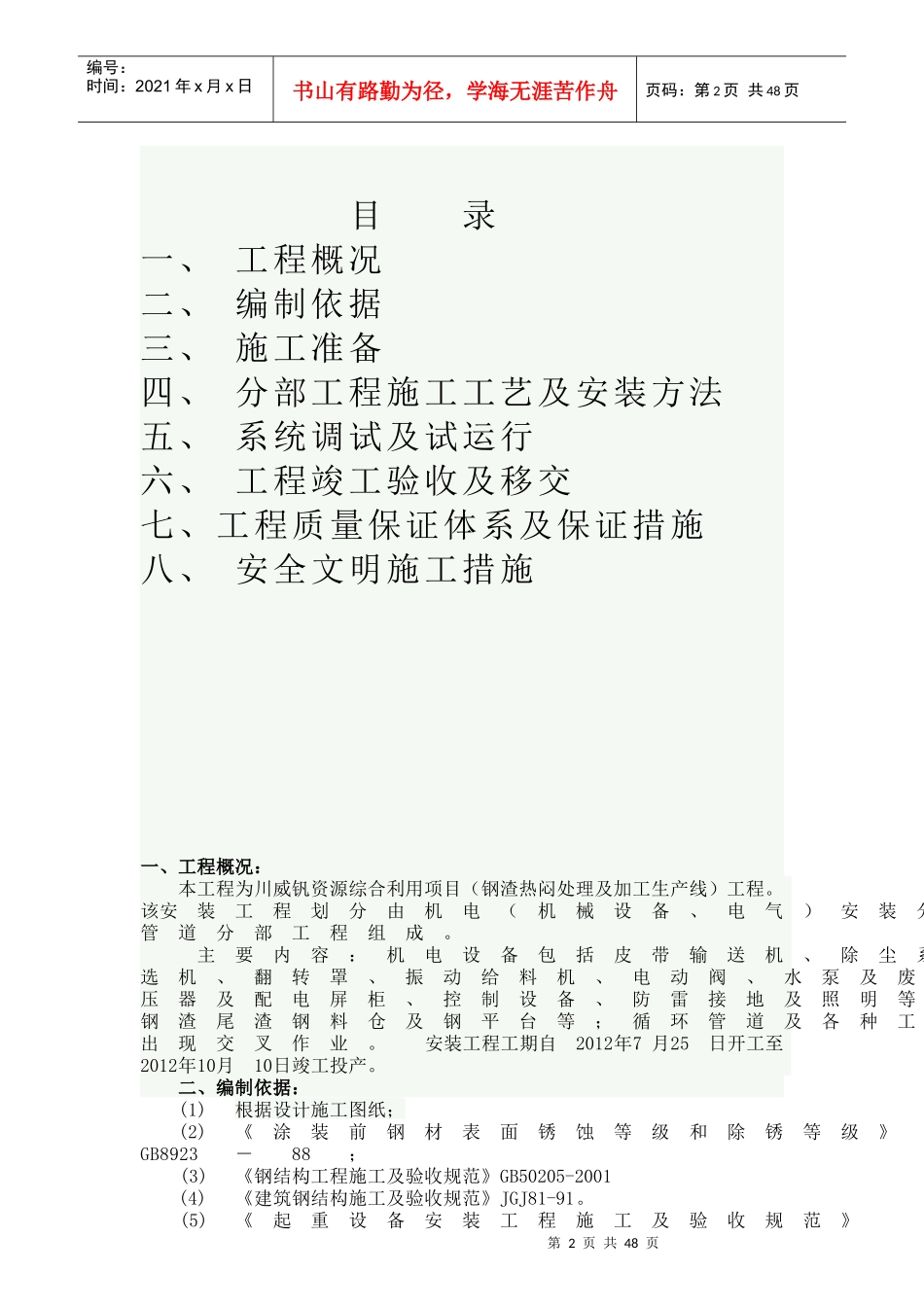

钢渣热闷处理及加工生产线(安装)工程施工组织设计编制人:审核人:批准人:四川省劲诚建筑安装工程有限公司2012年7月23日第2页共48页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共48页目录一、工程概况二、编制依据三、施工准备四、分部工程施工工艺及安装方法五、系统调试及试运行六、工程竣工验收及移交七、工程质量保证体系及保证措施八、安全文明施工措施一、工程概况:本工程为川威钒资源综合利用项目(钢渣热闷处理及加工生产线)工程
该安装工程划分由机电(机械设备、电气)安装分部工程、钢结构分部工程、管道分部工程组成
主要内容:机电设备包括皮带输送机、除尘系统、棒磨机、筛分机、磁选机、翻转罩、振动给料机、电动阀、水泵及废水处理设备、除铁器、电力变压器及配电屏柜、控制设备、防雷接地及照明等,钢结构制作安装(皮带通廊钢渣尾渣钢料仓及钢平台等;循环管道及各种工艺管道等
种类繁杂,而且会出现交叉作业
安装工程工期自2012年7月25日开工至2012年10月10日竣工投产
二、编制依据:(1)根据设计施工图纸;(2)《涂装前钢材表面锈蚀等级和除锈等级》GB8923-88;(3)《钢结构工程施工及验收规范》GB50205-2001(4)《建筑钢结构施工及验收规范》JGJ81-91
(5)《起重设备安装工程施工及验收规范》第3页共48页第2页共48页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共48页GB50278-98;(6)《机械设备安装工程施工及验收通用规范》GB50231-98;(7)《破碎、粉磨设备安装工程施工及验收规范》GB50276-98;(8)《架空送电线路施工及验收规范》(GBJ-233-90)(9)《工业金属管道工程施工及验收规范》GB50235—97(10)《现场设备、工业管道焊接工程施工及验收规范》GB50236—98
