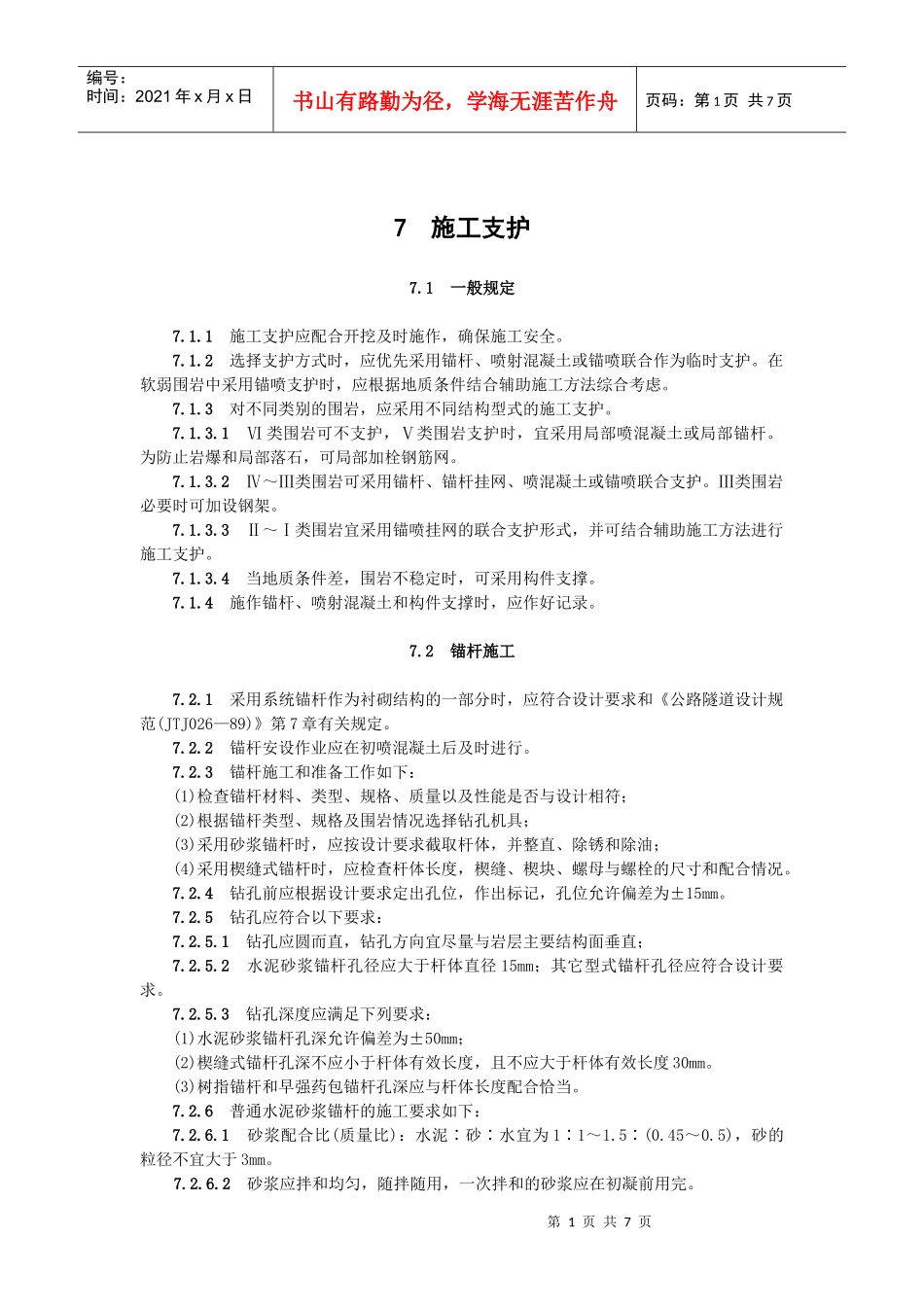

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页7施工支护7
1一般规定7
1施工支护应配合开挖及时施作,确保施工安全
2选择支护方式时,应优先采用锚杆、喷射混凝土或锚喷联合作为临时支护
在软弱围岩中采用锚喷支护时,应根据地质条件结合辅助施工方法综合考虑
3对不同类别的围岩,应采用不同结构型式的施工支护
1Ⅵ类围岩可不支护,Ⅴ类围岩支护时,宜采用局部喷混凝土或局部锚杆
为防止岩爆和局部落石,可局部加栓钢筋网
2Ⅳ~Ⅲ类围岩可采用锚杆、锚杆挂网、喷混凝土或锚喷联合支护
Ⅲ类围岩必要时可加设钢架
3Ⅱ~Ⅰ类围岩宜采用锚喷挂网的联合支护形式,并可结合辅助施工方法进行施工支护
4当地质条件差,围岩不稳定时,可采用构件支撑
4施作锚杆、喷射混凝土和构件支撑时,应作好记录
2锚杆施工7
1采用系统锚杆作为衬砌结构的一部分时,应符合设计要求和《公路隧道设计规范(JTJ026—89)》第7章有关规定
2锚杆安设作业应在初喷混凝土后及时进行
3锚杆施工和准备工作如下:(1)检查锚杆材料、类型、规格、质量以及性能是否与设计相符;(2)根据锚杆类型、规格及围岩情况选择钻孔机具;(3)采用砂浆锚杆时,应按设计要求截取杆体,并整直、除锈和除油;(4)采用楔缝式锚杆时,应检查杆体长度,楔缝、楔块、螺母与螺栓的尺寸和配合情况
4钻孔前应根据设计要求定出孔位,作出标记,孔位允许偏差为±15mm
5钻孔应符合以下要求:7
1钻孔应圆而直,钻孔方向宜尽量与岩层主要结构面垂直;7
2水泥砂浆锚杆孔径应大于杆体直径15mm;其它型式锚杆孔径应符合设计要求
3钻孔深度应满足下列要求:(1)水泥砂浆锚杆孔深允许偏差为±50mm;(2)
