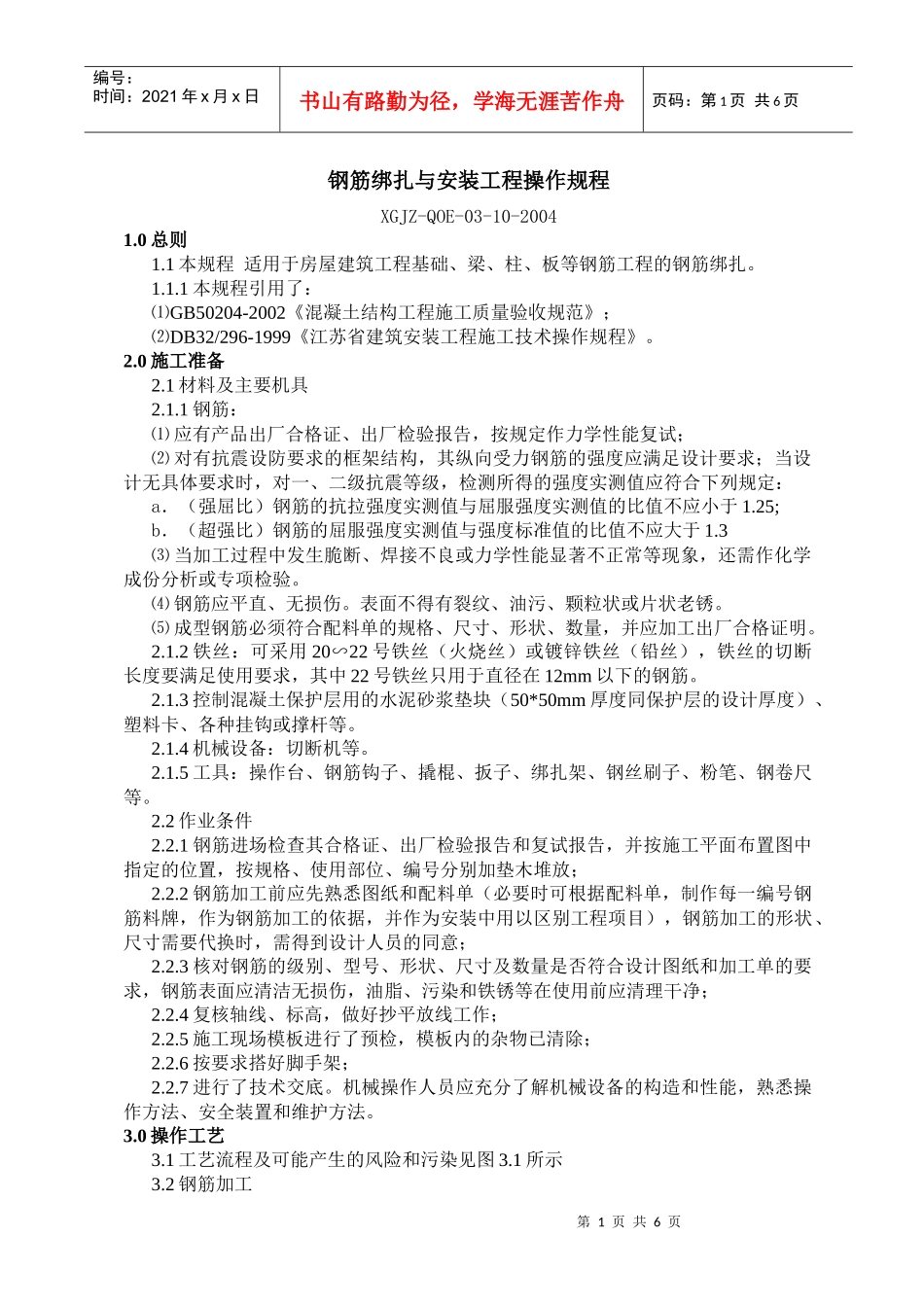

第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页钢筋绑扎与安装工程操作规程XGJZ-QOE-03-10-20041
1本规程适用于房屋建筑工程基础、梁、柱、板等钢筋工程的钢筋绑扎
1本规程引用了:⑴GB50204-2002《混凝土结构工程施工质量验收规范》;⑵DB32/296-1999《江苏省建筑安装工程施工技术操作规程》
0施工准备2
1材料及主要机具2
1钢筋:⑴应有产品出厂合格证、出厂检验报告,按规定作力学性能复试;⑵对有抗震设防要求的框架结构,其纵向受力钢筋的强度应满足设计要求;当设计无具体要求时,对一、二级抗震等级,检测所得的强度实测值应符合下列规定:a.(强屈比)钢筋的抗拉强度实测值与屈服强度实测值的比值不应小于1
25;b.(超强比)钢筋的屈服强度实测值与强度标准值的比值不应大于1
3⑶当加工过程中发生脆断、焊接不良或力学性能显著不正常等现象,还需作化学成份分析或专项检验
⑷钢筋应平直、无损伤
表面不得有裂纹、油污、颗粒状或片状老锈
⑸成型钢筋必须符合配料单的规格、尺寸、形状、数量,并应加工出厂合格证明
2铁丝:可采用20∽22号铁丝(火烧丝)或镀锌铁丝(铅丝),铁丝的切断长度要满足使用要求,其中22号铁丝只用于直径在12mm以下的钢筋
3控制混凝土保护层用的水泥砂浆垫块(50*50mm厚度同保护层的设计厚度)、塑料卡、各种挂钩或撑杆等
4机械设备:切断机等
5工具:操作台、钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、粉笔、钢卷尺等
2作业条件2
1钢筋进场检查其合格证、出厂检验报告和复试报告,并按施工平面布置图中指定的位置,按规格、使用部位、编号分别加垫木堆放;2
2钢筋加工前应先熟悉图纸和配料单(必要时可根据配料单,制作每一编号钢筋料牌,作为钢筋加工
