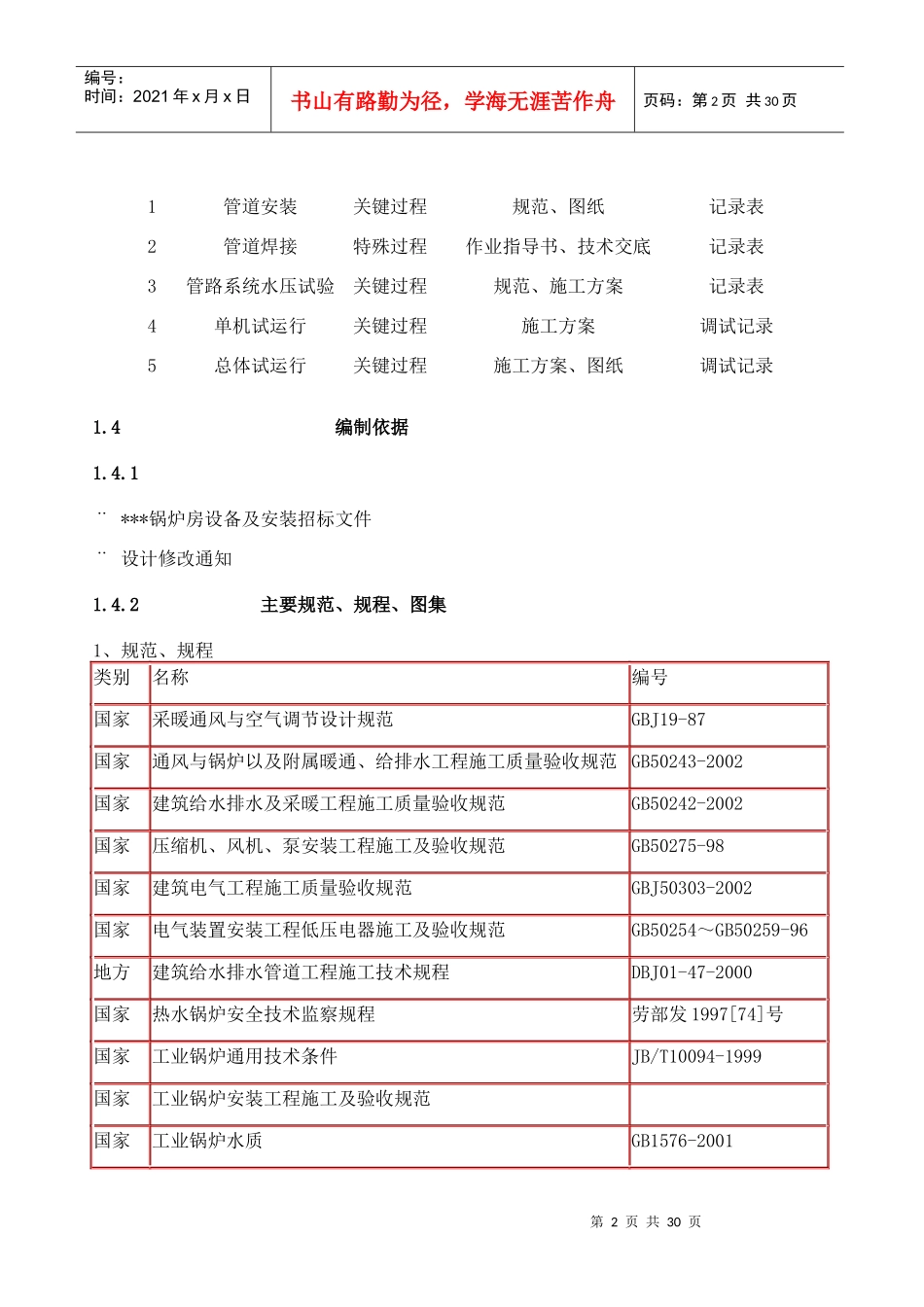

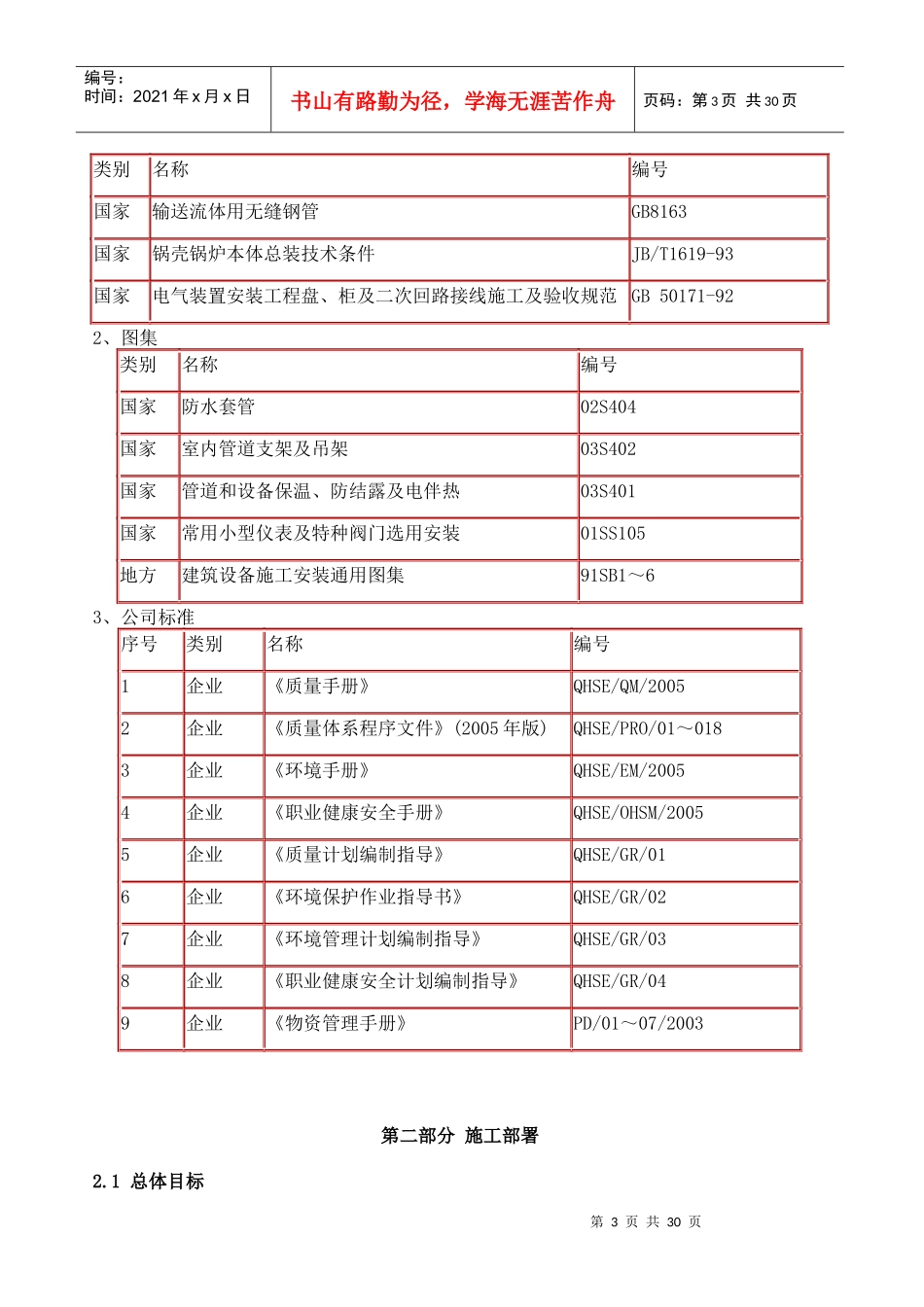

第1页共30页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共30页工程内容及系统说明1.2.1工程施工内容锅炉房附属工艺、暖通、给排水、自控设备、消声降噪系统、烟风系统(从吸风管道开始经鼓风机进入锅炉烟道、双层保温不锈钢烟囱为止)的安装以及锅炉房内相关系统管道、仪表阀门安装等(参见招标图纸),其中设置有4台燃气热水锅炉,本次施工先安装2台,预留2台锅炉安装位置作为2期使用,锅炉配套辅助设备以及管线全部安装完成。即除消防、电气、燃气、土建外本标书明示和未明示的锅炉房内所有设备系统及其安装工程,并包括招标范围内设备的运输、就位、安装、调试、验收取证、试运行及售后服务等。主要工程量统计见附表--主要工程量统计及设备进场时间表。1.2.2系统说明设备安装于***新建锅炉房内,该锅炉房为地上单层厂房,局部两层。设置有锅炉间、辅助间、计量间、风机间、电控室以及其他锅炉运行办公室。锅炉房建筑面积1690.41平方米。锅炉间内设计4台燃气热水锅炉,位于首层,提供采暖、生活水热源。其中预留2台29MW燃气热水锅炉,作为后续工程施工。1.3工程特点分析及施工关键控制措施1.3.1工程特点1、要求具备锅炉群控,自动化要求较高,并且具备辅助设备的监控。数据采集系统由现场变送器信号和开关量信号直接接入控制器后,与计算机系统进行数据交换,计算机系统能提供一个全中文画面,有系统动态模拟流程图,主要参数实时趋势图和报表等。2、要求运行噪声必须达到招标文件的技术要求。3、该工程设备数量较多,单体设备运输重量较大,体积较大,设备运输带来较大困难,特别是燃气热水锅炉、无氧水箱到货体积较大,需要协调好设备运输通道的尺寸,有必要的需要根据确切的较大的设备运输尺寸,提前预留孔洞,便于设备运输。1.3.2施工关键控制措施为保证整个施工任务的高质如期的完成,在施工过程中,我们采用控制关键过程与预防质量通病相结合的质量管理手段,加强施工管理。施工关键过程以及质量控制点的辨识见附表。关键、特殊过程划分表序号过程名称分类过程实施依据标准备注第2页共30页第1页共30页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共30页1管道安装关键过程规范、图纸记录表2管道焊接特殊过程作业指导书、技术交底记录表3管路系统水压试验关键过程规范、施工方案记录表4单机试运行关键过程施工方案调试记录5总体试运行关键过程施工方案、图纸调试记录1.4编制依据1.4.1¨***锅炉房设备及安装招标文件¨设计修改通知1.4.2主要规范、规程、图集1、规范、规程类别名称编号国家采暖通风与空气调节设计规范GBJ19-87国家通风与锅炉以及附属暖通、给排水工程施工质量验收规范GB50243-2002国家建筑给水排水及采暖工程施工质量验收规范GB50242-2002国家压缩机、风机、泵安装工程施工及验收规范GB50275-98国家建筑电气工程施工质量验收规范GBJ50303-2002国家电气装置安装工程低压电器施工及验收规范GB50254~GB50259-96地方建筑给水排水管道工程施工技术规程DBJ01-47-2000国家热水锅炉安全技术监察规程劳部发1997[74]号国家工业锅炉通用技术条件JB/T10094-1999国家工业锅炉安装工程施工及验收规范国家工业锅炉水质GB1576-2001第3页共30页第2页共30页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共30页类别名称编号国家输送流体用无缝钢管GB8163国家锅壳锅炉本体总装技术条件JB/T1619-93国家电气装置安装工程盘、柜及二次回路接线施工及验收规范GB50171-922、图集类别名称编号国家防水套管02S404国家室内管道支架及吊架03S402国家管道和设备保温、防结露及电伴热03S401国家常用小型仪表及特种阀门选用安装01SS105地方建筑设备施工安装通用图集91SB1~63、公司标准序号类别名称编号1企业《质量手册》QHSE/QM/20052企业《质量体系程序文件》(2005年版)QHSE/PRO/01~0183企业《环境手册》QHSE/EM/20054企业《职业健康安全手册》QHSE/OHSM/20055企业《质量计划编制指导》QHSE/GR/016企业《环境保护作业指导书》QHSE/GR/027企业《环境管理计划编制指导》QHSE/GR/038企业《职业健康安全计划编制指导》QH...
