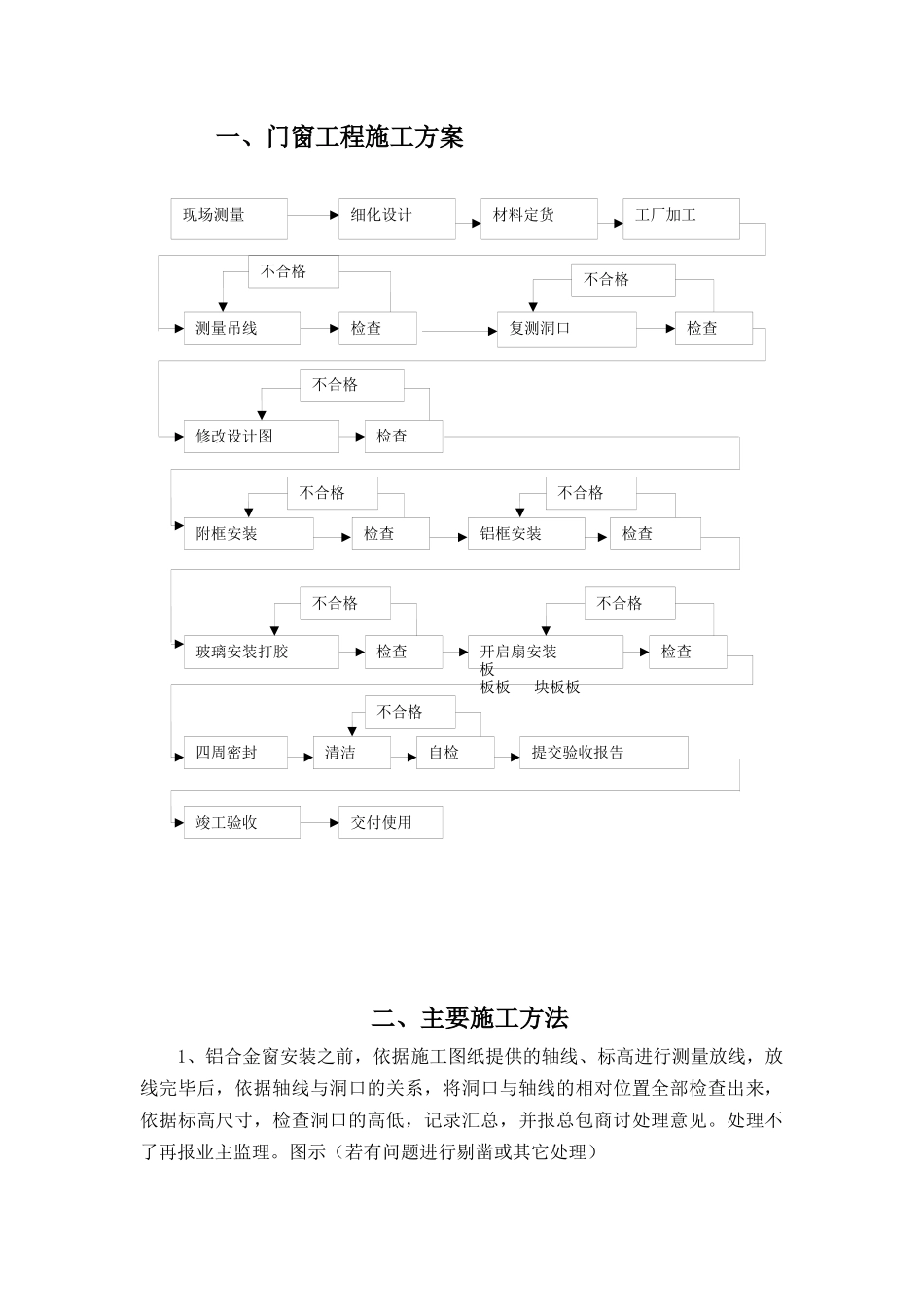

现场测量细化设计材料定货工厂加工测量吊线检查复测洞口检查不合格不合格修改设计图检查不合格附框安装检查铝框安装检查不合格不合格玻璃安装打胶检查开启扇安装板板板块板板检查不合格不合格四周密封清洁自检提交验收报告不合格竣工验收交付使用一、门窗工程施工方案二、主要施工方法1、铝合金窗安装之前,依据施工图纸提供的轴线、标高进行测量放线,放线完毕后,依据轴线与洞口的关系,将洞口与轴线的相对位置全部检查出来,依据标高尺寸,检查洞口的高低,记录汇总,并报总包商讨处理意见
处理不了再报业主监理
图示(若有问题进行剔凿或其它处理)第2页共31页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共31页/2、铝框、钢副框的铁脚布置铝框以及钢副框的铁脚布置:两端点铁脚布置尺寸为100~150mm,中间间隔为500~600mm,特殊情况下可300~400mm间距
3、窗框安装的调整窗框安装在洞口后,上下、左右调节采用木楔子进行四周调整,木楔子调整应打在竖料或横料的顶端,当前后、左右、上下调整完毕后,再进行固定
图示:4、窗框安装后的检查窗框安装后,还需进行垂直度、水平度的检查(图示),待检查后窗框安装的各项指标达到标准要求,填写隐蔽单
报监理验收合格后,清洁砼面的表面灰尘,进行打发泡剂或填塞缝工作
在未打发泡剂之前先试打一块,计算一下发泡剂的体积膨胀系数(理论值为1:60),在打发泡剂时注意污染型材表面
第3页共31页第2页共31页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共31页5、铝合金框到工地检查:铝合金框到工地后须检查,窗框下口二个角是否进行了注胶处理
图示:6、铝合金窗框安装铝合金窗框安装,窗框与钢副框固定点需垫隔离垫,同时吊锤线校水平,直至符合要求
7、开启窗的安装开启窗的安装,滑撑或边杆安装之前做一个样棒,样棒作为定位钻孔用,待孔钻完
