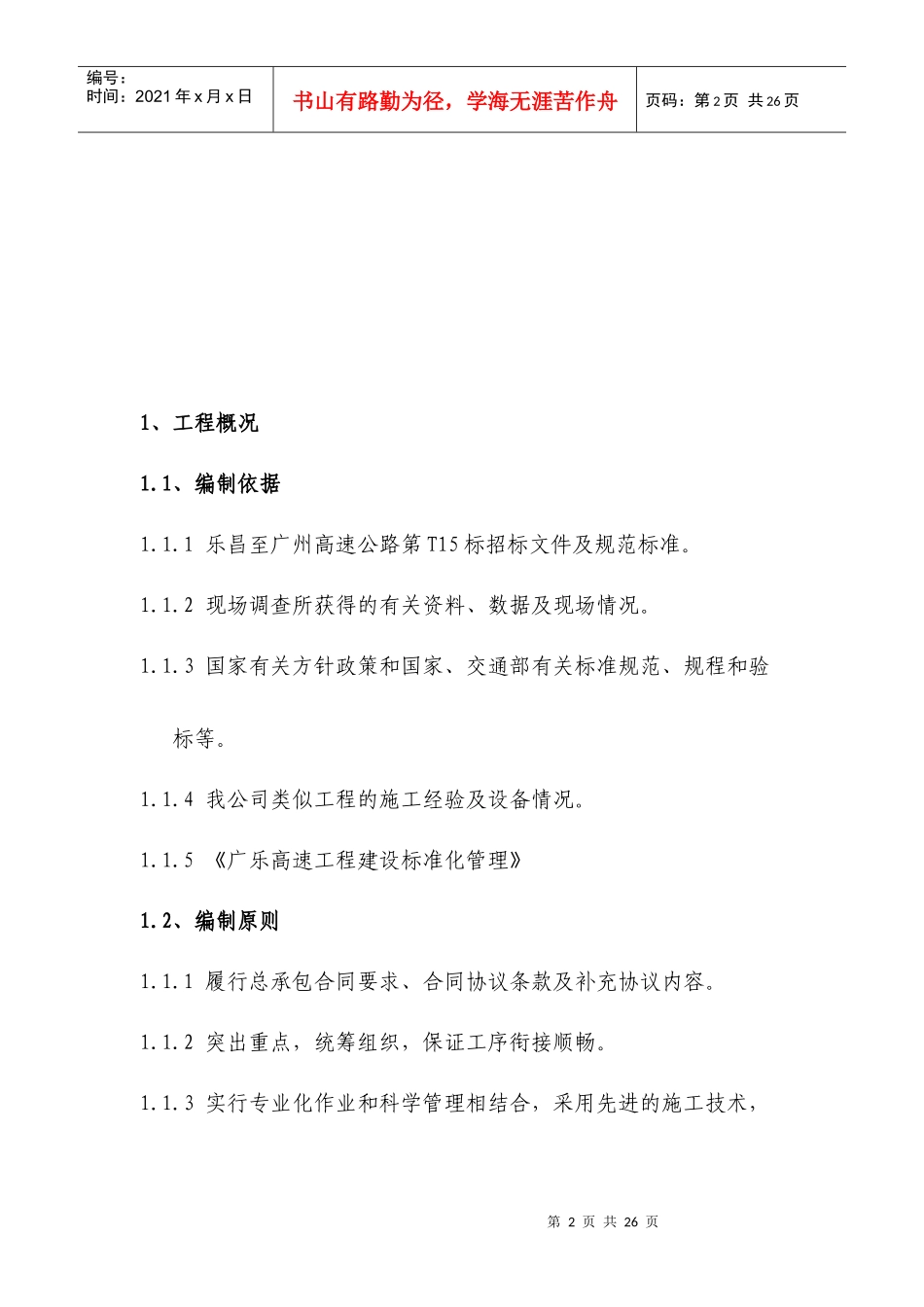

第1页共26页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共26页乐昌至广州高速公路T15合同段三分部钢筋加工厂规划方案编制:审核:审批:中铁七局集团有限公司二O一一年四月中国中铁第2页共26页第1页共26页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共26页1、工程概况1.1、编制依据1.1.1乐昌至广州高速公路第T15标招标文件及规范标准。1.1.2现场调查所获得的有关资料、数据及现场情况。1.1.3国家有关方针政策和国家、交通部有关标准规范、规程和验标等。1.1.4我公司类似工程的施工经验及设备情况。1.1.5《广乐高速工程建设标准化管理》1.2、编制原则1.1.1履行总承包合同要求、合同协议条款及补充协议内容。1.1.2突出重点,统筹组织,保证工序衔接顺畅。1.1.3实行专业化作业和科学管理相结合,采用先进的施工技术,第3页共26页第2页共26页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共26页合理安排和组织施工队伍,经济有效地组织施工机械进场及物资供应。1.1.4合理布置施工临时场地,文明施工,重视环境保护。1.3、工程概况我三分部主要负责ZK21+100~LK25+600段段路基土石方及路基附属、良村互通主线桥、坳背大中桥、龙颈凹1号大桥、龙颈凹2号大桥、浈江特大桥、隧道出口段、涵洞、临时工程等。该部钢筋加工厂位于距坳背大桥(LK22+311~LK22+431)、坳背中桥(LK22+875~LK22+950)、良村互通主线桥(LK23+278.9~LK23+338.9)、龙颈凹1号大桥(LK24+165~LK24+515)较近,钢筋用量也比较集中。2、钢筋加工厂配置及组织机构2.1、人员、机械配置钢筋加工厂实施机械化作业施工,设钢筋加工厂负责人1人,试验人员人,材料收发人员人,操作人员人,维修人员第4页共26页第3页共26页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共26页人(包括名电工、名机械维修工),钢结构运输司机人,杂工人,并根据工程进展及施工需要适当增加部分人员。机械配置表序号机械设备名称及型号检验状态运行状态备注1钻机2弯拱机3龙门吊4钢筋调直机5车床钢筋加工厂主要人员配备表序号姓名职务备注1负责人2试验员3材料主任4拱架、网片加工班长第5页共26页第4页共26页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共26页5车丝机班长2.2、组织机构图2.2.1、岗位职责(2)项目经理:负责或授权组建钢筋加工厂管理机构,并明确各机构的责任。(2)项目总工:负责督促工程部出具给钢筋加工厂每月的钢筋使用设计量,督促试验室做好原材料进场检测。第6页共26页第5页共26页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共26页(3)项目副经理:负责督促安质部指导和做钢筋加工厂的安全环保工作,督促施工调度合理安排和调配钢筋的使用。(4)工程部:依据设计图纸计算出各种规格型号的钢筋的设计用量,依据每月生产计划计算出钢筋使用量,交付于钢筋加工厂实施,由钢筋加工厂依据设计用量加工制作。(5)试验室:做好进厂原材料检测,严格控制不合格原材料进入钢筋加工厂,定期组织钢筋加工厂校核计量仪器的准确性,把好钢筋加工的质量关;做好每次钢筋成品的抽样试验工作。(6)物资部:做好设备的管理工作,指导和监督维护人员做好钢筋加工厂设备的日常维护和定期保养工作;依据每月生产计划做好原材料的供应、储备和收发工作,并及时向试验室做出原材料送检通知单,建立好原材料进厂试验的台帐。(7)预算合同部:制定钢筋加工厂内部承包办法,参加每月原材料成本核算分析。(8)安质部:建立钢筋加工厂的危险源台帐和环境因素台帐,培第7页共26页第6页共26页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第7页共26页训和指导钢筋加工厂做好日常安全、消防和环境保护工作。(9)施工调度:依据生产计划和实际施工情况,做好钢筋制作加工的计划安排,并下达予钢筋加工厂以便做好钢筋加工制作的原材料储备和人员的安排、设备的维护。(10)钢筋加工厂负责人:负责钢筋加工厂日常人员、设备、原材料、文明施工、相关资料的整理,保证设备正常运行和钢筋的正常供应。(1...
