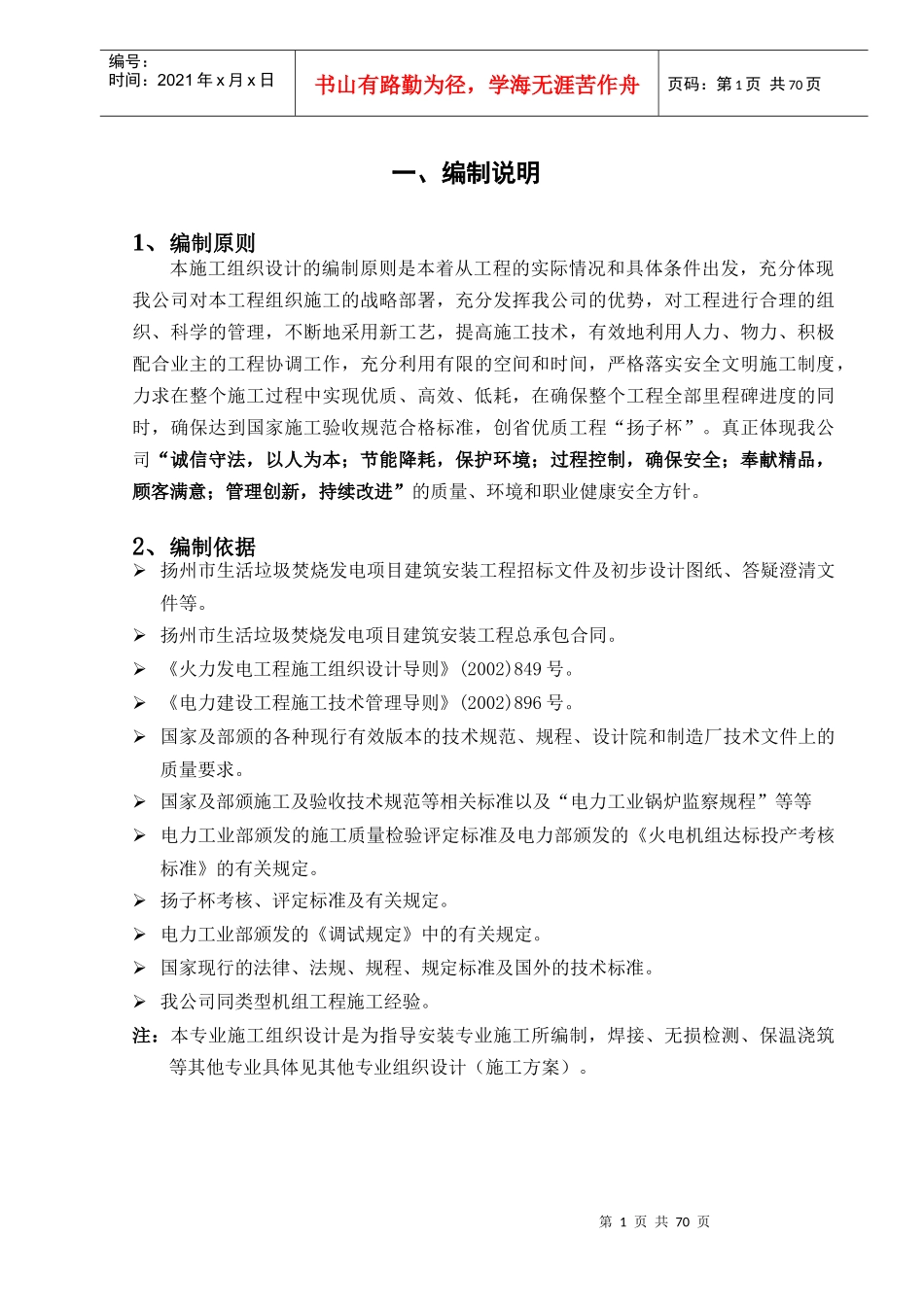

第1页共70页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共70页一、编制说明1、编制原则本施工组织设计的编制原则是本着从工程的实际情况和具体条件出发,充分体现我公司对本工程组织施工的战略部署,充分发挥我公司的优势,对工程进行合理的组织、科学的管理,不断地采用新工艺,提高施工技术,有效地利用人力、物力、积极配合业主的工程协调工作,充分利用有限的空间和时间,严格落实安全文明施工制度,力求在整个施工过程中实现优质、高效、低耗,在确保整个工程全部里程碑进度的同时,确保达到国家施工验收规范合格标准,创省优质工程“扬子杯”
真正体现我公司“诚信守法,以人为本;节能降耗,保护环境;过程控制,确保安全;奉献精品,顾客满意;管理创新,持续改进”的质量、环境和职业健康安全方针
2、编制依据扬州市生活垃圾焚烧发电项目建筑安装工程招标文件及初步设计图纸、答疑澄清文件等
扬州市生活垃圾焚烧发电项目建筑安装工程总承包合同
《火力发电工程施工组织设计导则》(2002)849号
《电力建设工程施工技术管理导则》(2002)896号
国家及部颁的各种现行有效版本的技术规范、规程、设计院和制造厂技术文件上的质量要求
国家及部颁施工及验收技术规范等相关标准以及“电力工业锅炉监察规程”等等电力工业部颁发的施工质量检验评定标准及电力部颁发的《火电机组达标投产考核标准》的有关规定
扬子杯考核、评定标准及有关规定
电力工业部颁发的《调试规定》中的有关规定
国家现行的法律、法规、规程、规定标准及国外的技术标准
我公司同类型机组工程施工经验
注:本专业施工组织设计是为指导安装专业施工所编制,焊接、无损检测、保温浇筑等其他专业具体见其他专业组织设计(施工方案)

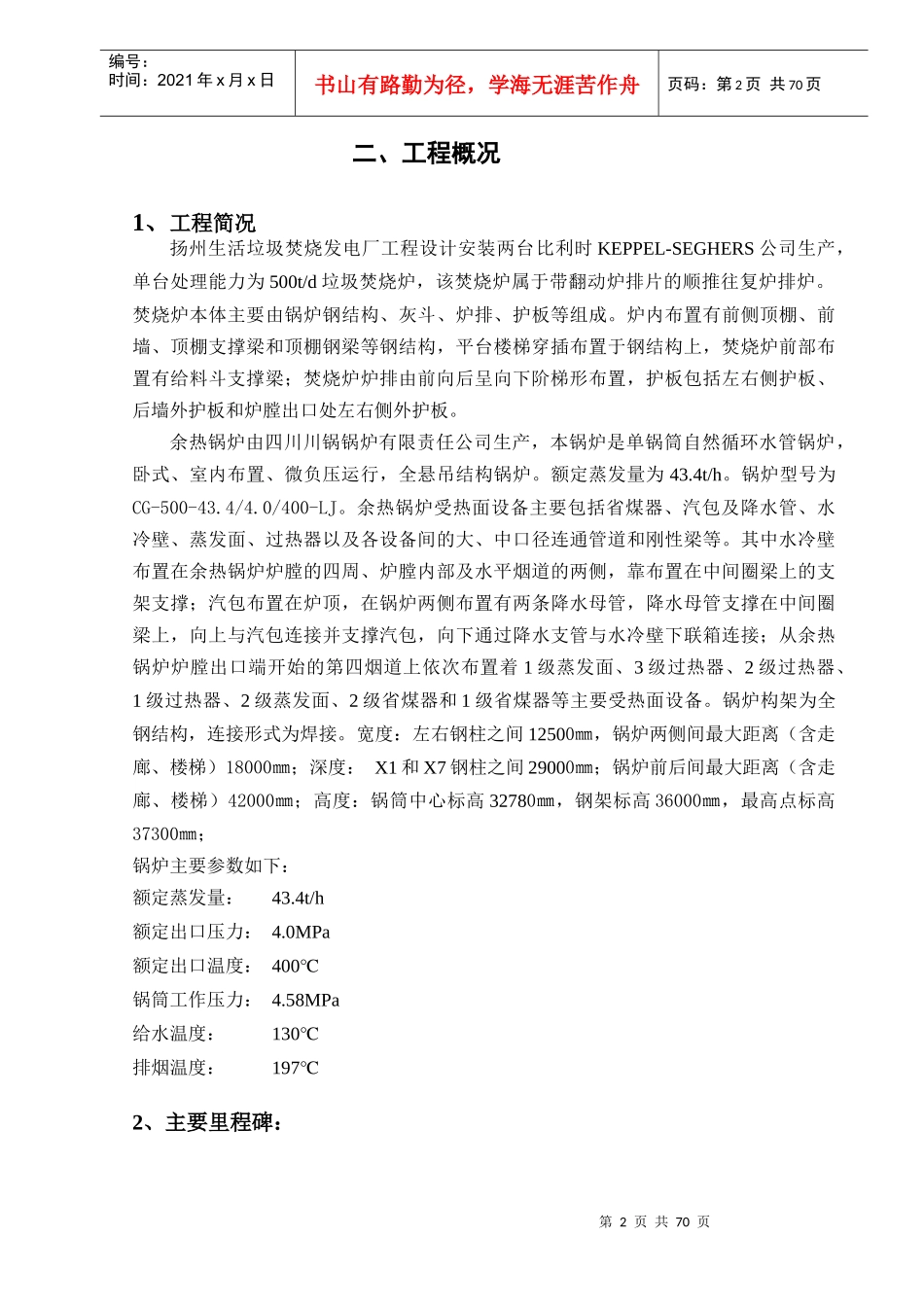

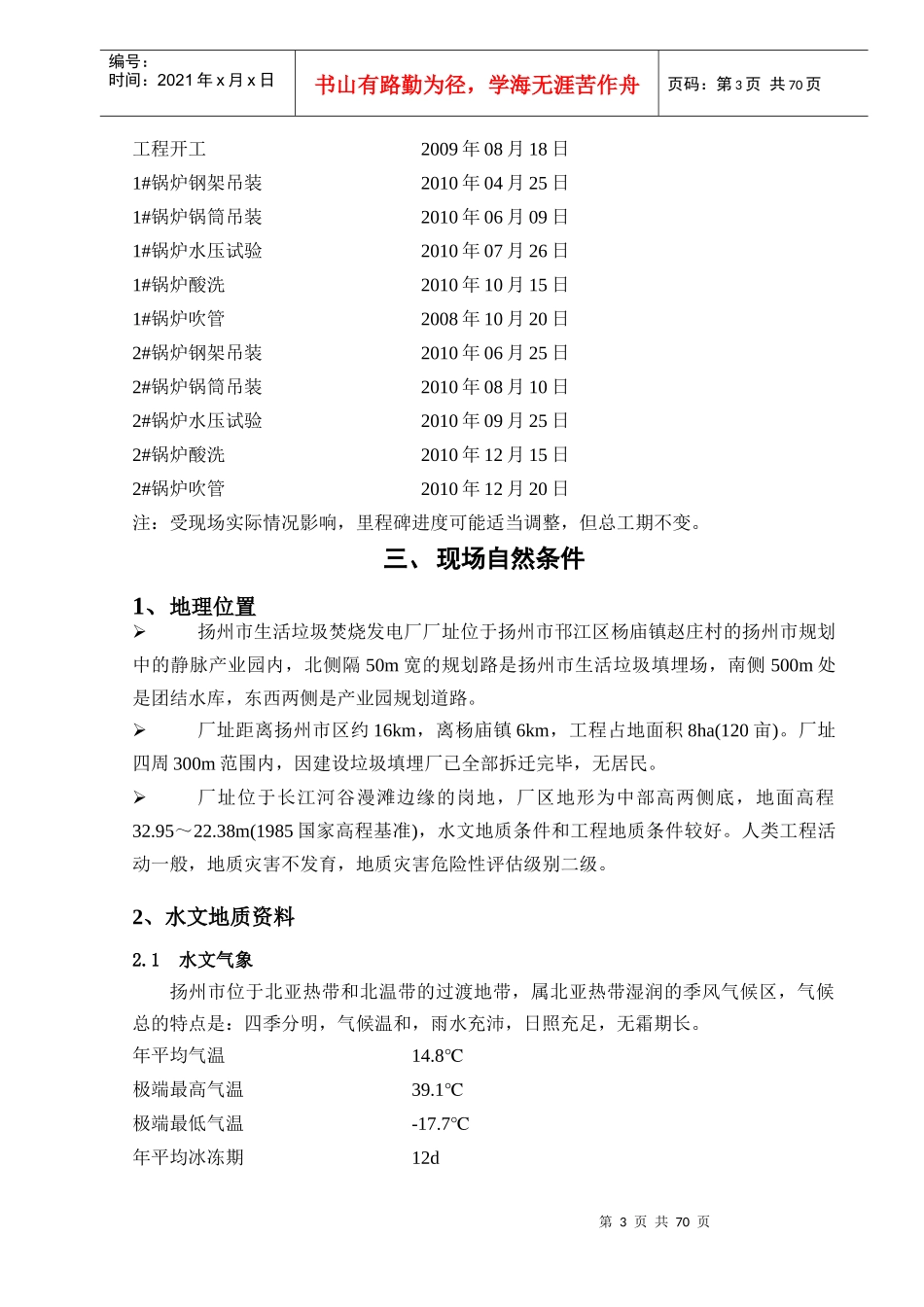

第2页共70页第1页共70页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共70页二、工
