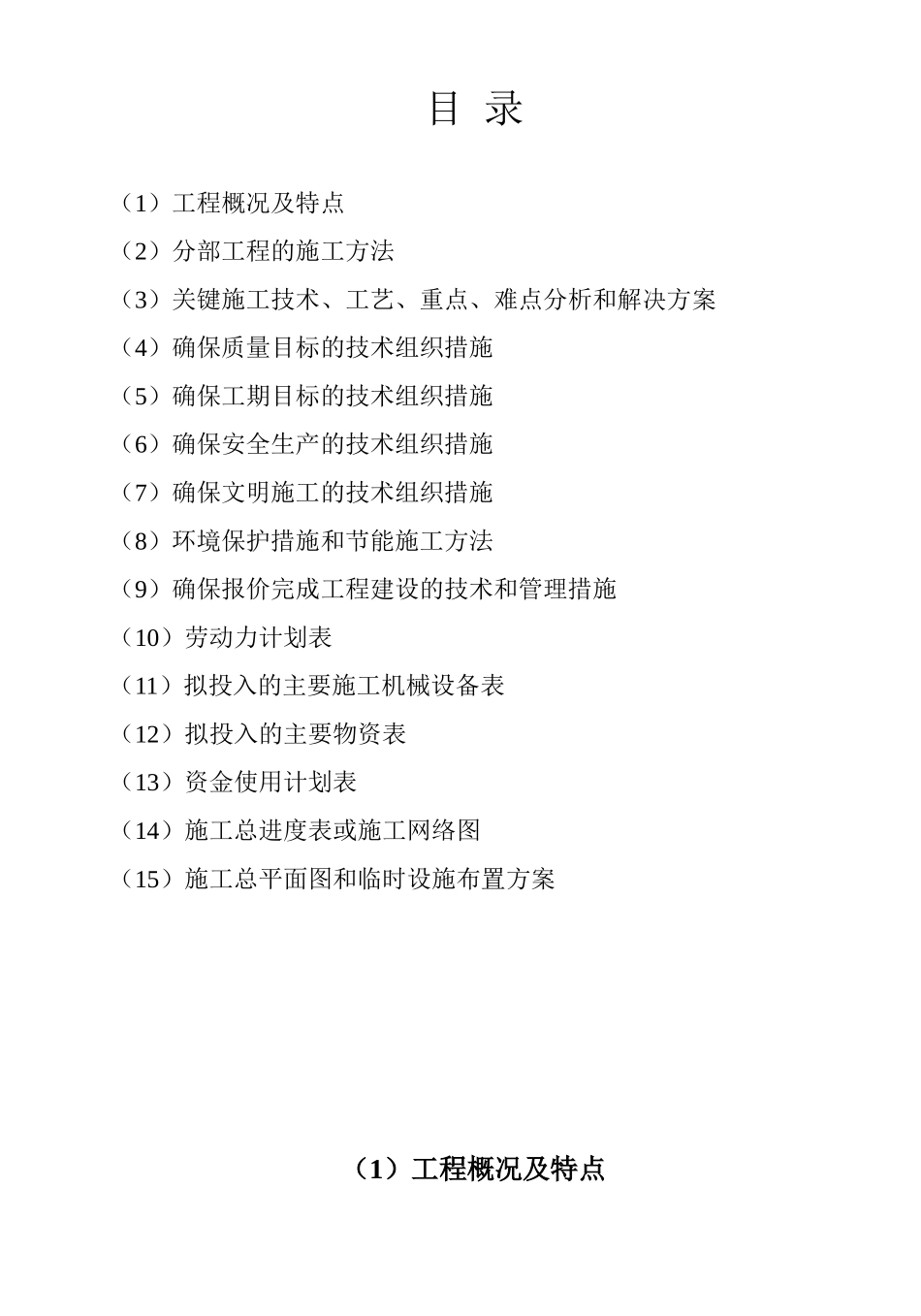

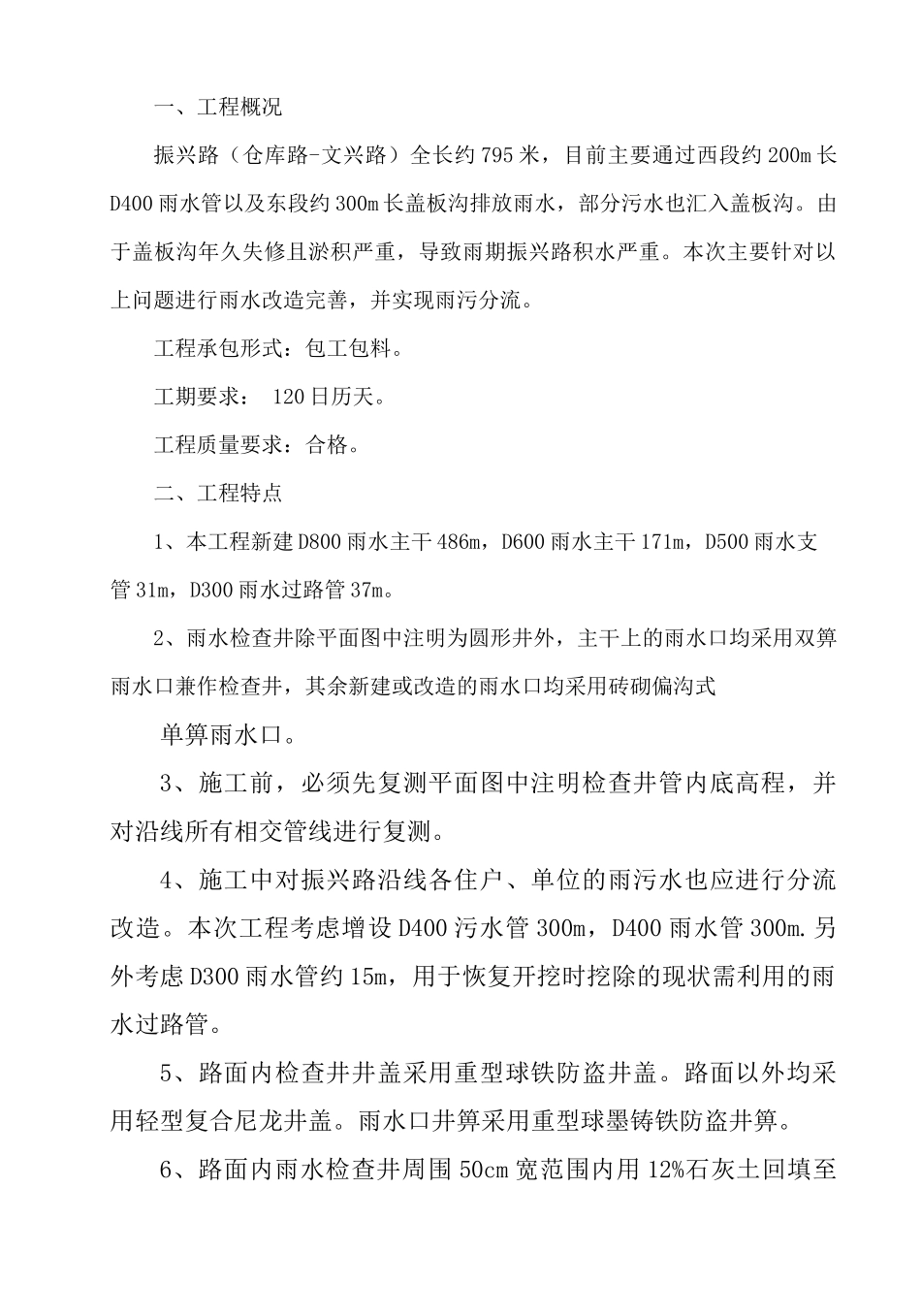

目录(1)工程概况及特点(2)分部工程的施工方法(3)关键施工技术、工艺、重点、难点分析和解决方案(4)确保质量目标的技术组织措施(5)确保工期目标的技术组织措施(6)确保安全生产的技术组织措施(7)确保文明施工的技术组织措施(8)环境保护措施和节能施工方法(9)确保报价完成工程建设的技术和管理措施(10)劳动力计划表(11)拟投入的主要施工机械设备表(12)拟投入的主要物资表(13)资金使用计划表(14)施工总进度表或施工网络图(15)施工总平面图和临时设施布置方案(1)工程概况及特点一、工程概况振兴路(仓库路-文兴路)全长约795米,目前主要通过西段约200m长D400雨水管以及东段约300m长盖板沟排放雨水,部分污水也汇入盖板沟
由于盖板沟年久失修且淤积严重,导致雨期振兴路积水严重
本次主要针对以上问题进行雨水改造完善,并实现雨污分流
工程承包形式:包工包料
工期要求:120日历天
工程质量要求:合格
二、工程特点1、本工程新建D800雨水主干486m,D600雨水主干171m,D500雨水支管31m,D300雨水过路管37m
2、雨水检查井除平面图中注明为圆形井外,主干上的雨水口均采用双箅雨水口兼作检查井,其余新建或改造的雨水口均采用砖砌偏沟式单箅雨水口
3、施工前,必须先复测平面图中注明检查井管内底高程,并对沿线所有相交管线进行复测
4、施工中对振兴路沿线各住户、单位的雨污水也应进行分流改造
本次工程考虑增设D400污水管300m,D400雨水管300m
另外考虑D300雨水管约15m,用于恢复开挖时挖除的现状需利用的雨水过路管
5、路面内检查井井盖采用重型球铁防盗井盖
路面以外均采用轻型复合尼龙井盖
雨水口井箅采用重型球墨铸铁防盗井箅

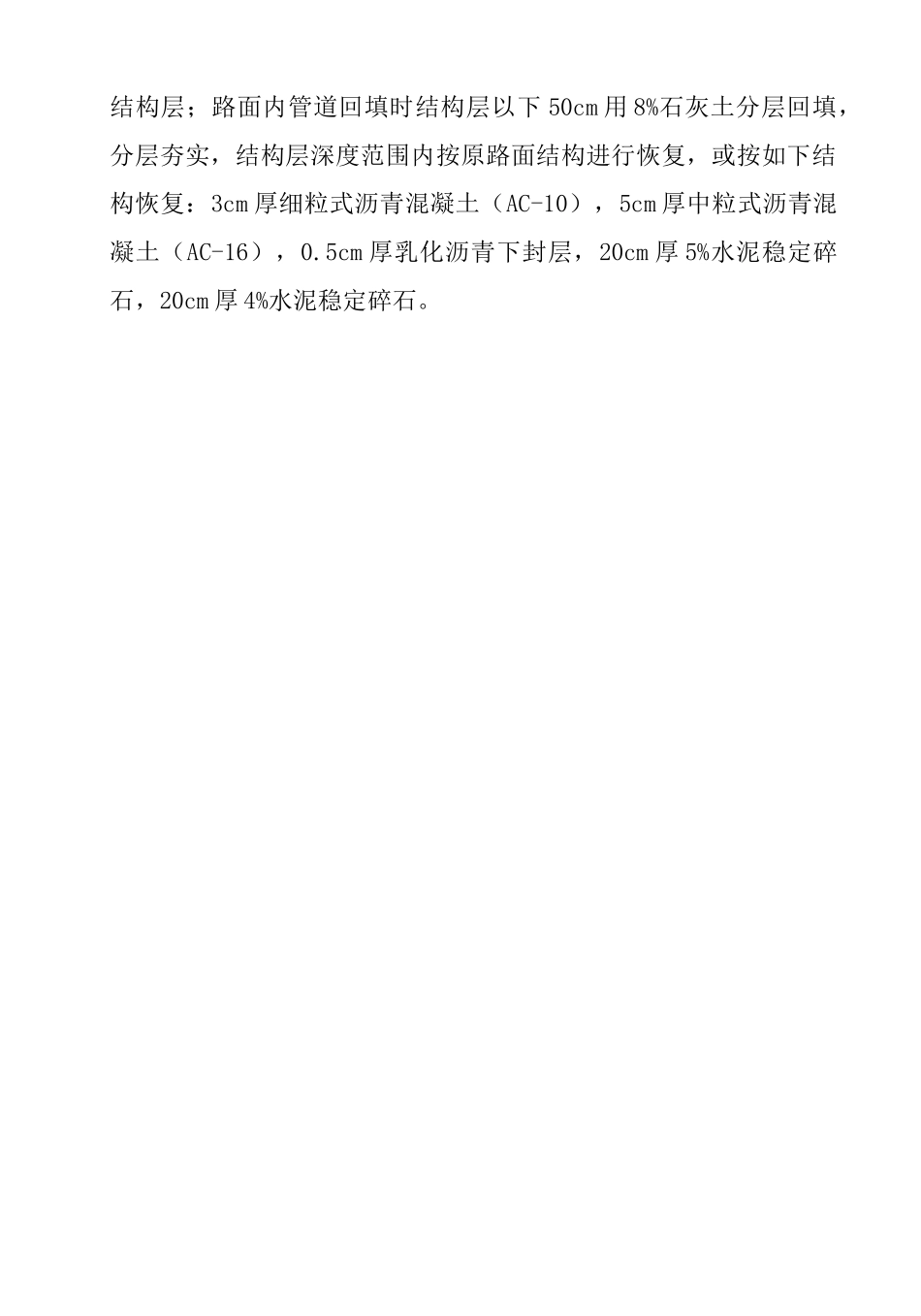

6、路面内雨水检查井周围50cm宽范围内用12%石灰土回填至结构层;路面内管道回填时结构层以下50cm用8%石灰土分层回填,分层
