深圳市万科房地产有限公司SHENZHENVANKEREALESTATECO
《项目成本后期评估》编制作业指引编号:VKSZ/WI/PR009版号:A/0页码:第1页共5页《工程项目成本后期评估分析》编制作业指引编制蔡军日期2002-08-21审核唐激杨日期2002-08-21批准刘荣先日期2002-08-22流程要素流程目标:流程时间要求流程监控点数目流程主要责任岗位成本管理部流程涉及职位数目修订记录日期修订状态修改内容修改人审核人批准人深圳市万科房地产有限公司SHENZHENVANKEREALESTATECO

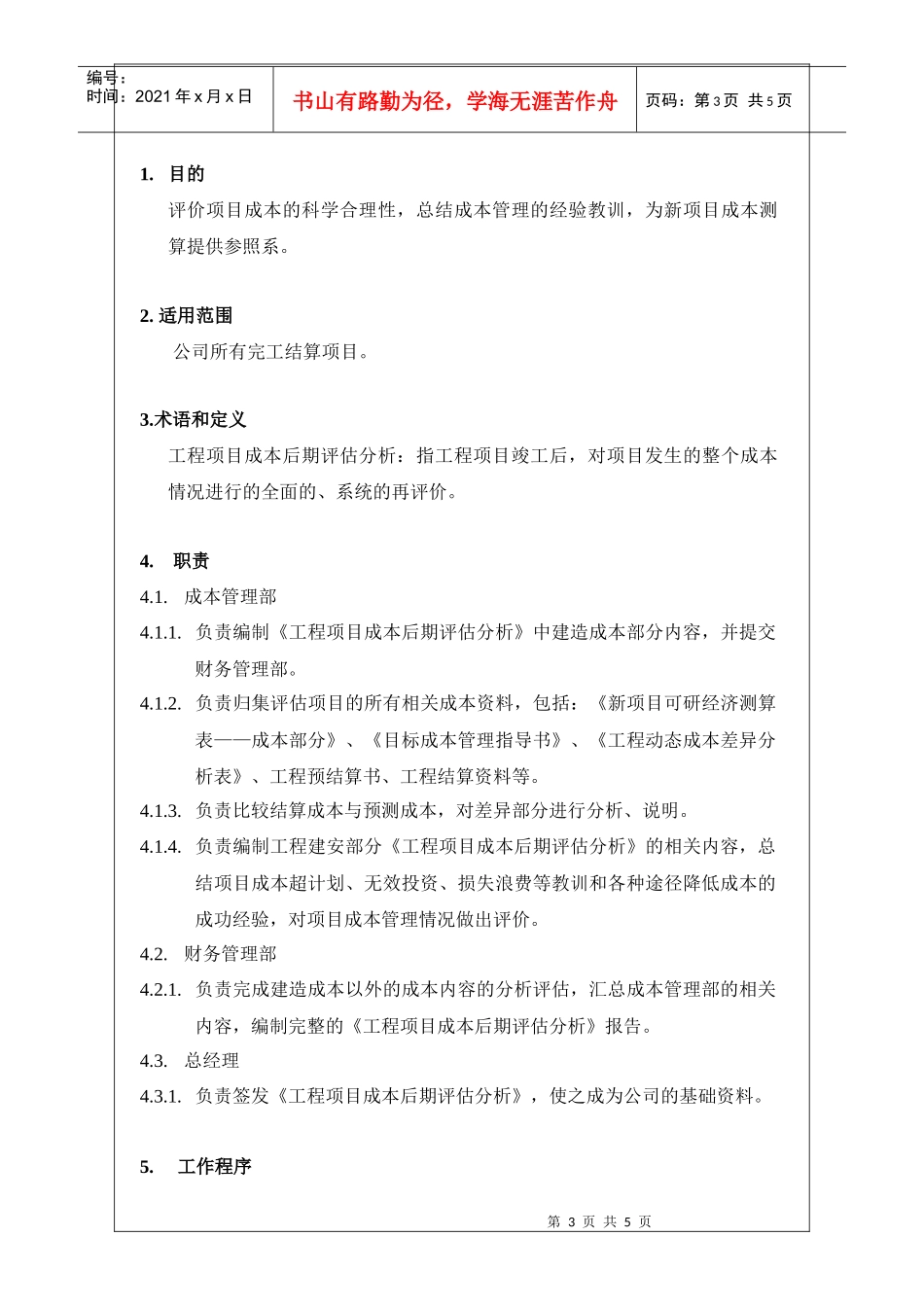

《项目成本后期评估》编制作业指引编号:VKSZ/WI/PR009版号:A/0页码:第2页共5页第3页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共5页1
目的评价项目成本的科学合理性,总结成本管理的经验教训,为新项目成本测算提供参照系
适用范围公司所有完工结算项目
术语和定义工程项目成本后期评估分析:指工程项目竣工后,对项目发生的整个成本情况进行的全面的、系统的再评价
成本管理部4
负责编制《工程项目成本后期评估分析》中建造成本部分内容,并提交财务管理部
负责归集评估项目的所有相关成本资料,包括:《新项目可研经济测算表——成本部分》、《目标成本管理指导书》、《工程动态成本差异分析表》、工程预结算书、工程结算资料等
负责比较结算成本与预测成本,对差异部分进行分析、说明
负责编制工程建安部分《工程项目成本后期评估分析》的相关内容,总结项目成本超计划、无效投资、损失浪费等教训和各种途径降低成本的成功经验,对项目成本管理情况做出评价
财务管理部4
负责完成建造成本以外的成本内容的分析评估,汇总成本管理部的相关内容,编制完整的《工程项目成本
