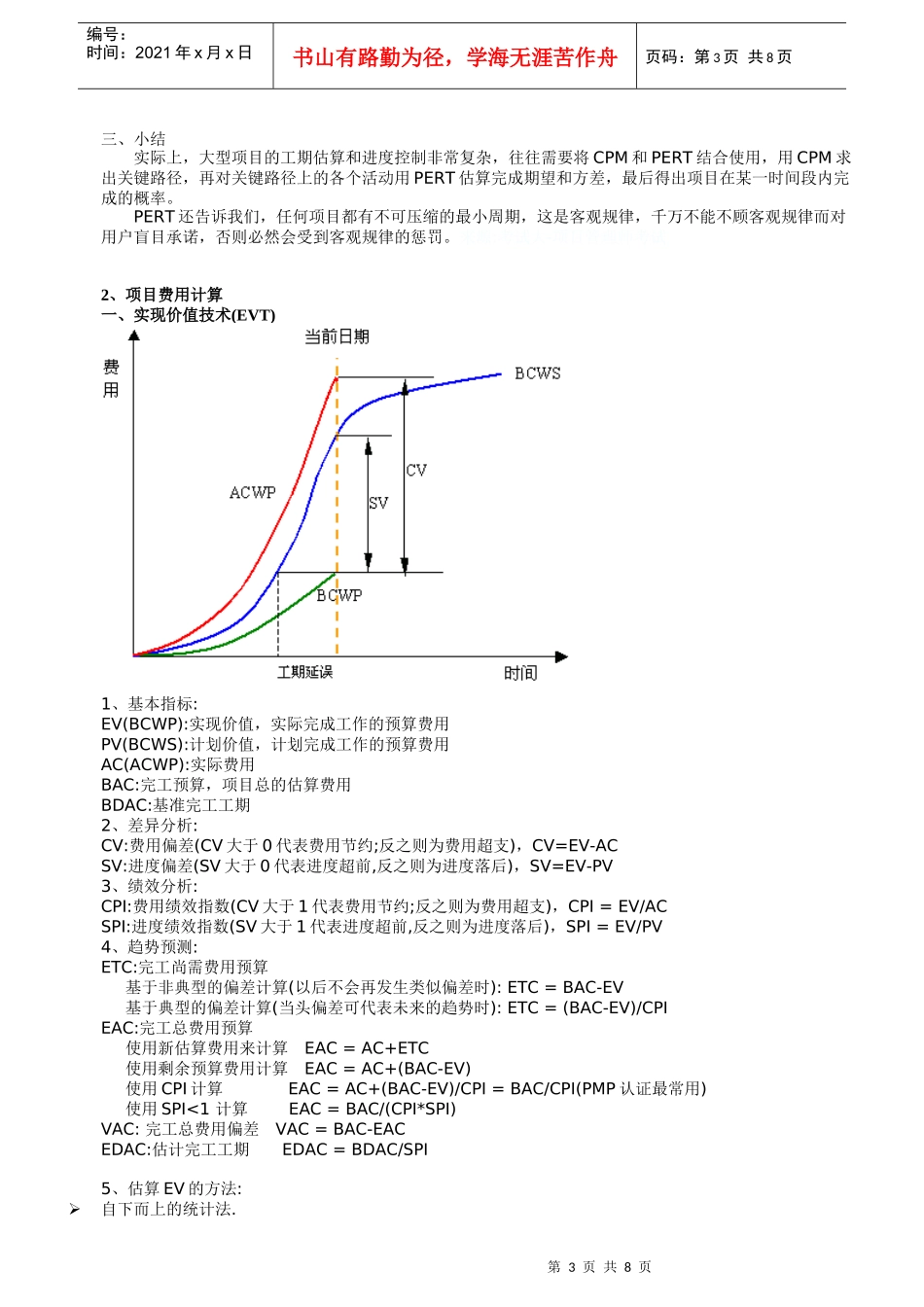

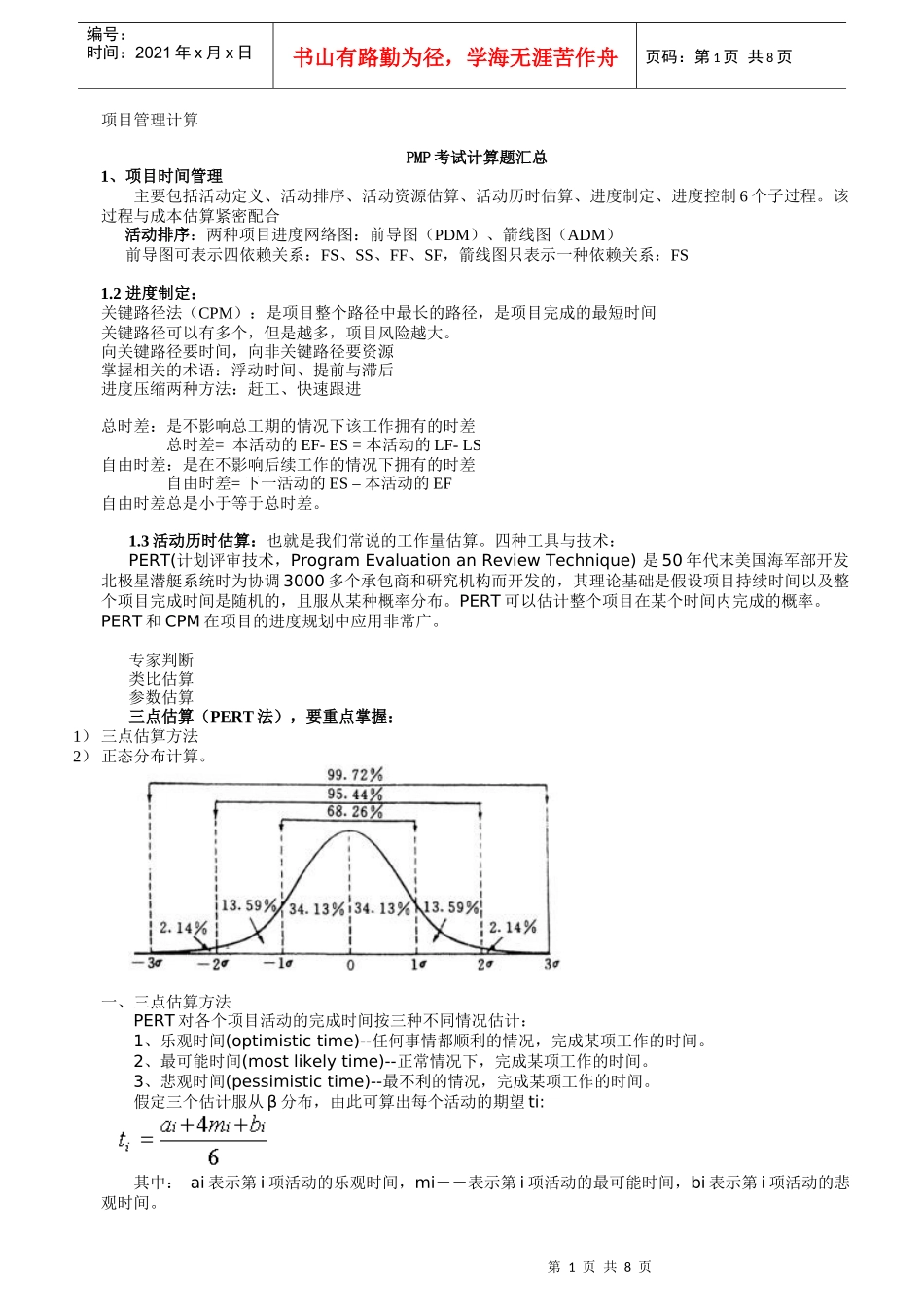

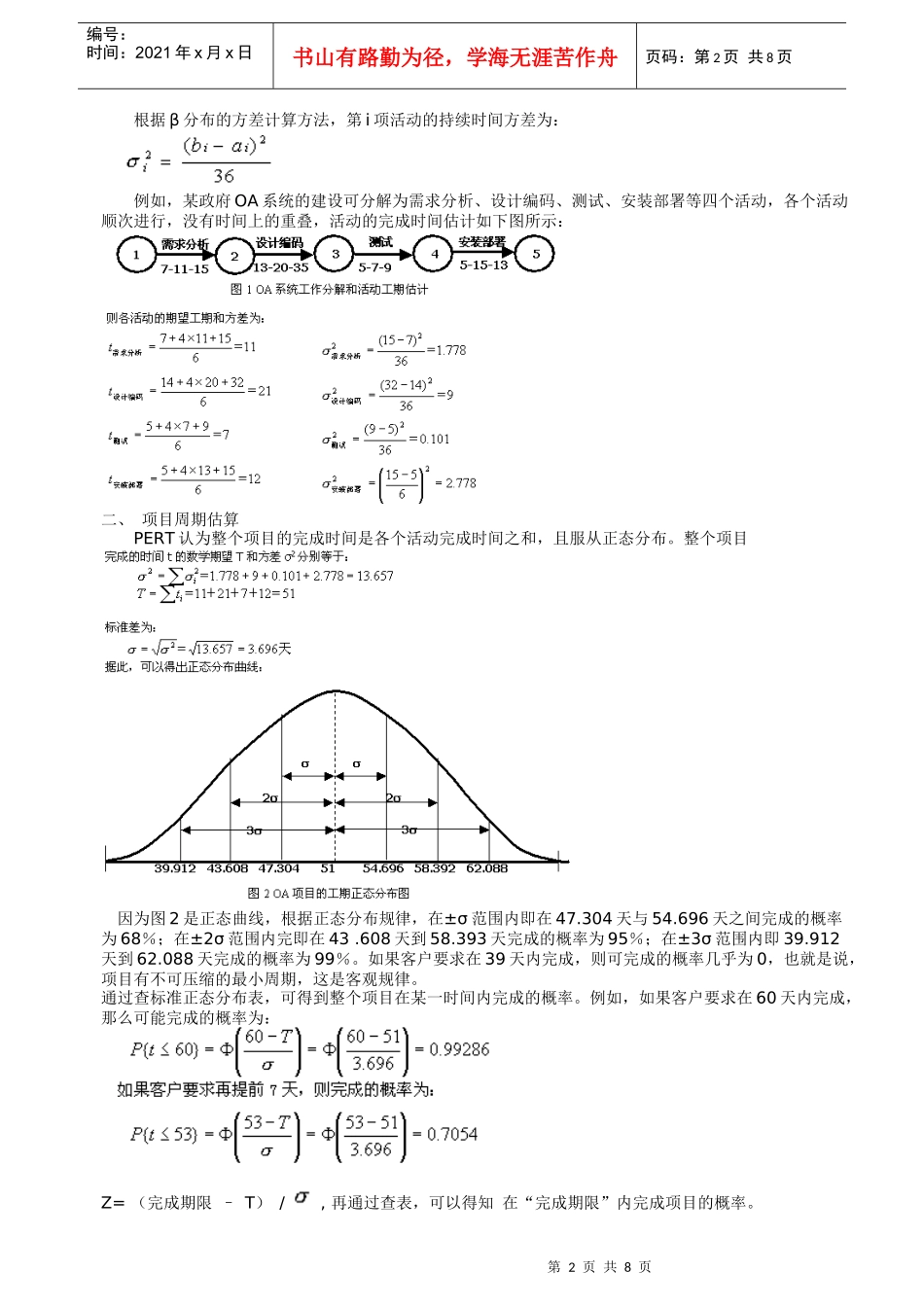

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页项目管理计算PMP考试计算题汇总1、项目时间管理主要包括活动定义、活动排序、活动资源估算、活动历时估算、进度制定、进度控制6个子过程。该过程与成本估算紧密配合活动排序:两种项目进度网络图:前导图(PDM)、箭线图(ADM)前导图可表示四依赖关系:FS、SS、FF、SF,箭线图只表示一种依赖关系:FS1.2进度制定:关键路径法(CPM):是项目整个路径中最长的路径,是项目完成的最短时间关键路径可以有多个,但是越多,项目风险越大。向关键路径要时间,向非关键路径要资源掌握相关的术语:浮动时间、提前与滞后进度压缩两种方法:赶工、快速跟进总时差:是不影响总工期的情况下该工作拥有的时差总时差=本活动的EF-ES=本活动的LF-LS自由时差:是在不影响后续工作的情况下拥有的时差自由时差=下一活动的ES–本活动的EF自由时差总是小于等于总时差。1.3活动历时估算:也就是我们常说的工作量估算。四种工具与技术:PERT(计划评审技术,ProgramEvaluationanReviewTechnique)是50年代末美国海军部开发北极星潜艇系统时为协调3000多个承包商和研究机构而开发的,其理论基础是假设项目持续时间以及整个项目完成时间是随机的,且服从某种概率分布。PERT可以估计整个项目在某个时间内完成的概率。PERT和CPM在项目的进度规划中应用非常广。专家判断类比估算参数估算三点估算(PERT法),要重点掌握:1)三点估算方法2)正态分布计算。一、三点估算方法PERT对各个项目活动的完成时间按三种不同情况估计:1、乐观时间(optimistictime)--任何事情都顺利的情况,完成某项工作的时间。2、最可能时间(mostlikelytime)--正常情况下,完成某项工作的时间。3、悲观时间(pessimistictime)--最不利的情况,完成某项工作的时间。假定三个估计服从β分布,由此可算出每个活动的期望ti:其中:ai表示第i项活动的乐观时间,mi--表示第i项活动的最可能时间,bi表示第i项活动的悲观时间。第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页根据β分布的方差计算方法,第i项活动的持续时间方差为:例如,某政府OA系统的建设可分解为需求分析、设计编码、测试、安装部署等四个活动,各个活动顺次进行,没有时间上的重叠,活动的完成时间估计如下图所示:二、项目周期估算PERT认为整个项目的完成时间是各个活动完成时间之和,且服从正态分布。整个项目因为图2是正态曲线,根据正态分布规律,在±σ范围内即在47.304天与54.696天之间完成的概率为68%;在±2σ范围内完即在43.608天到58.393天完成的概率为95%;在±3σ范围内即39.912天到62.088天完成的概率为99%。如果客户要求在39天内完成,则可完成的概率几乎为0,也就是说,项目有不可压缩的最小周期,这是客观规律。通过查标准正态分布表,可得到整个项目在某一时间内完成的概率。例如,如果客户要求在60天内完成,那么可能完成的概率为:Z=(完成期限–T)/,再通过查表,可以得知在“完成期限”内完成项目的概率。第3页共8页第2页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共8页三、小结实际上,大型项目的工期估算和进度控制非常复杂,往往需要将CPM和PERT结合使用,用CPM求出关键路径,再对关键路径上的各个活动用PERT估算完成期望和方差,最后得出项目在某一时间段内完成的概率。PERT还告诉我们,任何项目都有不可压缩的最小周期,这是客观规律,千万不能不顾客观规律而对用户盲目承诺,否则必然会受到客观规律的惩罚。来源:考试大-项目管理师考试2、项目费用计算一、实现价值技术(EVT)1、基本指标:EV(BCWP):实现价值,实际完成工作的预算费用PV(BCWS):计划价值,计划完成工作的预算费用AC(ACWP):实际费用BAC:完工预算,项目总的估算费用BDAC:基准完工工期2、差异分析:CV:费用偏差(CV大于0代表费用节约;反之则为费用超支),CV=EV-ACSV:进度偏差(SV大于0代表进度超前,反之则为进度落后),SV=EV-PV3、绩效分析:CPI:费用绩效指数(CV大于1代表费用节约;反之则为费用超支),CPI=EV/ACSPI:进度...
