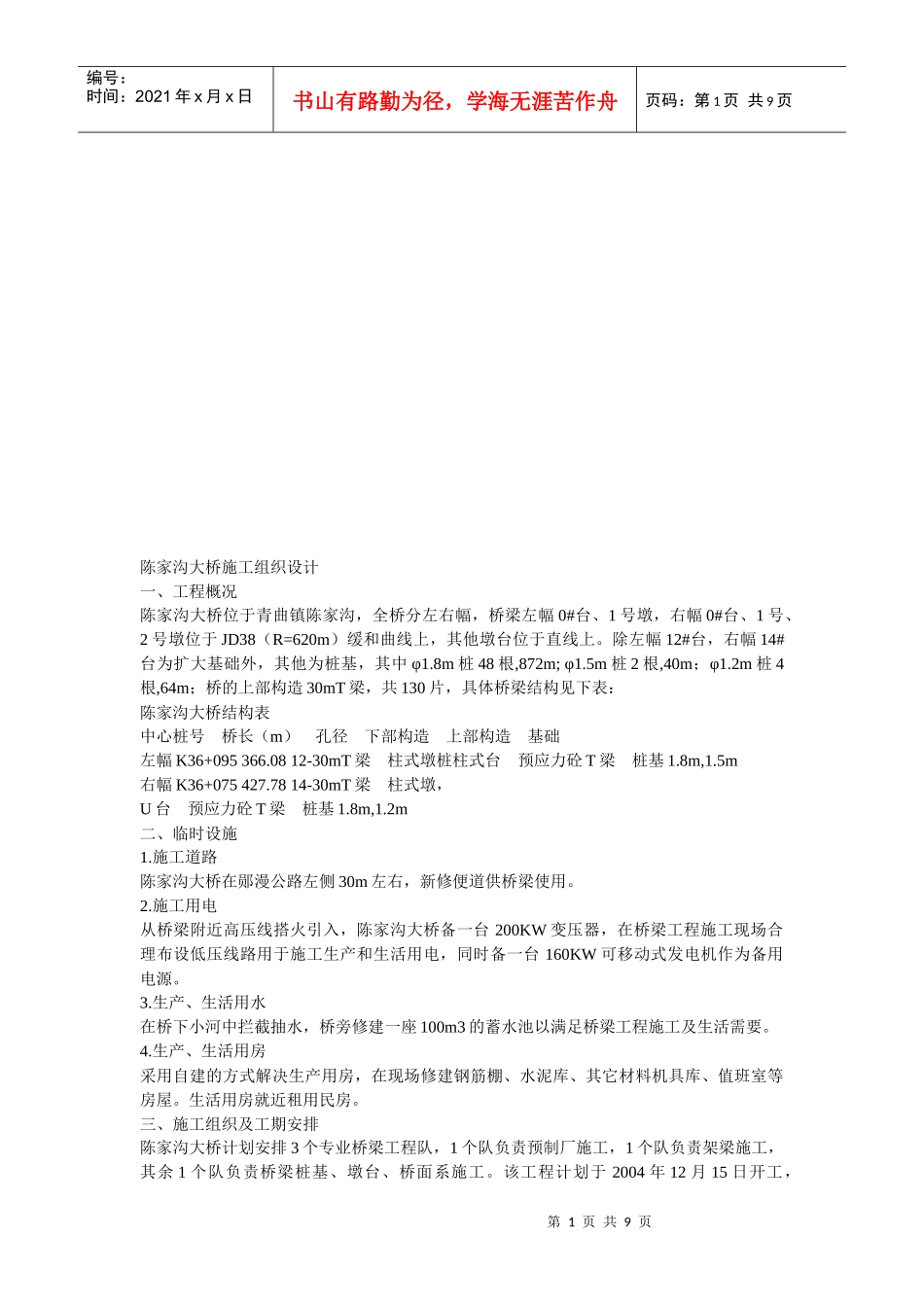

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页陈家沟大桥施工组织设计一、工程概况陈家沟大桥位于青曲镇陈家沟,全桥分左右幅,桥梁左幅0#台、1号墩,右幅0#台、1号、2号墩位于JD38(R=620m)缓和曲线上,其他墩台位于直线上
除左幅12#台,右幅14#台为扩大基础外,其他为桩基,其中φ1
8m桩48根,872m;φ1
5m桩2根,40m;φ1
2m桩4根,64m;桥的上部构造30mT梁,共130片,具体桥梁结构见下表:陈家沟大桥结构表中心桩号桥长(m)孔径下部构造上部构造基础左幅K36+095366
0812-30mT梁柱式墩桩柱式台预应力砼T梁桩基1
5m右幅K36+075427
7814-30mT梁柱式墩,U台预应力砼T梁桩基1
2m二、临时设施1
施工道路陈家沟大桥在郧漫公路左侧30m左右,新修便道供桥梁使用
施工用电从桥梁附近高压线搭火引入,陈家沟大桥备一台200KW变压器,在桥梁工程施工现场合理布设低压线路用于施工生产和生活用电,同时备一台160KW可移动式发电机作为备用电源
生产、生活用水在桥下小河中拦截抽水,桥旁修建一座100m3的蓄水池以满足桥梁工程施工及生活需要
生产、生活用房采用自建的方式解决生产用房,在现场修建钢筋棚、水泥库、其它材料机具库、值班室等房屋
生活用房就近租用民房
三、施工组织及工期安排陈家沟大桥计划安排3个专业桥梁工程队,1个队负责预制厂施工,1个队负责架梁施工,其余1个队负责桥梁桩基、墩台、桥面系施工

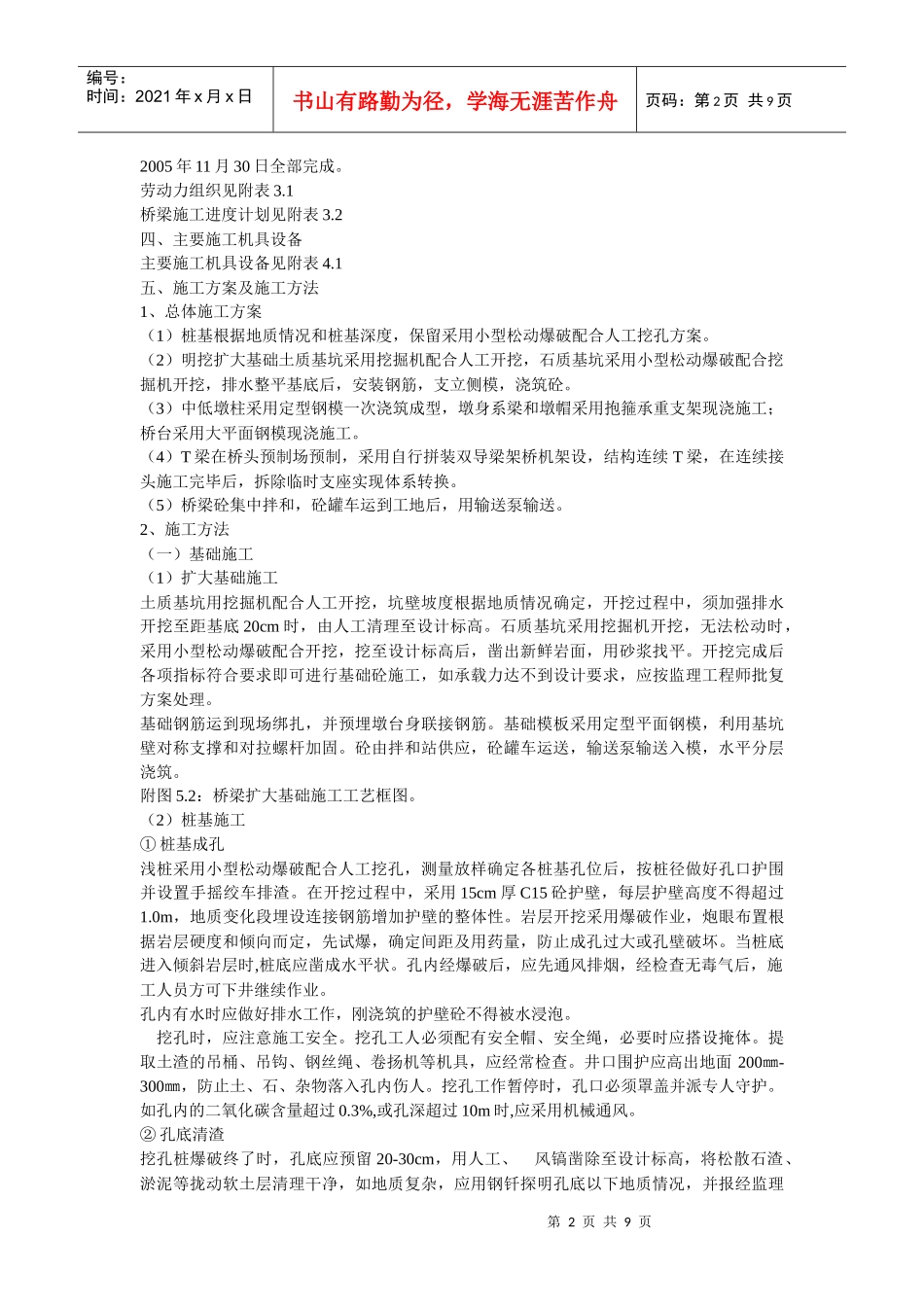

该工程计划于2004年12月15日开工,第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页2005年11月30日全部完成
劳动力组织见附表3
1桥梁施工进度计划见附表3

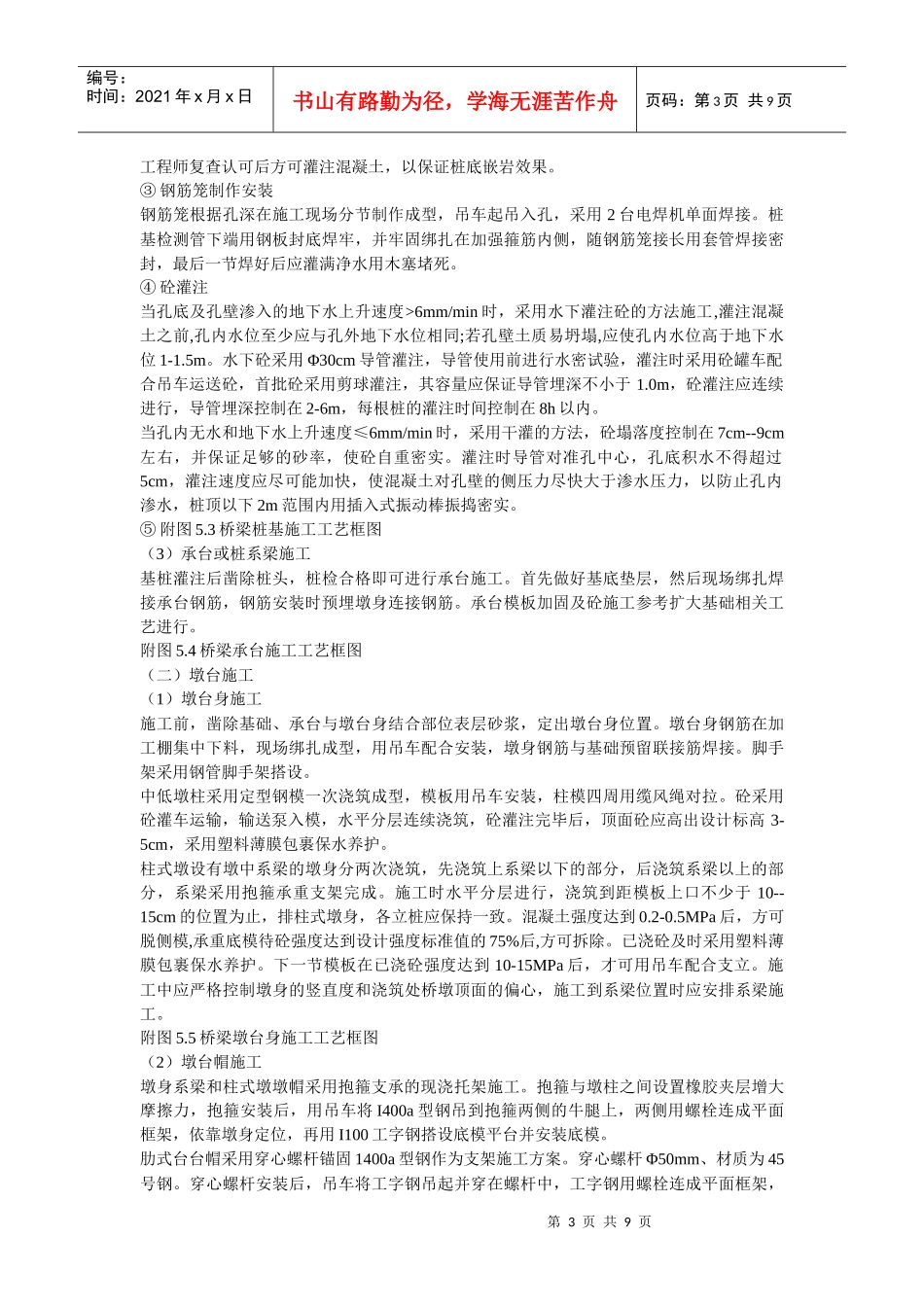

2四、主要施工机具设备主要施工机具设备
