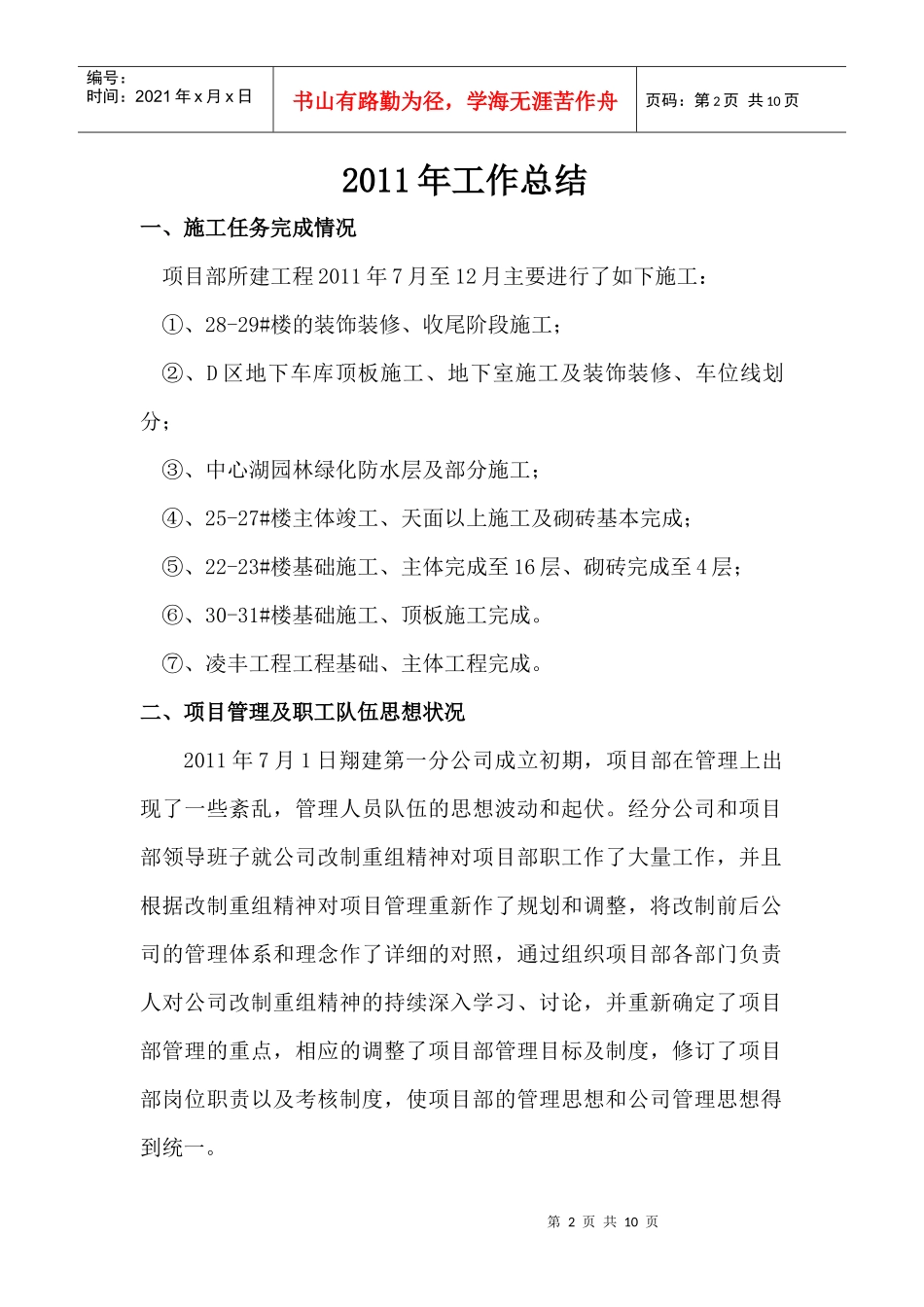

广东翔顺建筑工程有限公司一分公司第1项目部2011年度总结和2012年计划(2011年12月份)项目名称:翔顺建筑公司一分公司第1项目部时间:2011年12月13日编制人:第1项目部审批:目录一、施工任务完成情况……………………………………………………………………3二、项管理及职工队伍思想………………………………………………………………3三、项目质量管理…………………………………………………………………………3四、项目安全和文明施工…………………………………………………………………4五、施工进度过程控制……………………………………………………………………4六、施工成本控制及变更…………………………………………………………………5七、2012年工作计划及措施………………………………………………………………6第1页,共9页第2页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页2011年工作总结一、施工任务完成情况项目部所建工程2011年7月至12月主要进行了如下施工:①、28-29#楼的装饰装修、收尾阶段施工;②、D区地下车库顶板施工、地下室施工及装饰装修、车位线划分;③、中心湖园林绿化防水层及部分施工;④、25-27#楼主体竣工、天面以上施工及砌砖基本完成;⑤、22-23#楼基础施工、主体完成至16层、砌砖完成至4层;⑥、30-31#楼基础施工、顶板施工完成
⑦、凌丰工程工程基础、主体工程完成
二、项目管理及职工队伍思想状况2011年7月1日翔建第一分公司成立初期,项目部在管理上出现了一些紊乱,管理人员队伍的思想波动和起伏
经分公司和项目部领导班子就公司改制重组精神对项目部职工作了大量工作,并且根据改制重组精神对项目管理重新作了规划和调整,将改制前后公司的管理体系和理念作了详细的对照,通过组织项目部各部门负责人对公司改制重组精神的持续深
