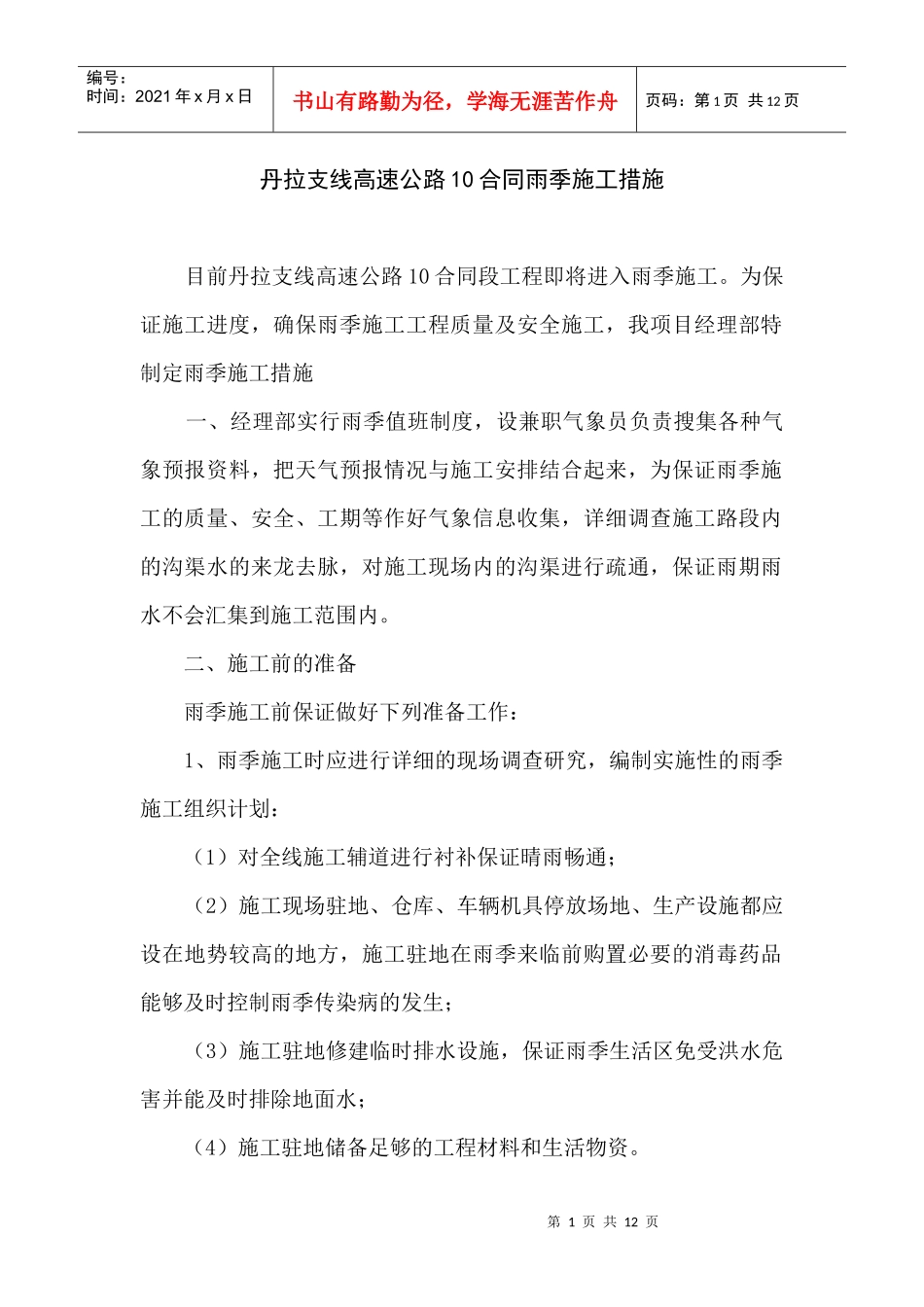

丹拉支线高速公路天津南段工程第十合同段雨季施工措施天津公路工程总公司丹拉支线高速公路十合同项目经理部第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页丹拉支线高速公路10合同雨季施工措施目前丹拉支线高速公路10合同段工程即将进入雨季施工
为保证施工进度,确保雨季施工工程质量及安全施工,我项目经理部特制定雨季施工措施一、经理部实行雨季值班制度,设兼职气象员负责搜集各种气象预报资料,把天气预报情况与施工安排结合起来,为保证雨季施工的质量、安全、工期等作好气象信息收集,详细调查施工路段内的沟渠水的来龙去脉,对施工现场内的沟渠进行疏通,保证雨期雨水不会汇集到施工范围内
二、施工前的准备雨季施工前保证做好下列准备工作:1、雨季施工时应进行详细的现场调查研究,编制实施性的雨季施工组织计划:(1)对全线施工辅道进行衬补保证晴雨畅通;(2)施工现场驻地、仓库、车辆机具停放场地、生产设施都应设在地势较高的地方,施工驻地在雨季来临前购置必要的消毒药品能够及时控制雨季传染病的发生;(3)施工驻地修建临时排水设施,保证雨季生活区免受洪水危害并能及时排除地面水;(4)施工驻地储备足够的工程材料和生活物资

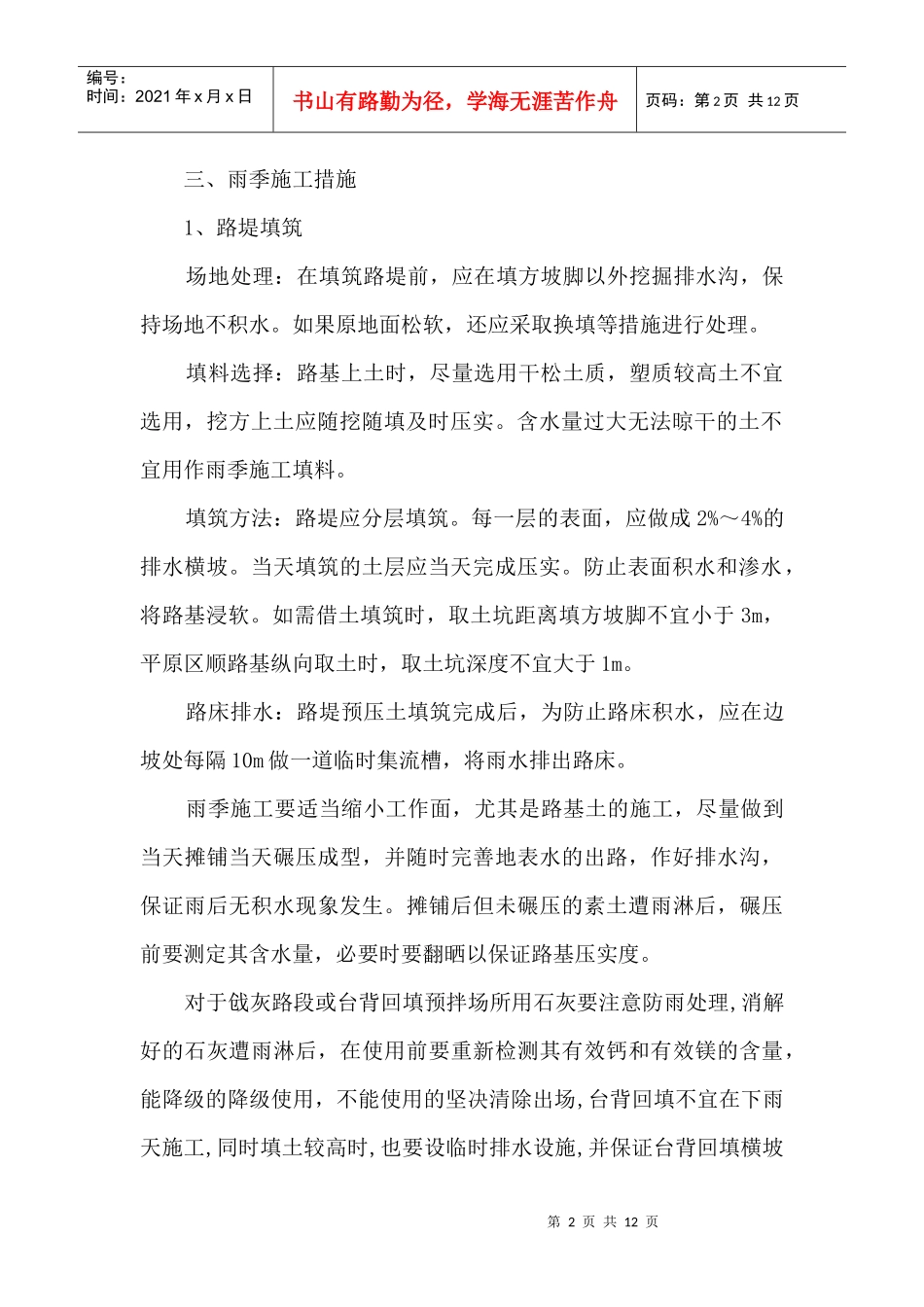

第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页三、雨季施工措施1、路堤填筑场地处理:在填筑路堤前,应在填方坡脚以外挖掘排水沟,保持场地不积水
如果原地面松软,还应采取换填等措施进行处理
填料选择:路基上土时,尽量选用干松土质,塑质较高土不宜选用,挖方上土应随挖随填及时压实
含水量过大无法晾干的土不宜用作雨季施工填料
填筑方法:路堤应分层填筑
每一层的表面,应做成2%~4%的排水横坡
当天填筑的土层应当天完成压实
防止表面积水和渗水,将路基浸软
如需借土填筑时,取土坑距离填方坡脚不宜小于3m,平原
