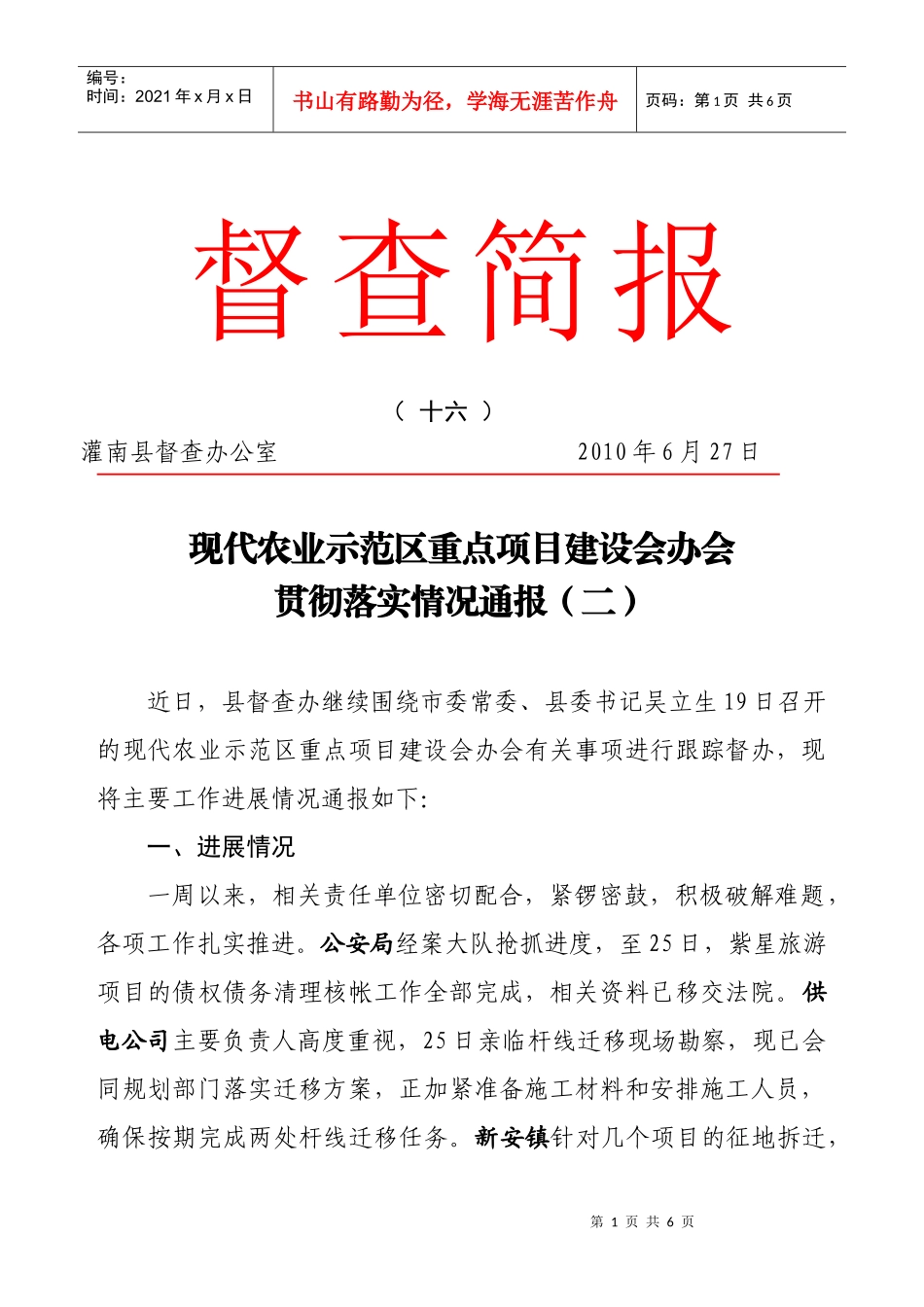

第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页督查简报现代农业示范区重点项目建设会办会贯彻落实情况通报(二)近日,县督查办继续围绕市委常委、县委书记吴立生19日召开的现代农业示范区重点项目建设会办会有关事项进行跟踪督办,现将主要工作进展情况通报如下:一、进展情况一周以来,相关责任单位密切配合,紧锣密鼓,积极破解难题,各项工作扎实推进
公安局经案大队抢抓进度,至25日,紫星旅游项目的债权债务清理核帐工作全部完成,相关资料已移交法院
供电公司主要负责人高度重视,25日亲临杆线迁移现场勘察,现已会同规划部门落实迁移方案,正加紧准备施工材料和安排施工人员,确保按期完成两处杆线迁移任务
新安镇针对几个项目的征地拆迁,(十六)灌南县督查办公室2010年6月27日第2页共6页第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共6页主动与其它单位衔接,积极做好农户工作,其中金达田户已达成协议,确保在28日交钥匙搬迁
花园乡817亩园区东扩土地还剩260亩未流转,涉及金圩村5、7、11组,已制定青苗补偿方案,各户面积正在丈量中
国土局土地利用总体规划已调整好,正在想法解决2个项目用地指标
交运局完成道路施工前期准备工作,待2户拆迁后进场施工
法院积极与园区、公安对接,推进紫星旅游项目债务清偿分配工作,目前已受理立案,进入司法程序对债权债务进行处理
住建局、拆迁办:积极与新安镇、国土局、园区对接,做好有关规划和拆迁工作
二、存在问题1、征地拆迁事项6月底完成任务有困难
对于江城公司用地问题,群众阻力过大,新安镇完成31户签字有难度
园区东扩征地农户反映土地流转价格过低,新安镇和花园乡推进难度较大
2、花文化商城项目金永才户征地补偿款支付渠道、食用菌物流园项目个别会办拆迁事项责任单位还需进一步明确

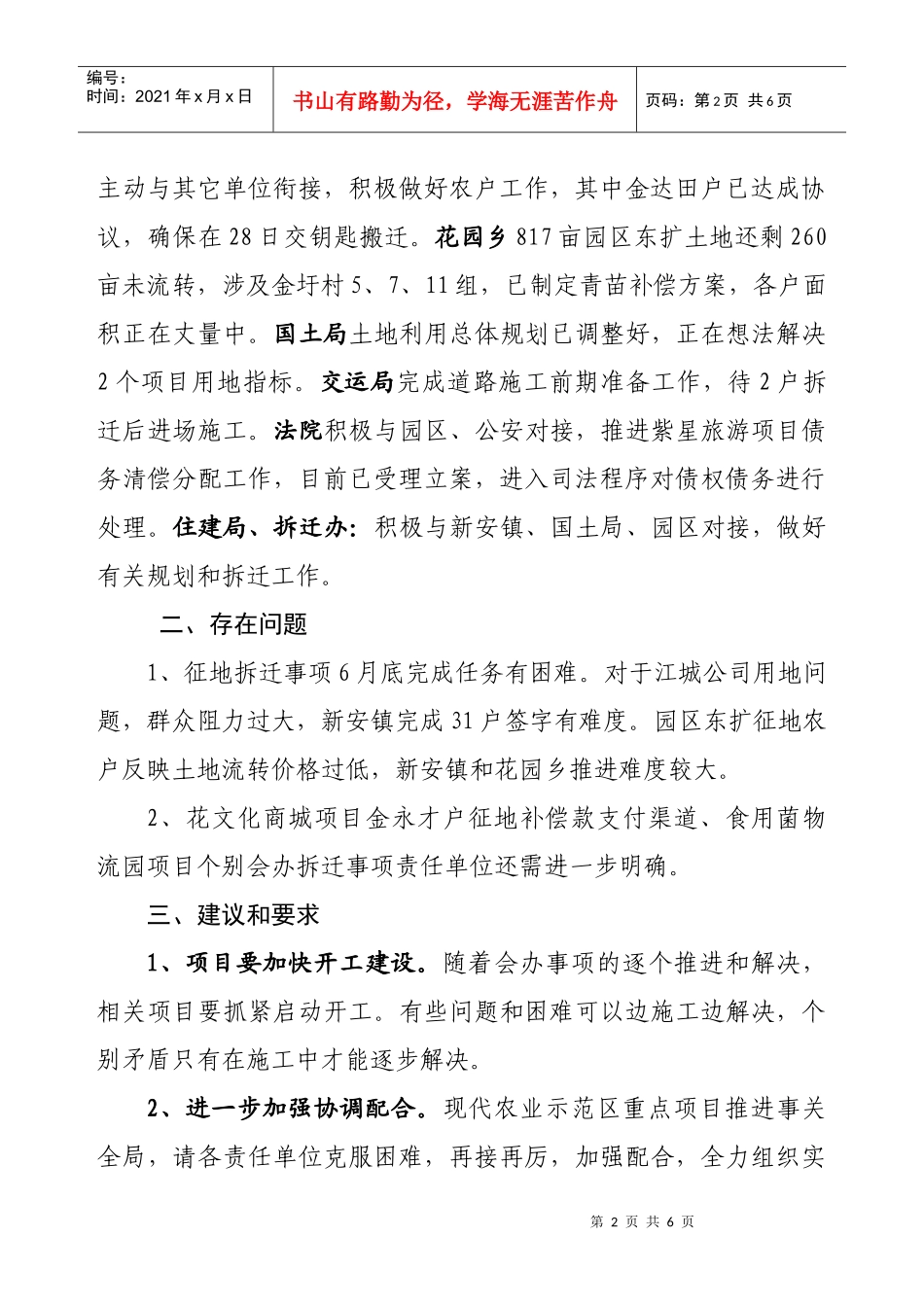

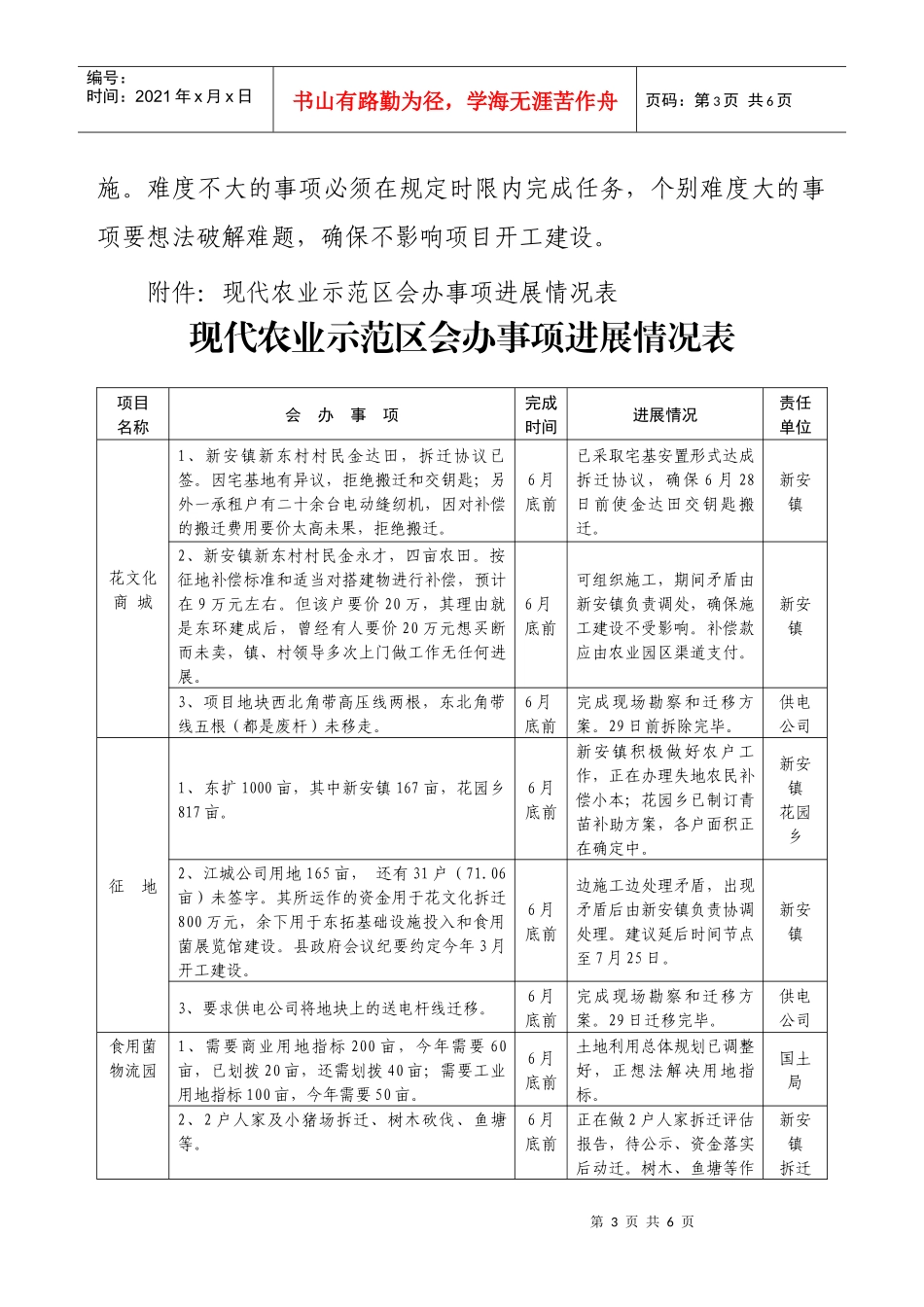

三、建议和要求1、项
