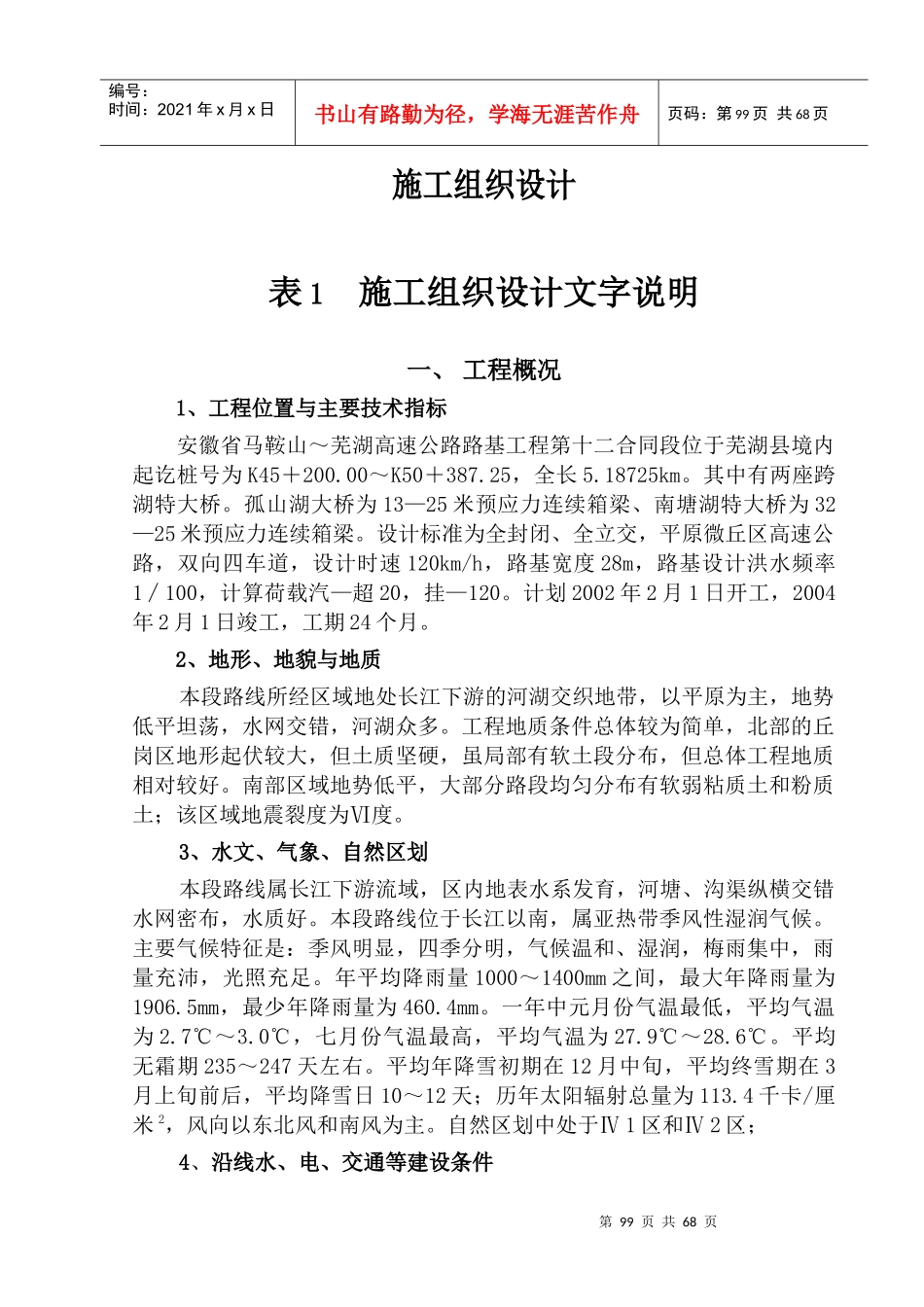

第99页共68页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第99页共68页施工组织设计表1施工组织设计文字说明一、工程概况1、工程位置与主要技术指标安徽省马鞍山~芜湖高速公路路基工程第十二合同段位于芜湖县境内起讫桩号为K45+200
00~K50+387
25,全长5
18725km
其中有两座跨湖特大桥
孤山湖大桥为13—25米预应力连续箱梁、南塘湖特大桥为32—25米预应力连续箱梁
设计标准为全封闭、全立交,平原微丘区高速公路,双向四车道,设计时速120km/h,路基宽度28m,路基设计洪水频率1∕100,计算荷载汽—超20,挂—120
计划2002年2月1日开工,2004年2月1日竣工,工期24个月
2、地形、地貌与地质本段路线所经区域地处长江下游的河湖交织地带,以平原为主,地势低平坦荡,水网交错,河湖众多
工程地质条件总体较为简单,北部的丘岗区地形起伏较大,但土质坚硬,虽局部有软土段分布,但总体工程地质相对较好
南部区域地势低平,大部分路段均匀分布有软弱粘质土和粉质土;该区域地震裂度为Ⅵ度
3、水文、气象、自然区划本段路线属长江下游流域,区内地表水系发育,河塘、沟渠纵横交错水网密布,水质好
本段路线位于长江以南,属亚热带季风性湿润气候
主要气候特征是:季风明显,四季分明,气候温和、湿润,梅雨集中,雨量充沛,光照充足
年平均降雨量1000~1400mm之间,最大年降雨量为1906
5mm,最少年降雨量为460
一年中元月份气温最低,平均气温为2
0℃,七月份气温最高,平均气温为27
平均无霜期235~247天左右
平均年降雪初期在12月中旬,平均终雪期在3月上旬前后,平均降雪日10~12天;历年太阳辐射总量为113
4千卡/厘米2,风向以东北风和南风为主
自然区划中处于Ⅳ1区和Ⅳ2区;4、沿线水、电、交通等建
