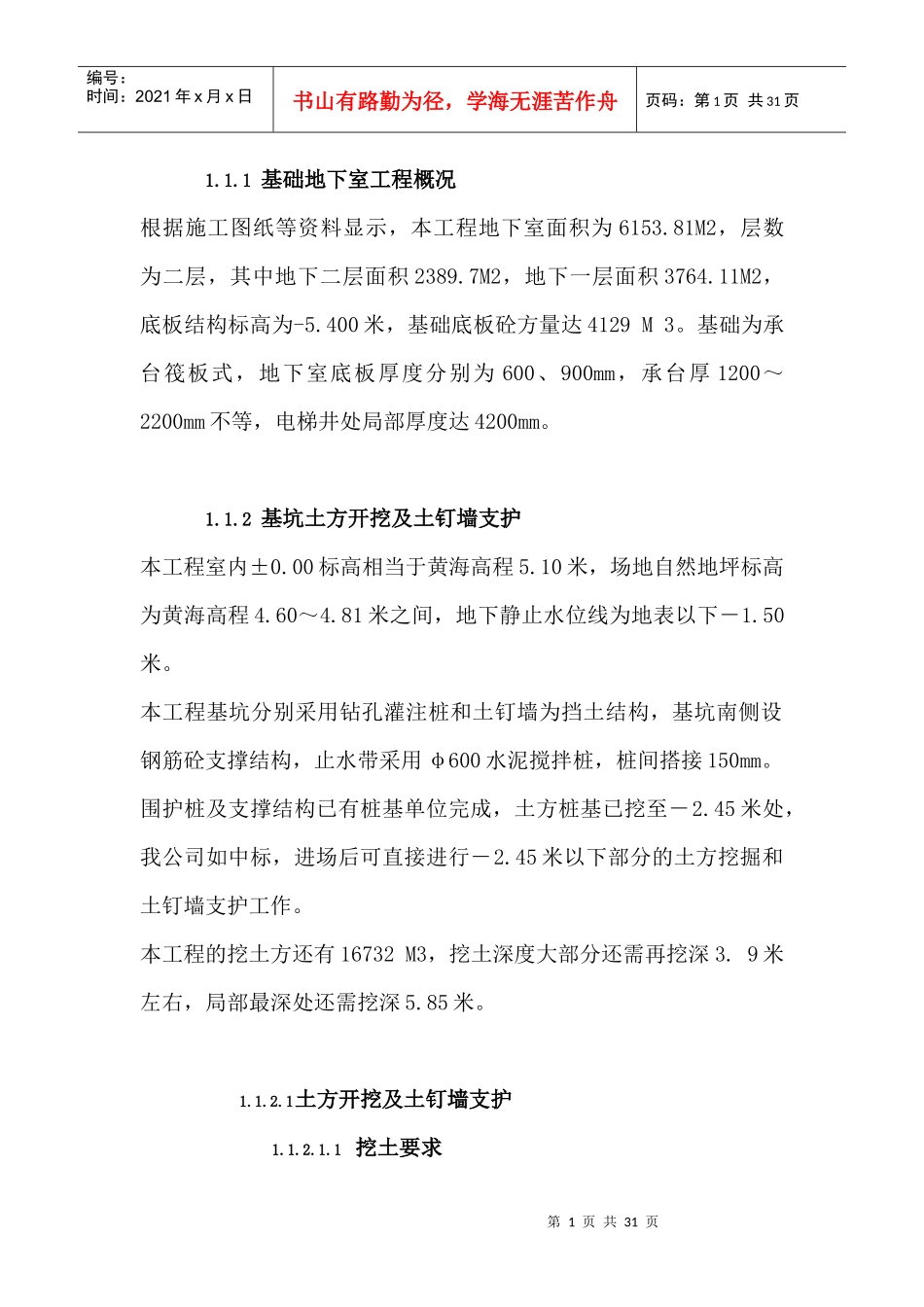

1基础地下室工程概况根据施工图纸等资料显示,本工程地下室面积为6153
81M2,层数为二层,其中地下二层面积2389
7M2,地下一层面积3764
11M2,底板结构标高为-5
400米,基础底板砼方量达4129M3
基础为承台筏板式,地下室底板厚度分别为600、900mm,承台厚1200~2200mm不等,电梯井处局部厚度达4200mm
2基坑土方开挖及土钉墙支护本工程室内±0
00标高相当于黄海高程5
10米,场地自然地坪标高为黄海高程4
81米之间,地下静止水位线为地表以下-1
本工程基坑分别采用钻孔灌注桩和土钉墙为挡土结构,基坑南侧设钢筋砼支撑结构,止水带采用φ600水泥搅拌桩,桩间搭接150mm
围护桩及支撑结构已有桩基单位完成,土方桩基已挖至-2
45米处,我公司如中标,进场后可直接进行-2
45米以下部分的土方挖掘和土钉墙支护工作
本工程的挖土方还有16732M3,挖土深度大部分还需再挖深3
9米左右,局部最深处还需挖深5
1土方开挖及土钉墙支护1

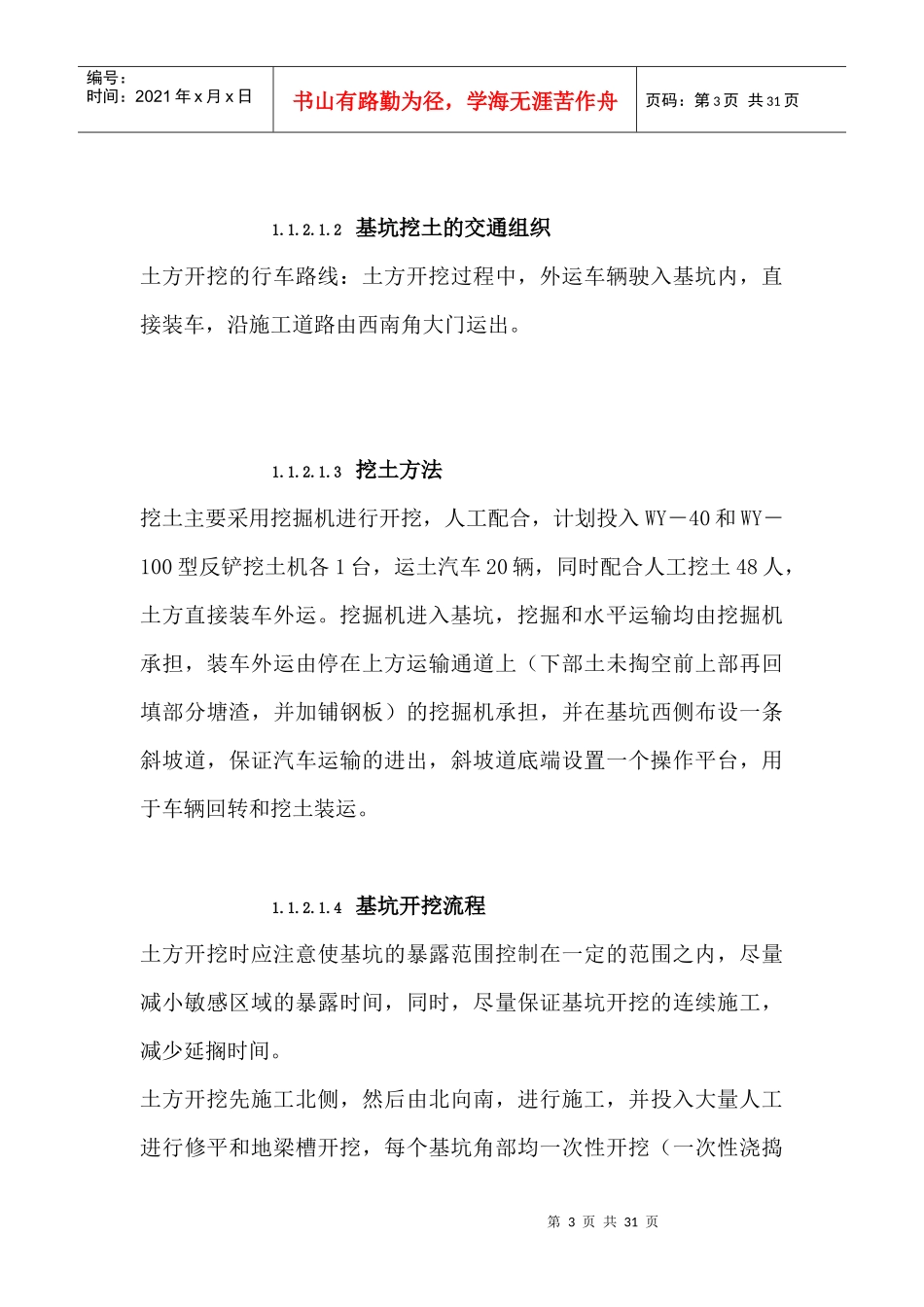

1挖土要求第2页共31页第1页共31页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共31页土方开挖前,宜进行围护桩工程的验收
施工单位应与业主、围护设计人员协商确定挖土机械的通道布置、挖土顺序、土方驳运以及建材堆放等,均应避免引起对围护结构和周围环境等的不利影响
土方开挖的基底标高应结合地下室结施图进行,当结施图与基坑剖面图中所示的基底标高有出入时,以结施图为准,并应及时通知业主和围护设计人员
土方开挖遵循“开槽支护、先护后挖、分层开挖、严禁超挖”的原则
分层、对称挖土至要求标高,局部电梯井范围,须根据实际情况采取相应的措施
