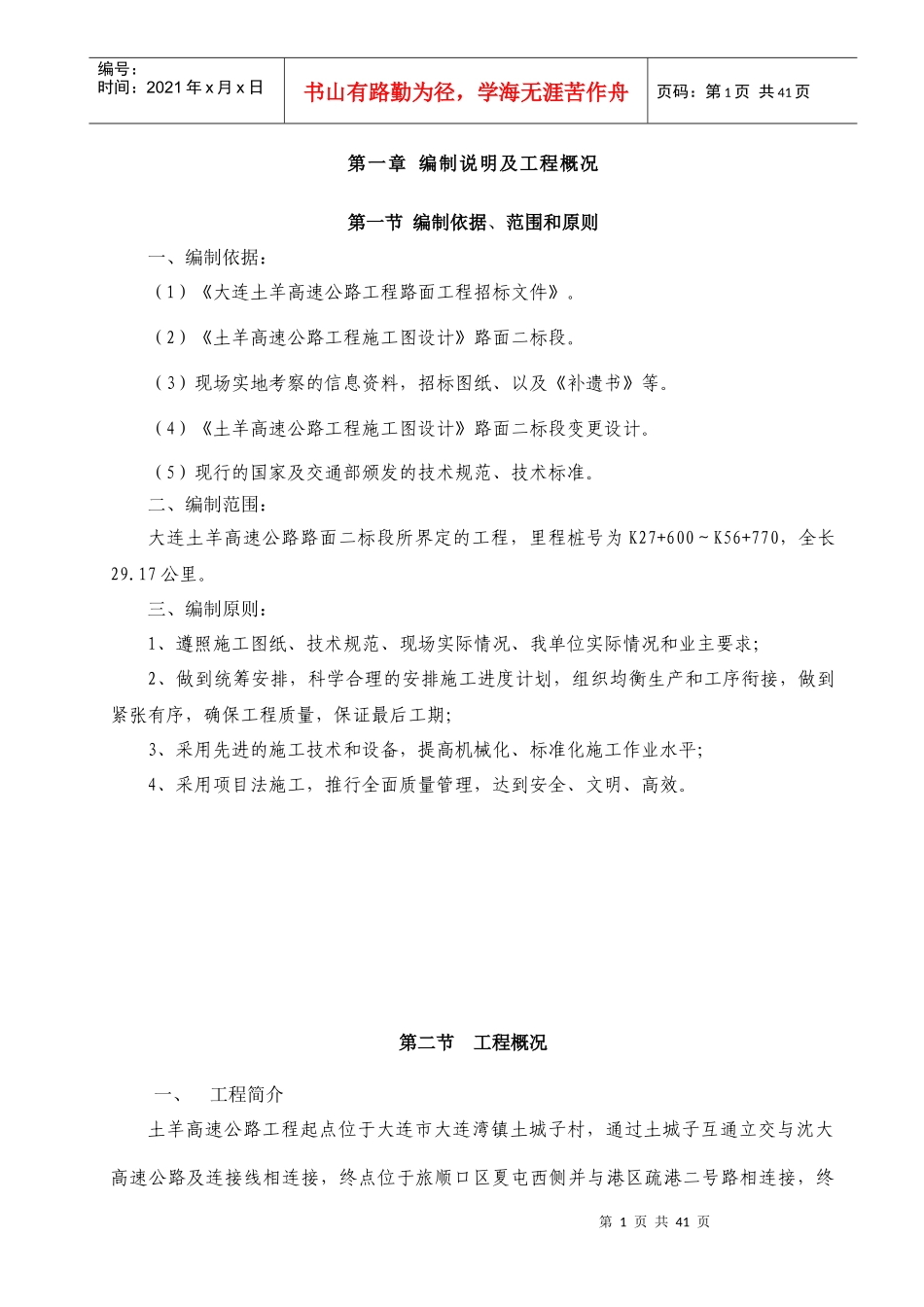

第1页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共41页第一章编制说明及工程概况第一节编制依据、范围和原则一、编制依据:(1)《大连土羊高速公路工程路面工程招标文件》
(2)《土羊高速公路工程施工图设计》路面二标段
(3)现场实地考察的信息资料,招标图纸、以及《补遗书》等
(4)《土羊高速公路工程施工图设计》路面二标段变更设计
(5)现行的国家及交通部颁发的技术规范、技术标准
二、编制范围:大连土羊高速公路路面二标段所界定的工程,里程桩号为K27+600~K56+770,全长29
三、编制原则:1、遵照施工图纸、技术规范、现场实际情况、我单位实际情况和业主要求;2、做到统筹安排,科学合理的安排施工进度计划,组织均衡生产和工序衔接,做到紧张有序,确保工程质量,保证最后工期;3、采用先进的施工技术和设备,提高机械化、标准化施工作业水平;4、采用项目法施工,推行全面质量管理,达到安全、文明、高效

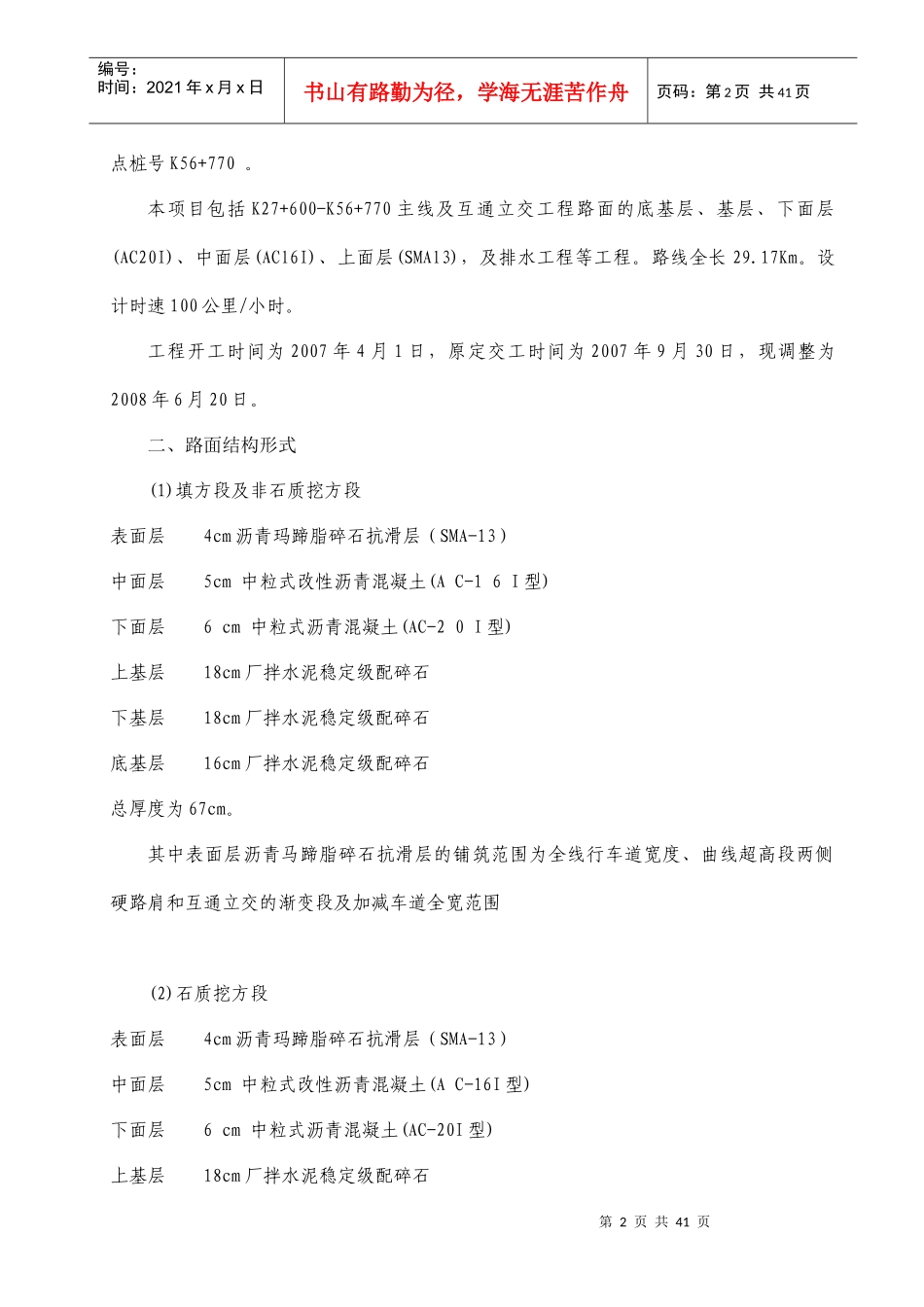

第二节工程概况一、工程简介土羊高速公路工程起点位于大连市大连湾镇土城子村,通过土城子互通立交与沈大高速公路及连接线相连接,终点位于旅顺口区夏屯西侧并与港区疏港二号路相连接,终第2页共41页第1页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共41页点桩号K56+770
本项目包括K27+600-K56+770主线及互通立交工程路面的底基层、基层、下面层(AC20I)、中面层(ACl6I)、上面层(SMAl3),及排水工程等工程
路线全长29
设计时速100公里/小时
工程开工时间为2007年4月1日,原定交工时间为2007年9月30日,现调整为2008年6月20日

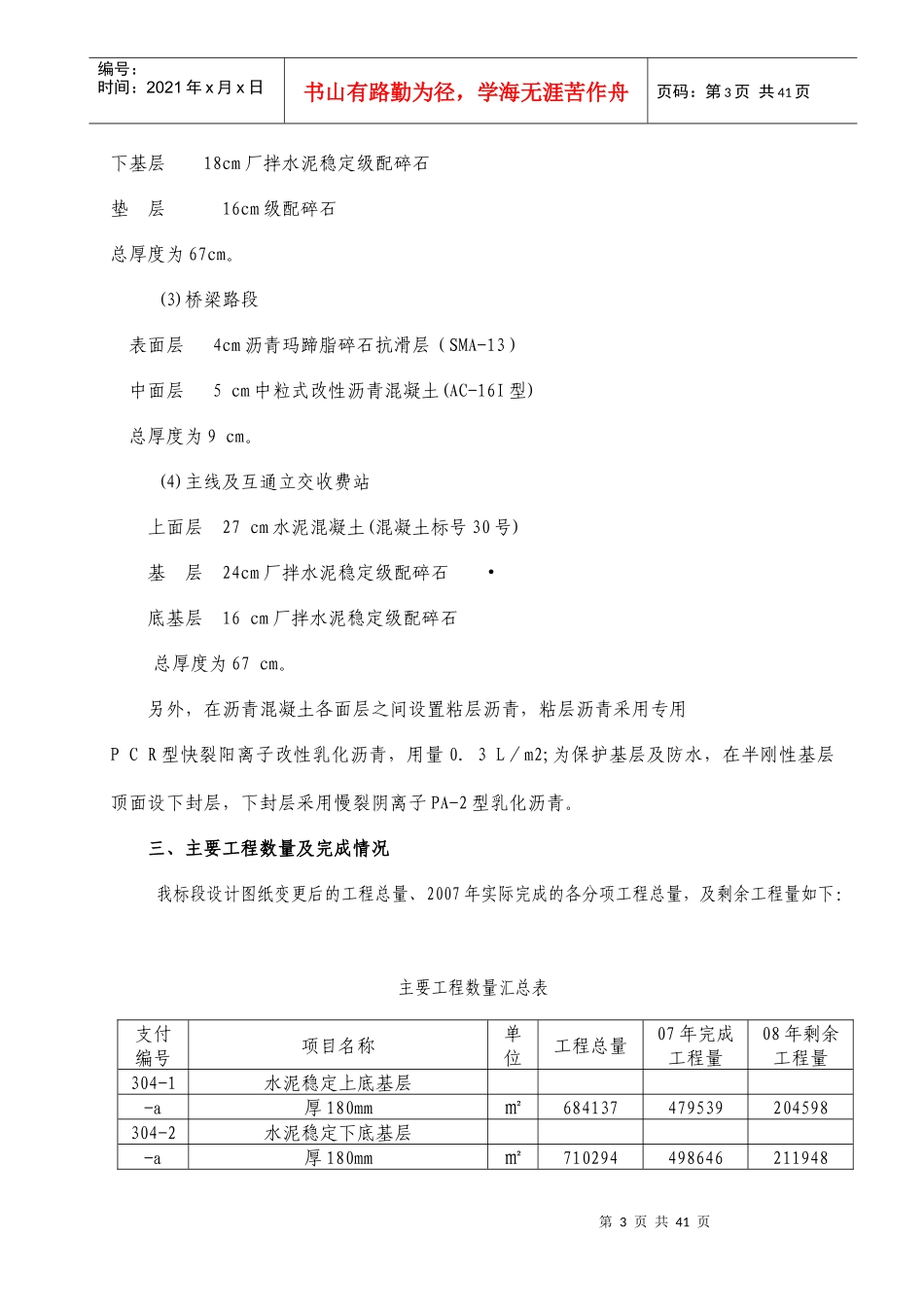

二、路面结构形式(1)填方段及非石质挖方段表面层4cm沥青玛蹄脂碎石抗滑层(SMA-13)中面层5cm中粒式改性沥青混凝土(AC-16
