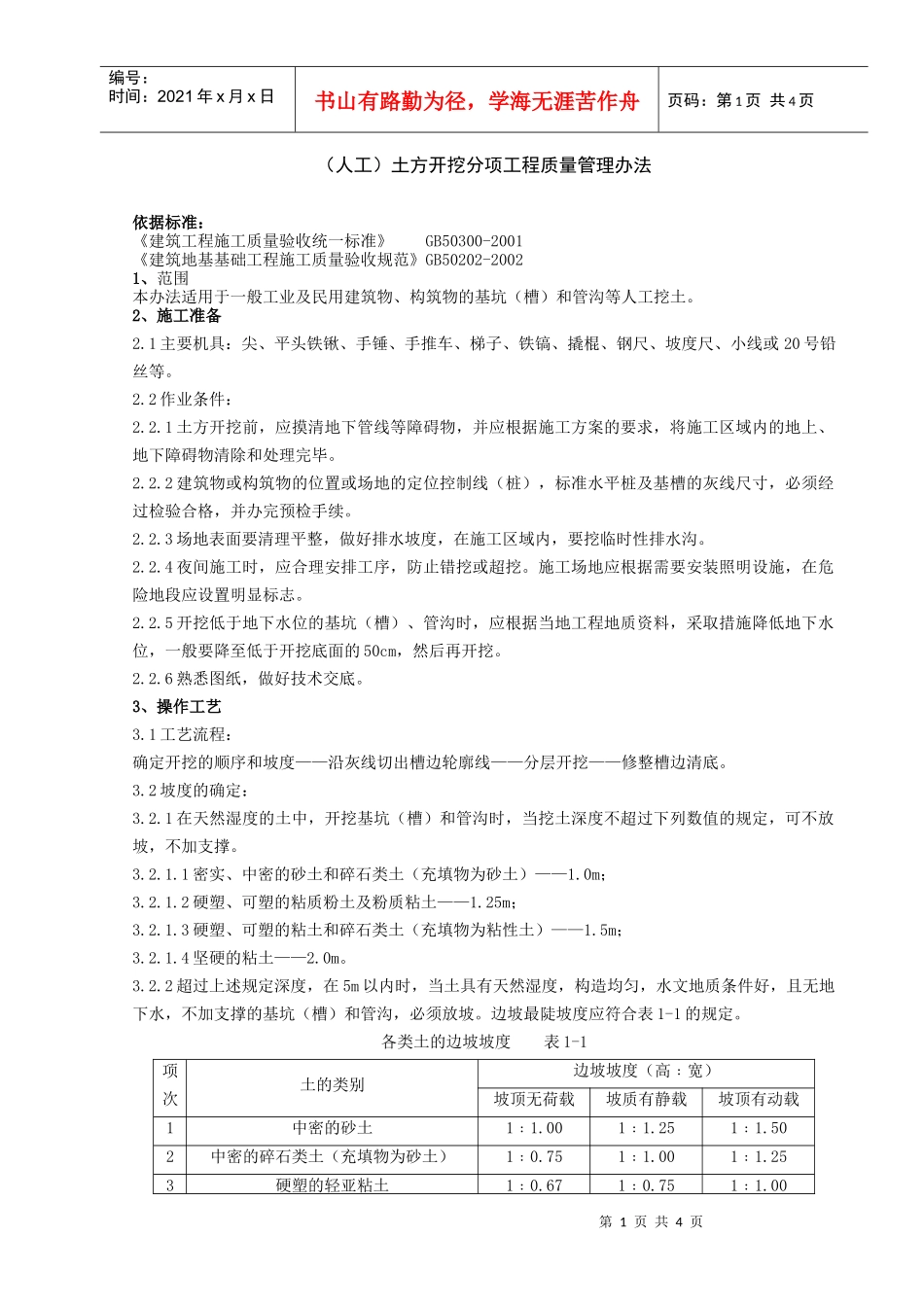

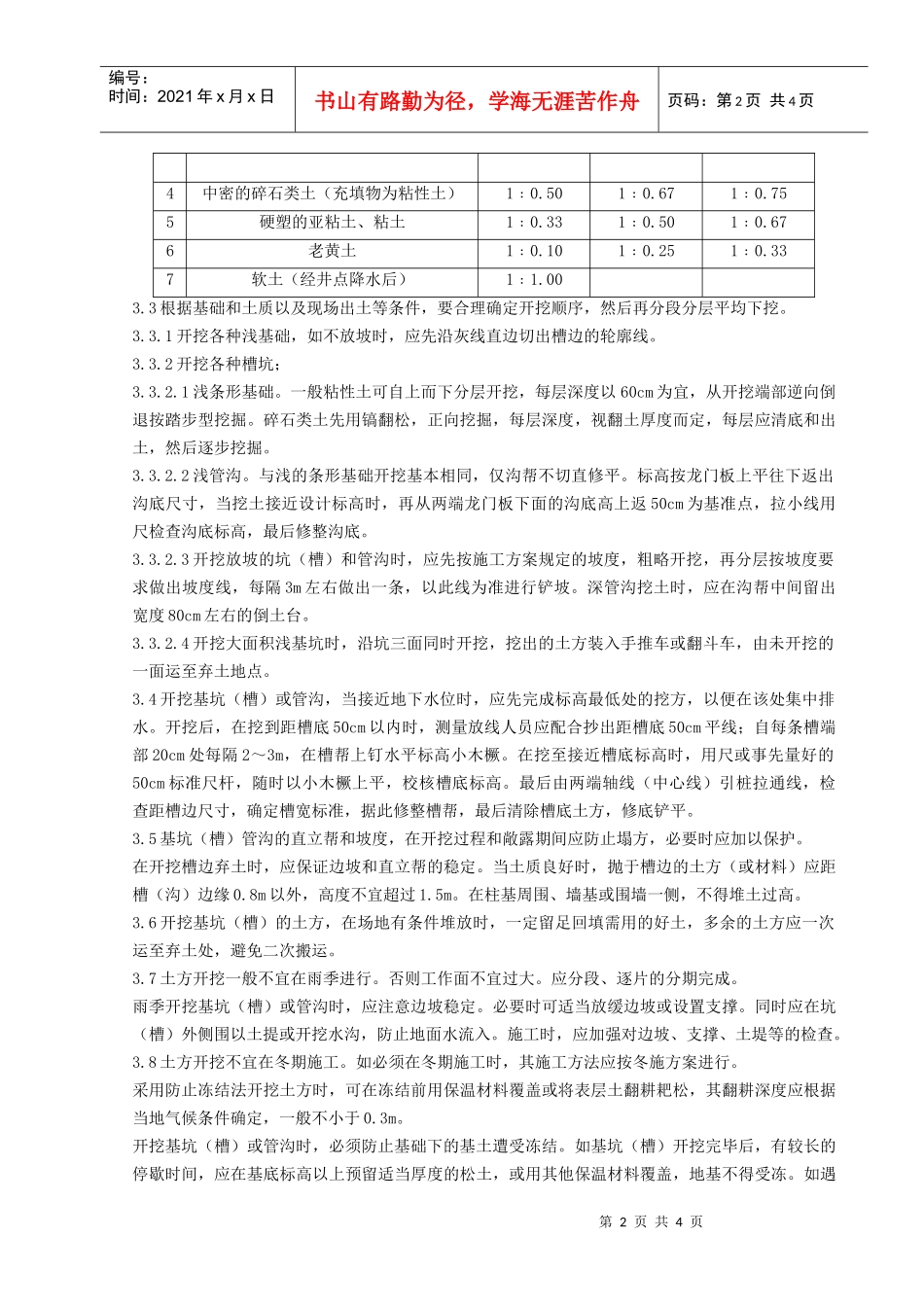

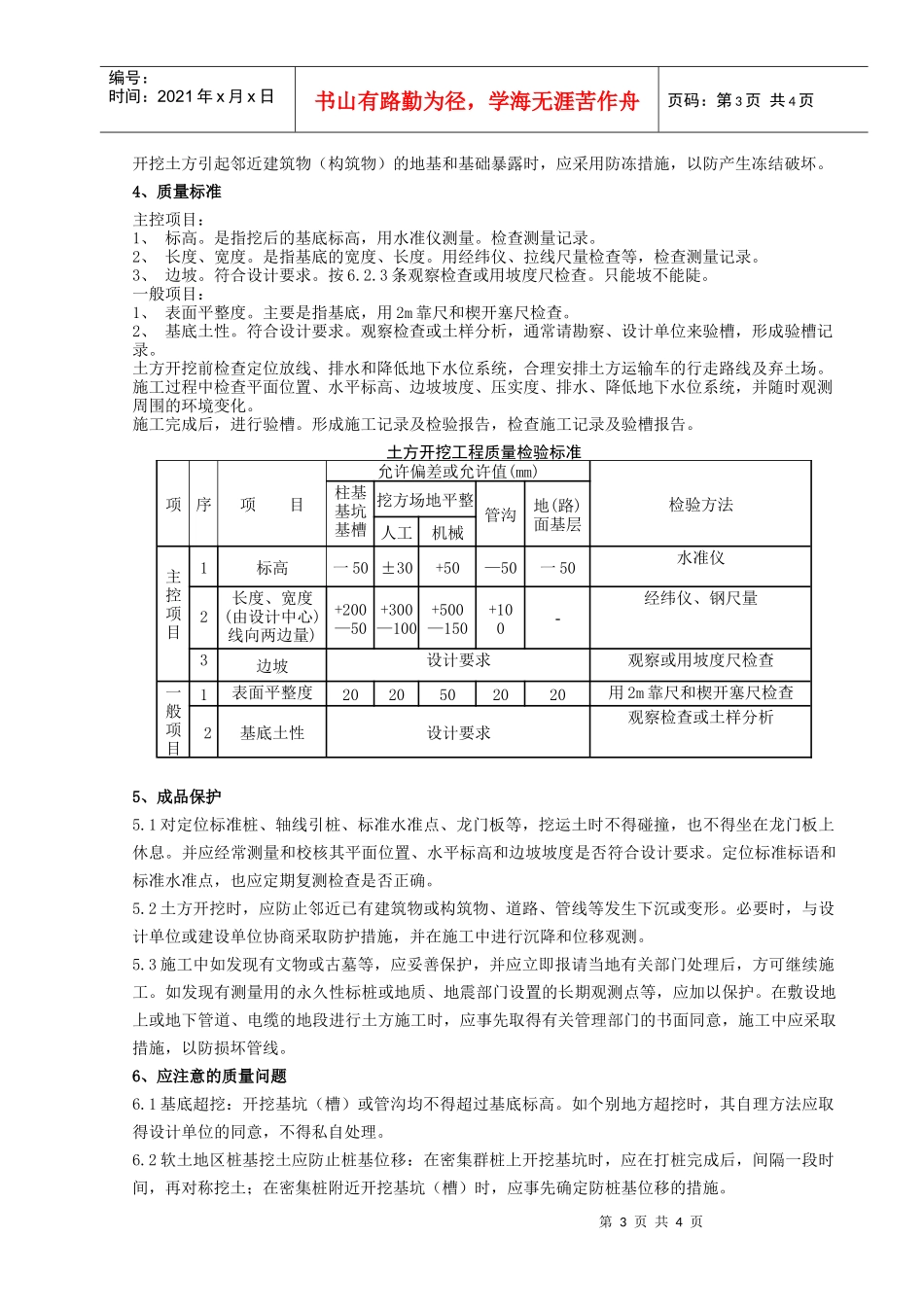

第1页共4页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共4页(人工)土方开挖分项工程质量管理办法依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑地基基础工程施工质量验收规范》GB50202-20021、范围本办法适用于一般工业及民用建筑物、构筑物的基坑(槽)和管沟等人工挖土
2、施工准备2
1主要机具:尖、平头铁锹、手锤、手推车、梯子、铁镐、撬棍、钢尺、坡度尺、小线或20号铅丝等
2作业条件:2
1土方开挖前,应摸清地下管线等障碍物,并应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕
2建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格,并办完预检手续
3场地表面要清理平整,做好排水坡度,在施工区域内,要挖临时性排水沟
4夜间施工时,应合理安排工序,防止错挖或超挖
施工场地应根据需要安装照明设施,在危险地段应设置明显标志
5开挖低于地下水位的基坑(槽)、管沟时,应根据当地工程地质资料,采取措施降低地下水位,一般要降至低于开挖底面的50cm,然后再开挖
6熟悉图纸,做好技术交底
3、操作工艺3
1工艺流程:确定开挖的顺序和坡度——沿灰线切出槽边轮廓线——分层开挖——修整槽边清底
2坡度的确定:3
1在天然湿度的土中,开挖基坑(槽)和管沟时,当挖土深度不超过下列数值的规定,可不放坡,不加支撑
1密实、中密的砂土和碎石类土(充填物为砂土)——1
2硬塑、可塑的粘质粉土及粉质粘土——1
3硬塑、可塑的粘土和碎石类土(充填物为粘性土)——1
4坚硬的粘土——2
2超过上述规定深度,在5m以内时,当土具有天然湿度,构造均匀,水文地质条件好,
