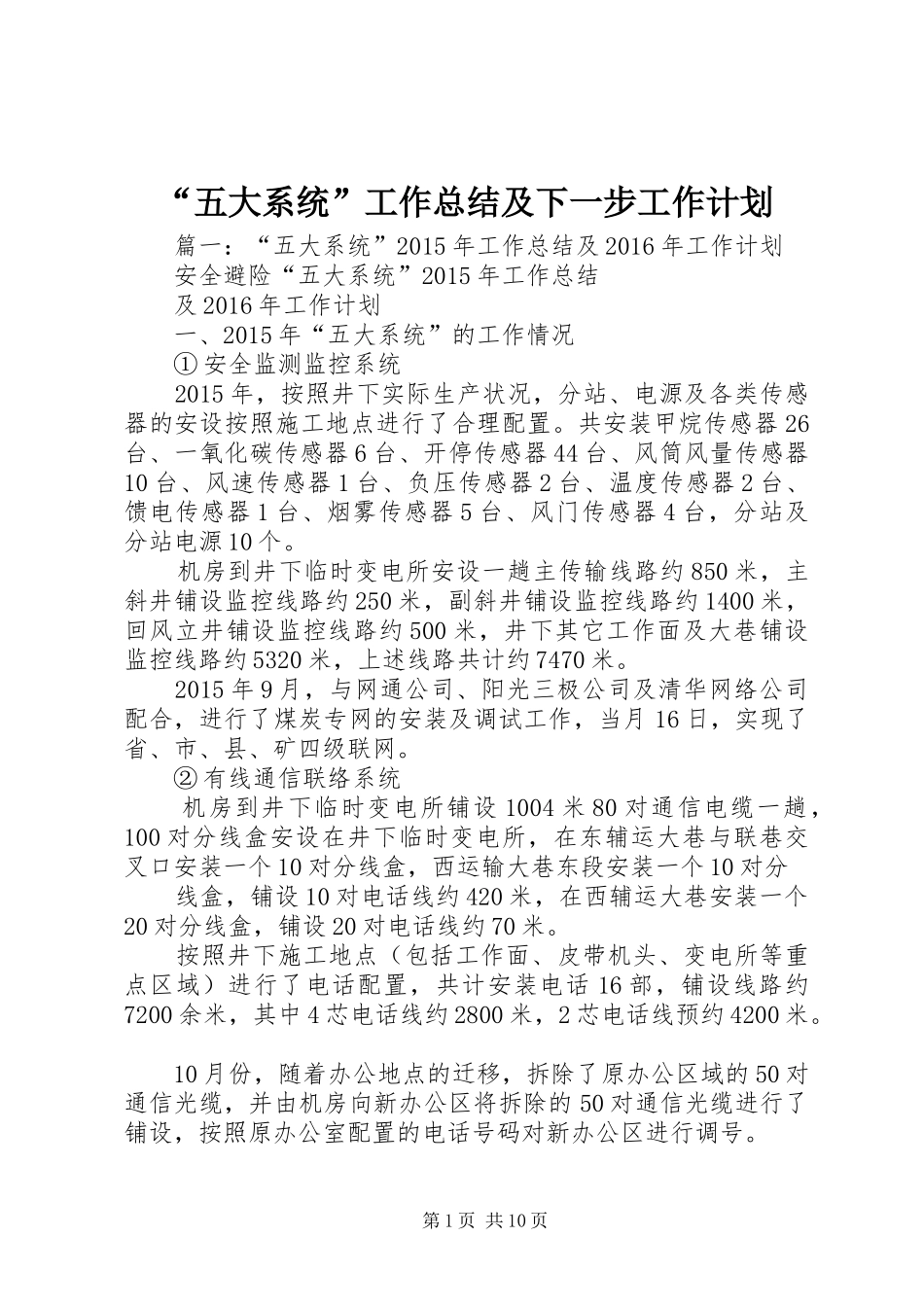

“五大系统”工作总结及下一步工作计划篇一:“五大系统”2015年工作总结及2016年工作计划安全避险“五大系统”2015年工作总结及2016年工作计划一、2015年“五大系统”的工作情况①安全监测监控系统2015年,按照井下实际生产状况,分站、电源及各类传感器的安设按照施工地点进行了合理配置
共安装甲烷传感器26台、一氧化碳传感器6台、开停传感器44台、风筒风量传感器10台、风速传感器1台、负压传感器2台、温度传感器2台、馈电传感器1台、烟雾传感器5台、风门传感器4台,分站及分站电源10个
机房到井下临时变电所安设一趟主传输线路约850米,主斜井铺设监控线路约250米,副斜井铺设监控线路约1400米,回风立井铺设监控线路约500米,井下其它工作面及大巷铺设监控线路约5320米,上述线路共计约7470米
2015年9月,与网通公司、阳光三极公司及清华网络公司配合,进行了煤炭专网的安装及调试工作,当月16日,实现了省、市、县、矿四级联网
②有线通信联络系统机房到井下临时变电所铺设1004米80对通信电缆一趟,100对分线盒安设在井下临时变电所,在东辅运大巷与联巷交叉口安装一个10对分线盒,西运输大巷东段安装一个10对分线盒,铺设10对电话线约420米,在西辅运大巷安装一个20对分线盒,铺设20对电话线约70米
按照井下施工地点(包括工作面、皮带机头、变电所等重点区域)进行了电话配置,共计安装电话16部,铺设线路约7200余米,其中4芯电话线约2800米,2芯电话线预约4200米
10月份,随着办公地点的迁移,拆除了原办公区域的50对通信光缆,并由机房向新办公区将拆除的50对通信光缆进行了铺设,按照原办公室配置的电话号码对新办公区进行调号
第1页共10页③井下人员管理系统机房到井下临时变电所安设一趟主传输线路约850米,由变电所到东运输大巷安设一趟主传输线路约360米
