明开沟槽埋管施工方案一、管线分布二、埋管施工工艺本工程大部分管线采用明挖安管工艺
由于管道沿线地层变化及管位附近构筑物变化,全线分为七个布置断面:A、管道放坡开挖断面一(桩号A0+000~A0+220)根据地质报告,此段管道基础坐落于人工素填土层上,夯实后地基承载力特征值不小于80KPa,因此,设计采用放坡开挖成槽,开挖坡度1:1
5,槽底宽3
2m;基槽开挖成型后,底部回填500mm厚块石垫层(基槽开挖完成后,应进行基础验槽,基底若遇工程性质较好的土层,则可取消块石垫层);上部铺设50型双向土工格栅一层;之上为300mm厚级配碎石砂垫层(碎石:砂=3:7);管中心标高以下腹腔回填石屑,压实系数不小于0
93;管中心标高以上回填原状土(晾晒后回填,压实系数不小于0

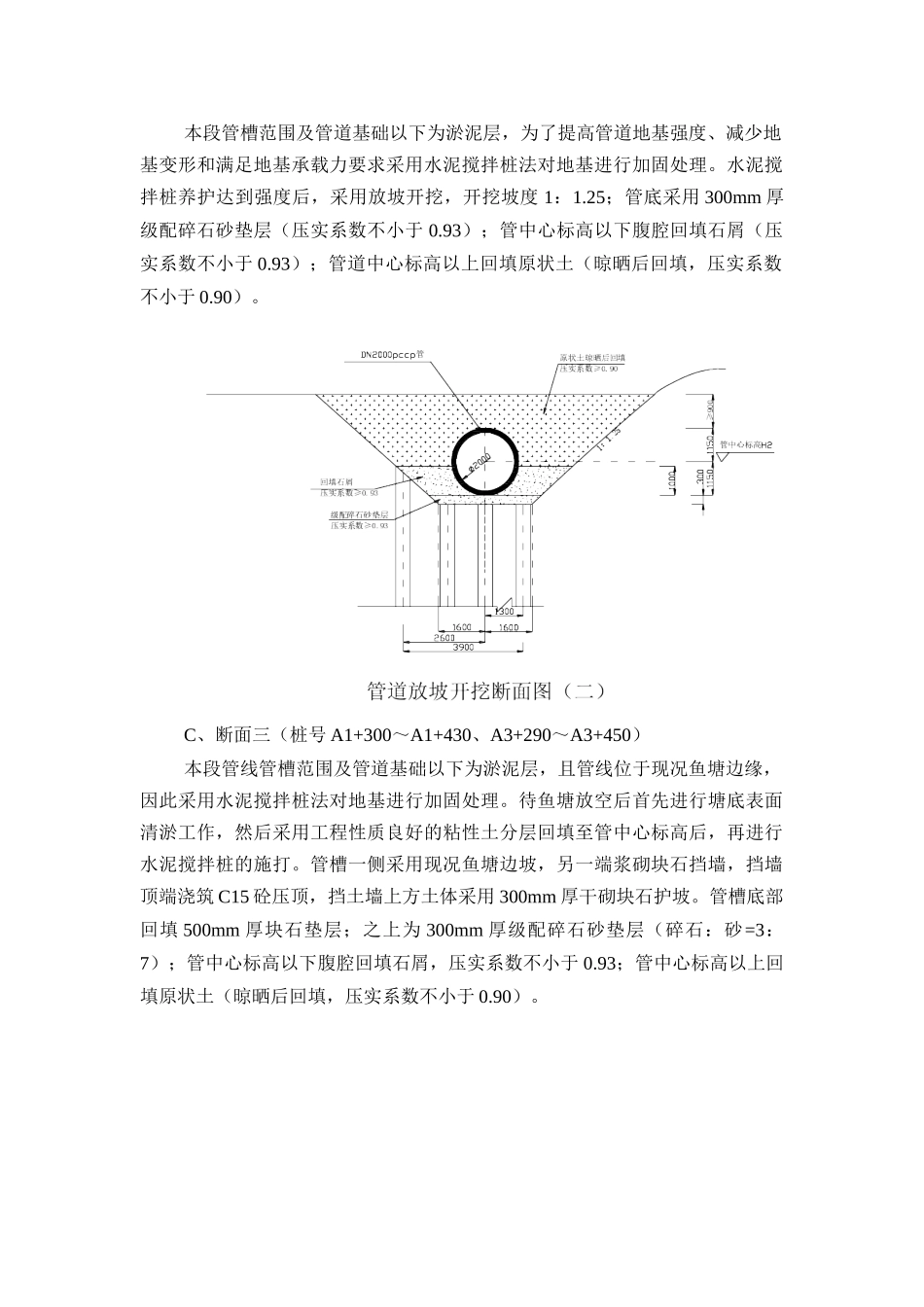

B、管道放坡开挖断面(二)本段管槽范围及管道基础以下为淤泥层,为了提高管道地基强度、减少地基变形和满足地基承载力要求采用水泥搅拌桩法对地基进行加固处理
水泥搅拌桩养护达到强度后,采用放坡开挖,开挖坡度1:1
25;管底采用300mm厚级配碎石砂垫层(压实系数不小于0
93);管中心标高以下腹腔回填石屑(压实系数不小于0
93);管道中心标高以上回填原状土(晾晒后回填,压实系数不小于0
C、断面三(桩号A1+300~A1+430、A3+290~A3+450)本段管线管槽范围及管道基础以下为淤泥层,且管线位于现况鱼塘边缘,因此采用水泥搅拌桩法对地基进行加固处理
待鱼塘放空后首先进行塘底表面清淤工作,然后采用工程性质良好的粘性土分层回填至管中心标高后,再进行水泥搅拌桩的施打
管槽一侧采用现况鱼塘边坡,另一端浆砌块石挡墙,挡墙顶端浇筑C15砼压顶,挡土墙上方土体采用300mm厚干砌块石护坡
管槽底部回填500mm厚块石垫层;之上为300mm厚级配碎石砂垫层(碎石:砂=3:7);管中心标高以下腹腔回填石屑,
