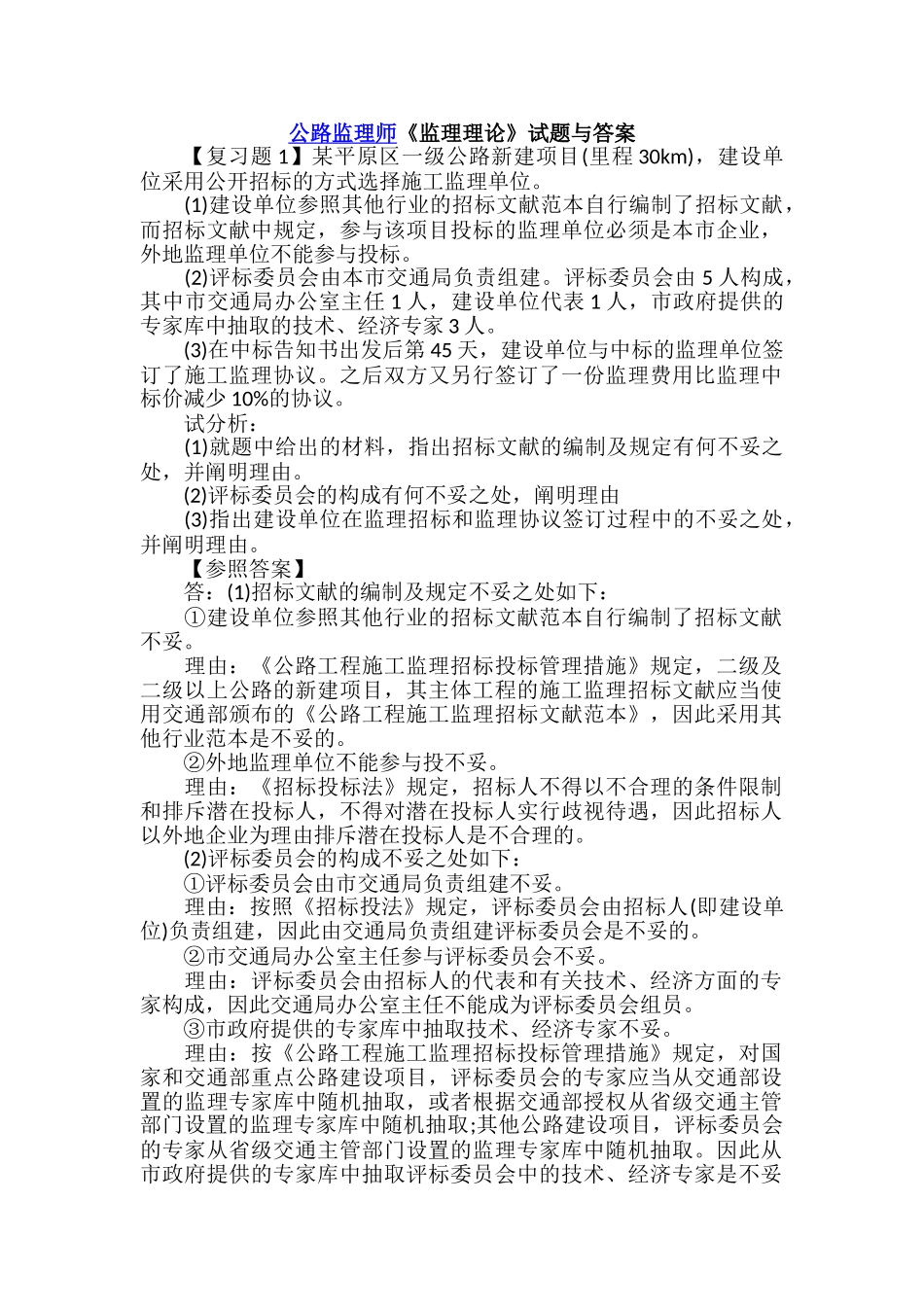

公路监理师《监理理论》试题与答案【复习题1】某平原区一级公路新建项目(里程30km),建设单位采用公开招标的方式选择施工监理单位。(1)建设单位参照其他行业的招标文献范本自行编制了招标文献,而招标文献中规定,参与该项目投标的监理单位必须是本市企业,外地监理单位不能参与投标。(2)评标委员会由本市交通局负责组建。评标委员会由5人构成,其中市交通局办公室主任1人,建设单位代表1人,市政府提供的专家库中抽取的技术、经济专家3人。(3)在中标告知书出发后第45天,建设单位与中标的监理单位签订了施工监理协议。之后双方又另行签订了一份监理费用比监理中标价减少10%的协议。试分析:(1)就题中给出的材料,指出招标文献的编制及规定有何不妥之处,并阐明理由。(2)评标委员会的构成有何不妥之处,阐明理由(3)指出建设单位在监理招标和监理协议签订过程中的不妥之处,并阐明理由。【参照答案】答:(1)招标文献的编制及规定不妥之处如下:①建设单位参照其他行业的招标文献范本自行编制了招标文献不妥。理由:《公路工程施工监理招标投标管理措施》规定,二级及二级以上公路的新建项目,其主体工程的施工监理招标文献应当使用交通部颁布的《公路工程施工监理招标文献范本》,因此采用其他行业范本是不妥的。②外地监理单位不能参与投不妥。理由:《招标投标法》规定,招标人不得以不合理的条件限制和排斥潜在投标人,不得对潜在投标人实行歧视待遇,因此招标人以外地企业为理由排斥潜在投标人是不合理的。(2)评标委员会的构成不妥之处如下:①评标委员会由市交通局负责组建不妥。理由:按照《招标投法》规定,评标委员会由招标人(即建设单位)负责组建,因此由交通局负责组建评标委员会是不妥的。②市交通局办公室主任参与评标委员会不妥。理由:评标委员会由招标人的代表和有关技术、经济方面的专家构成,因此交通局办公室主任不能成为评标委员会组员。③市政府提供的专家库中抽取技术、经济专家不妥。理由:按《公路工程施工监理招标投标管理措施》规定,对国家和交通部重点公路建设项目,评标委员会的专家应当从交通部设置的监理专家库中随机抽取,或者根据交通部授权从省级交通主管部门设置的监理专家库中随机抽取;其他公路建设项目,评标委员会的专家从省级交通主管部门设置的监理专家库中随机抽取。因此从市政府提供的专家库中抽取评标委员会中的技术、经济专家是不妥的。④抽取技术经济专家3人不妥。理由:评标委员会中的技术、经济等方面的专家不得少于组员总数的2/3。因此至少有4人是技术经济专家。(3)建设单位在监理招标和监理协议签订过程中的不妥之处如下:①在中标告知书发出后第45天,建设单位和中标的监理单位签订监理协议不妥。理由:《公路工程施工监理招标投标管理措施》规定,招标人和中标人应当自中标告知书发出之日起30日内签订书面协议。因此第45天不符合规定。②双方另行签订一份监理费用比监理中标价减少10%的协议不妥。理由:《招标投标法》规定,招标人和中标人签订书面协议后,招标人和中标人不得再行签订背离协议实质性内容的其他协议。题中减少中标10%,即属于背离协议实质性内容。【复习题2】某工程项目可分解为12项工作,各项工作间的互相关系及完毕各工作的持续时间如下表所示。施工单位采用网络计划技术编制该工程的施工进度计划。工作名称ABCDEFGHIJKL紧前工作—ABBCDDEFI、HG、FJ、K工作持续时间(天)4问题:(1)请绘制该工程施工进度双代号网络计划图。(2)确定该网络计划图中的关键线路,并计算出该工程的计划总工期。【复习题3】某一级公路包具有21km的土建工程项目,建设单位通过公开招标方式,将该土建工程项目的施工监理工作委托给某监理单位。该土建工程的建安造价为12亿元,协议工期4年。监理单位在规定的时间内设置了监理机构,配置了监理人员。试问:(1)该项目应设置何种监理机构?(2)阐明建立监理机构的环节。(3)监理人员的构造应包括哪些规定?(4)该项目应配置几名监理工程师?【复习题1】公路工程施工监理是一项社会性、科学性、政策性都很强的综合性管理工作,规定监理人员具有较高的综合素质和资格。试回答如下问题:(1)监理工程师...
