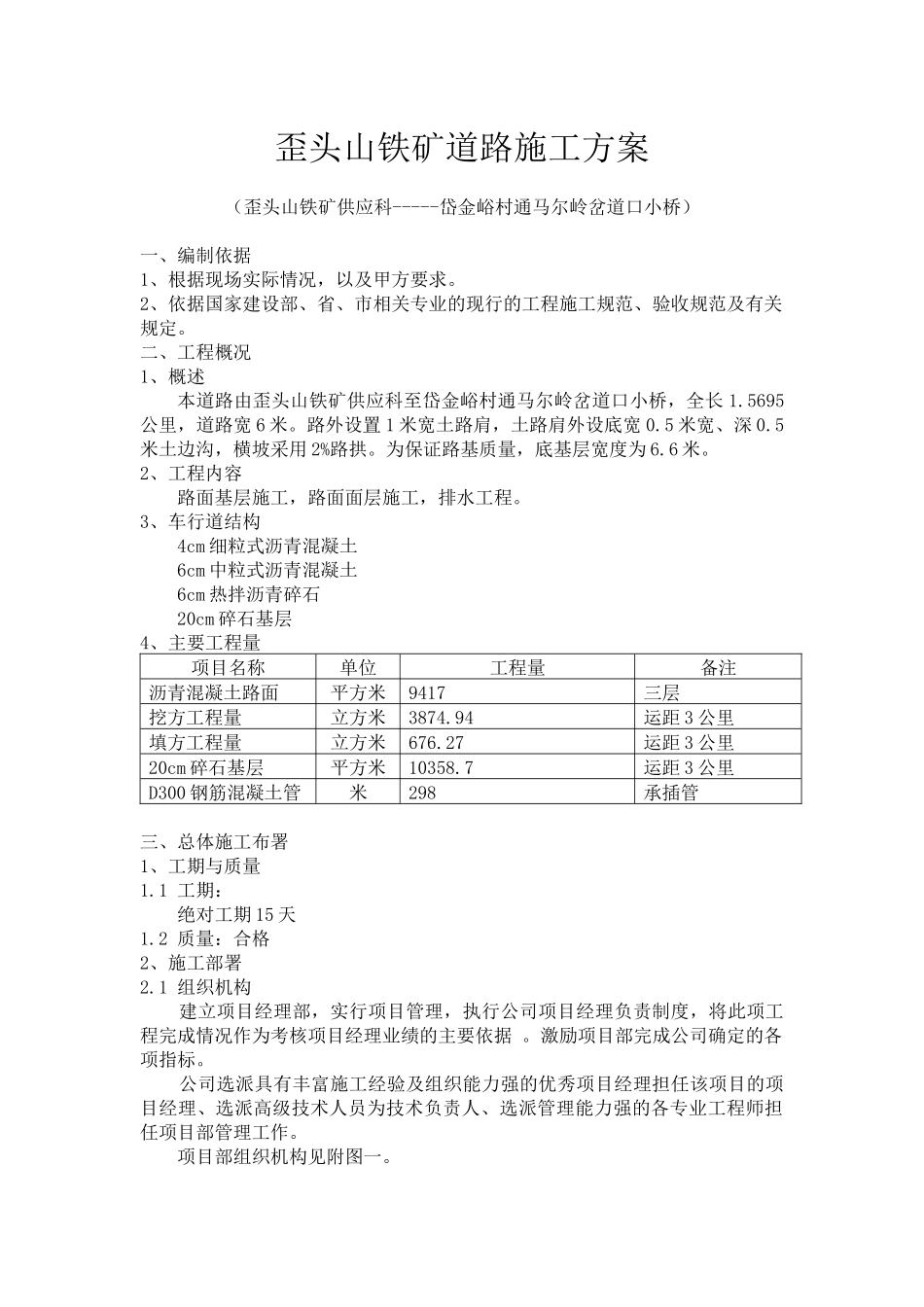

歪头山铁矿道路施工方案(歪头山铁矿供应科-----岱金峪村通马尔岭岔道口小桥)一、编制依据1、根据现场实际情况,以及甲方要求
2、依据国家建设部、省、市相关专业的现行的工程施工规范、验收规范及有关规定
二、工程概况1、概述本道路由歪头山铁矿供应科至岱金峪村通马尔岭岔道口小桥,全长1
5695公里,道路宽6米
路外设置1米宽土路肩,土路肩外设底宽0
5米宽、深0
5米土边沟,横坡采用2%路拱
为保证路基质量,底基层宽度为6
2、工程内容路面基层施工,路面面层施工,排水工程
3、车行道结构4cm细粒式沥青混凝土6cm中粒式沥青混凝土6cm热拌沥青碎石20cm碎石基层4、主要工程量项目名称单位工程量备注沥青混凝土路面平方米9417三层挖方工程量立方米3874
94运距3公里填方工程量立方米676
27运距3公里20cm碎石基层平方米10358
7运距3公里D300钢筋混凝土管米298承插管三、总体施工布署1、工期与质量1
1工期:绝对工期15天1
2质量:合格2、施工部署2
1组织机构建立项目经理部,实行项目管理,执行公司项目经理负责制度,将此项工程完成情况作为考核项目经理业绩的主要依据
激励项目部完成公司确定的各项指标
公司选派具有丰富施工经验及组织能力强的优秀项目经理担任该项目的项目经理、选派高级技术人员为技术负责人、选派管理能力强的各专业工程师担任项目部管理工作

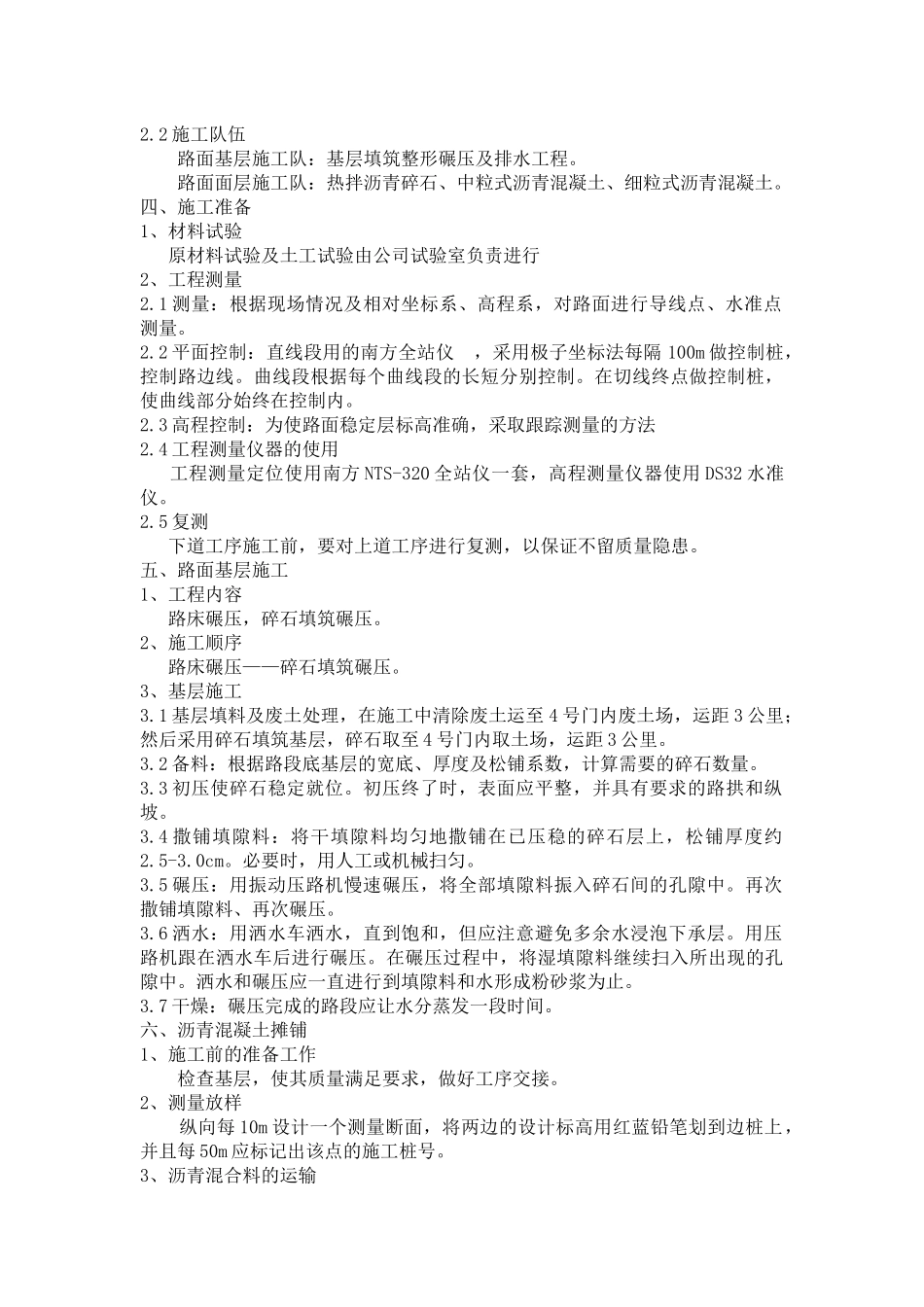

项目部组织机构见附图一
2施工队伍路面基层施工队:基层填筑整形碾压及排水工程
路面面层施工队:热拌沥青碎石、中粒式沥青混凝土、细粒式沥青混凝土
四、施工准备1、材料试验原材料试验及土工试验由公司试验室负责进行2、工程测量2
1测量:根据现场情况及相对坐标系、高程系,对路面进行导线点、水准点测量
2平面控制:直线段用的南方全站仪,采用极子坐标法每隔100m做控制桩,控制路边线
曲线段根据每个曲线段的长短
