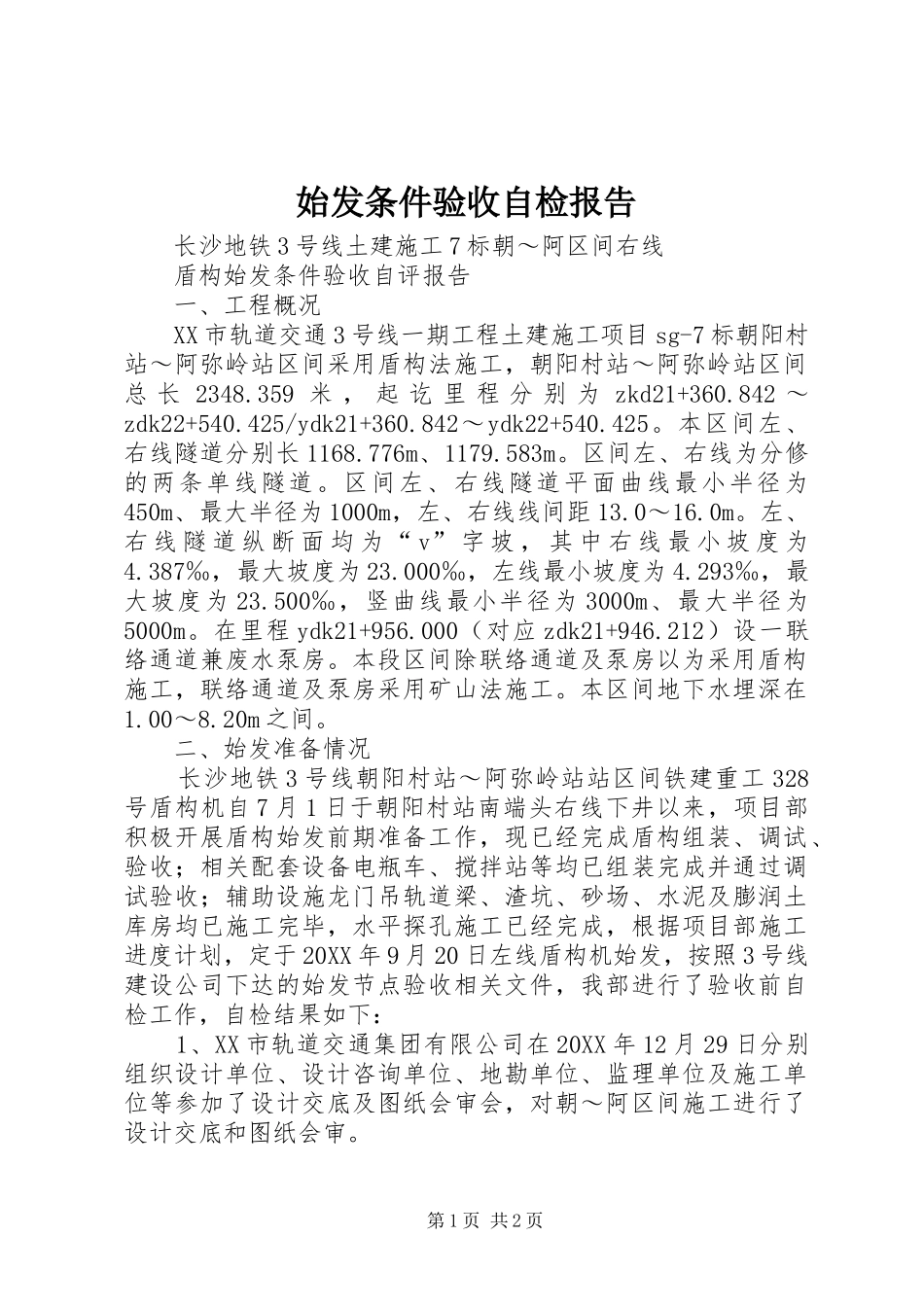

始发条件验收自检报告长沙地铁3号线土建施工7标朝~阿区间右线盾构始发条件验收自评报告一、工程概况XX市轨道交通3号线一期工程土建施工项目sg-7标朝阳村站~阿弥岭站区间采用盾构法施工,朝阳村站~阿弥岭站区间总长2348
359米,起讫里程分别为zkd21+360
842~zdk22+540
425/ydk21+360
842~ydk22+540
本区间左、右线隧道分别长1168
776m、1179
区间左、右线为分修的两条单线隧道
区间左、右线隧道平面曲线最小半径为450m、最大半径为1000m,左、右线线间距13
左、右线隧道纵断面均为“v”字坡,其中右线最小坡度为4
387‰,最大坡度为23
000‰,左线最小坡度为4
293‰,最大坡度为23
500‰,竖曲线最小半径为3000m、最大半径为5000m
在里程ydk21+956
000(对应zdk21+946
212)设一联络通道兼废水泵房
本段区间除联络通道及泵房以为采用盾构施工,联络通道及泵房采用矿山法施工
本区间地下水埋深在1
二、始发准备情况长沙地铁3号线朝阳村站~阿弥岭站站区间铁建重工328号盾构机自7月1日于朝阳村站南端头右线下井以来,项目部积极开展盾构始发前期准备工作,现已经完成盾构组装、调试、验收;相关配套设备电瓶车、搅拌站等均已组装完成并通过调试验收;辅助设施龙门吊轨道梁、渣坑、砂场、水泥及膨润土库房均已施工完毕,水平探孔施工已经完成,根据项目部施工进度计划,定于20XX年9月20日左线盾构机始发,按照3号线建设公司下达的始发节点验收相关文件,我部进行了验收前自检工作,自检结果如下:1、XX市轨道交通集团有限公司在20XX年12月29日分别组织设计单位、设计咨询单位、地勘单位、监理单位及施工单位等参加了设计交底及图纸会审会,对朝~阿区间施工进行了
