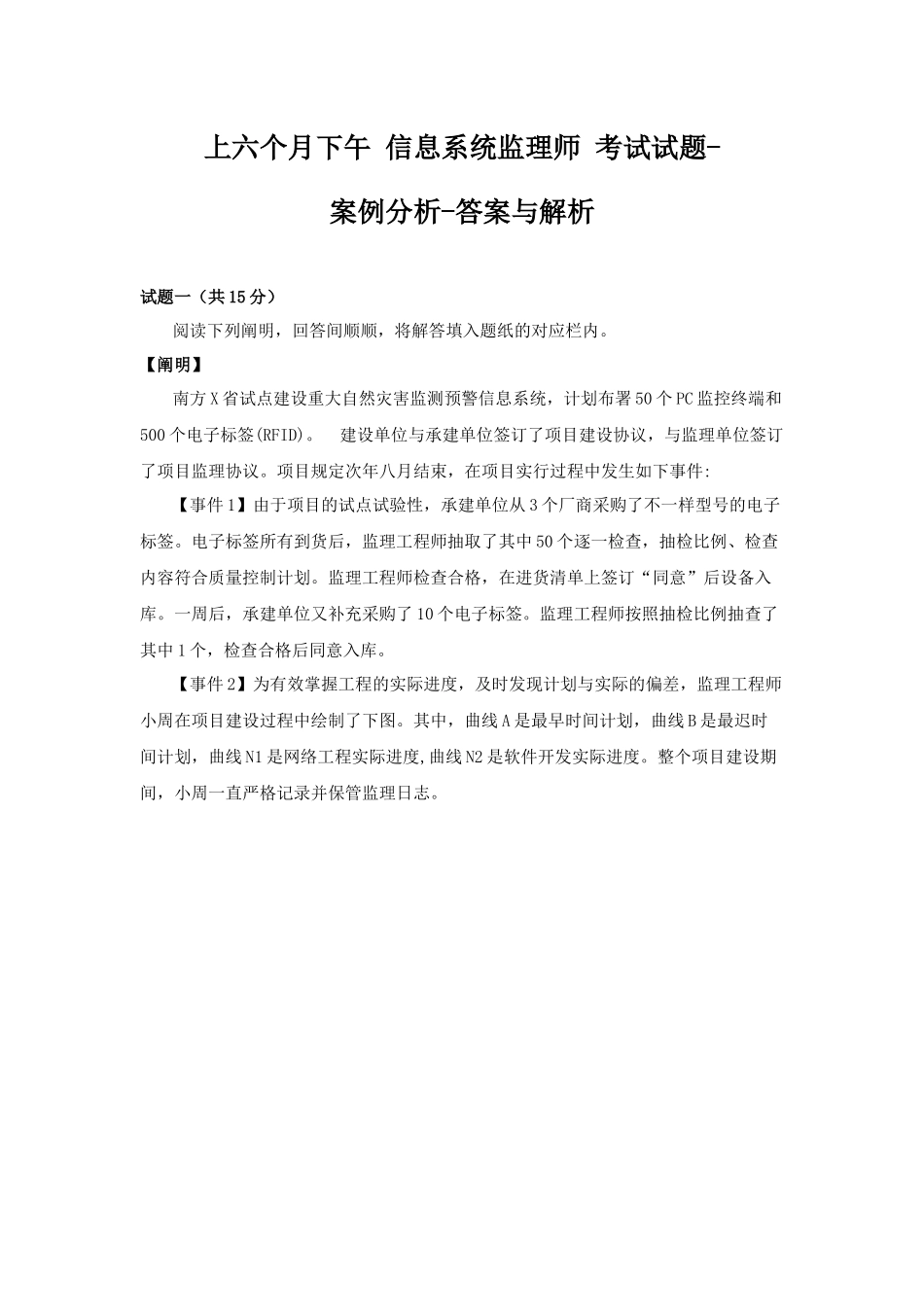

上六个月下午信息系统监理师考试试题-案例分析-答案与解析试题一(共15分)阅读下列阐明,回答间顺顺,将解答填入题纸的对应栏内
【阐明】南方X省试点建设重大自然灾害监测预警信息系统,计划布署50个PC监控终端和500个电子标签(RFID)
建设单位与承建单位签订了项目建设协议,与监理单位签订了项目监理协议
项目规定次年八月结束,在项目实行过程中发生如下事件:【事件1】由于项目的试点试验性,承建单位从3个厂商采购了不一样型号的电子标签
电子标签所有到货后,监理工程师抽取了其中50个逐一检查,抽检比例、检查内容符合质量控制计划
监理工程师检查合格,在进货清单上签订“同意”后设备入库
一周后,承建单位又补充采购了10个电子标签
监理工程师按照抽检比例抽查了其中1个,检查合格后同意入库
【事件2】为有效掌握工程的实际进度,及时发现计划与实际的偏差,监理工程师小周在项目建设过程中绘制了下图
其中,曲线A是最早时间计划,曲线B是最迟时间计划,曲线N1是网络工程实际进度,曲线N2是软件开发实际进度
整个项目建设期间,小周一直严格记录并保管监理日志
【事件3】由于经费紧张,该项目规定严格控制成本
建设单位提出可以裁剪设计评审活动、减少专家支出、设备采购采用最低价中标方略;承建单位提出可以减少人员投入,延长工期到次年九月;监理单位提出谁实行谁负责,投资控制应由承建单位负全责
三方各执己见
[事件4]该项目完毕系统设计后,南方几省忽然发生严重冰灾
承建单位发现需要增长“极端气候”预警监控子系统,项目经理马,上通过电话向监理工程师小周提出需求变更
小周感到事态严重,当即同意变更
项目经理立即组织人马加班加点全力投入研发工作
项目出现新增子系统与其他几种子系统不兼容的问题,最终超支并延期

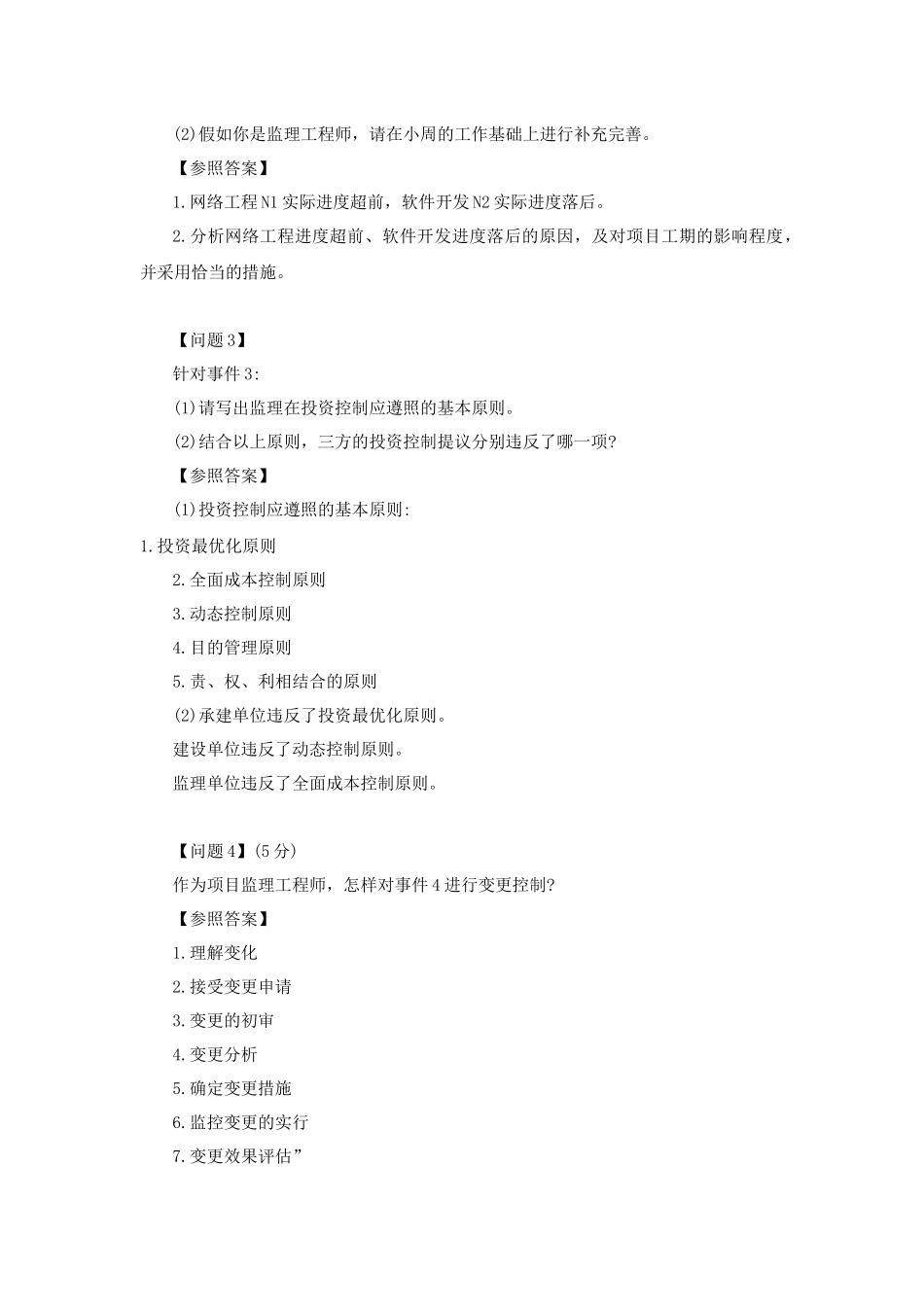

【问题1】(6分)请指出事件1中监理工程师工作的疏漏之处,并给出对的做法
【参照答案】1
监理工程师抽取了其中5
