桥梁钻孔灌注桩工程1本技术交底适用于武广客运专线DK1783+240
74~DK17+573
88段桥梁根底中黄土、粘性土或粉质粘土和人工杂填土以及含有孤石的砂砾石层、漂石层、坚硬土层、岩层地基采用冲击成孔灌注桩的工程
2施工准备2
1材料混凝土采用商品混凝土2
1钢筋:品种和规格均符合设计要求并有出厂合格证及试验
钢筋进场时按现行
钢筋混凝土用热轧带肋钢筋
GB1499等的规定抽取试件作力学性能检验其质量必须符合有关的规定
2火烧丝:规格18~22
3垫块:用1:3水泥砂浆埋22火烧丝预制成
2工器具CZ-22、CZ-30型冲击钻孔机或简易的冲击钻机、3~5t双筒卷扬机、插入式振捣器、翻斗汽车、水泵以及钢筋加工系统设备等
冲锤或冲击钻头、钢护筒、掏〔抽〕渣筒、钢吊绳;测渣铁砣、混凝土浇灌台架、下料斗、卸料槽、导、浮球、大小平锹
3作业条件3操作工艺3
1工艺流程场地平整→桩位放线开挖浆池、浆沟→护筒埋设→钻机就位孔位校正→→冲击造孔泥浆循环去除废浆、泥渣清孔换浆→终孔验收→下钢筋笼和钢导→→灌注水下混凝土→成桩养护3
2护筒埋设、钻机就位、孔位校正钻孔前先在孔口设圆形6~8钢板护筒或砌砖护圈〔并测出护筒顶标高以便检测成孔深度用〕护筒〔圈〕内径应比钻头直径大200mm深一般为1
5m然后使冲孔机就位冲击钻应对准护筒中心要求偏向不大于±20mm开场低锤〔小冲程〕击锤高0
6m并及时加块石与粘土泥浆护壁泥浆度和冲程可按表3
2选用使孔壁挤压实直至孔深达护筒下3~4m后才加快速度加大冲程将锤进步至1
0m以上转入正常连续冲击在造孔时要及时将孔内残渣排出孔外
2各类土层中的冲程和泥浆度选用表项次工程冲程〔m〕泥浆度〔t/m3〕备注1在护筒中及护筒刃脚下3m以内0

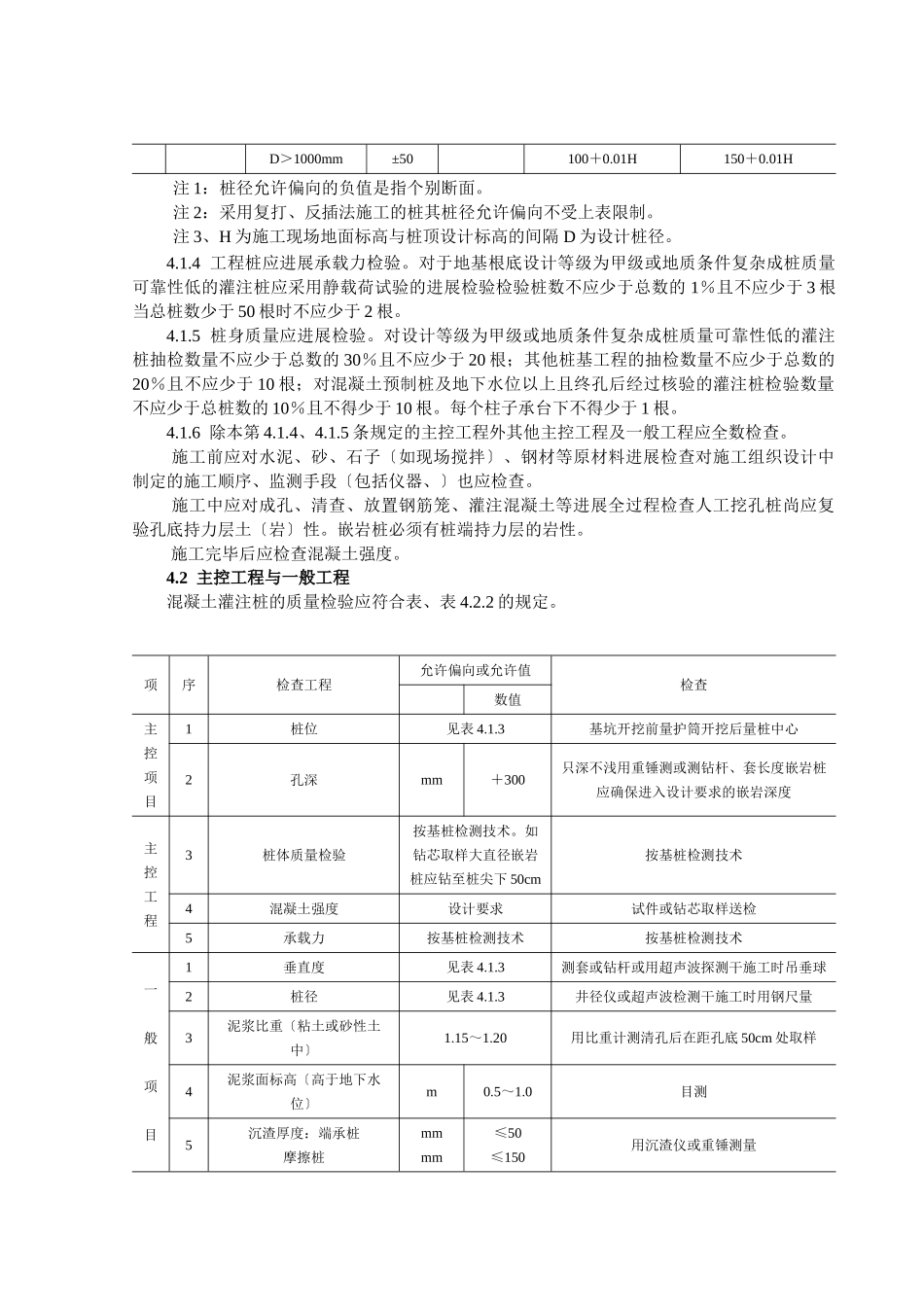

3土层不好时宜进步泥浆度必要时参加小片石
