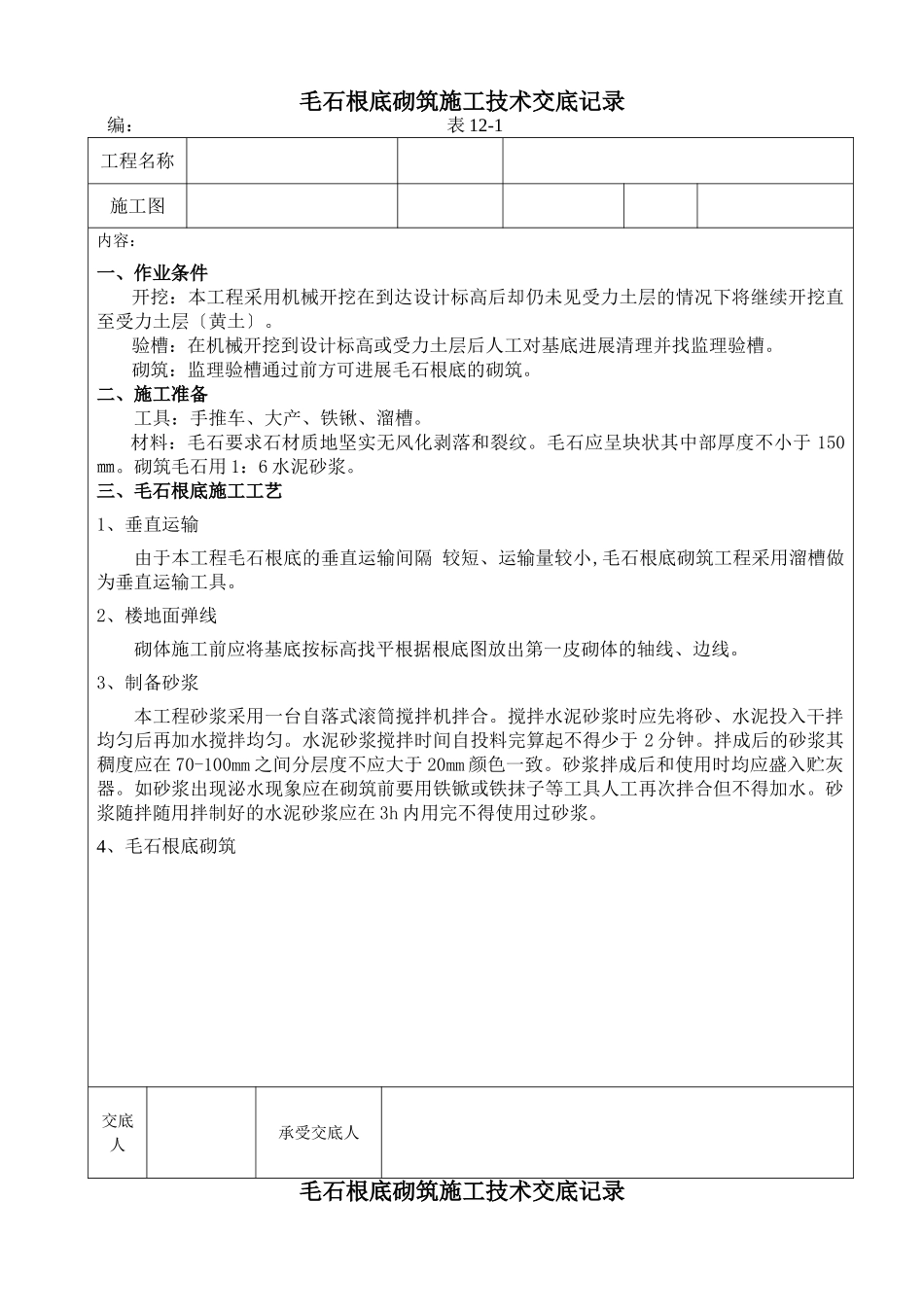

毛石根底砌筑施工技术交底记录编:表12-1工程名称施工图内容:一、作业条件开挖:本工程采用机械开挖在到达设计标高后却仍未见受力土层的情况下将继续开挖直至受力土层〔黄土〕
验槽:在机械开挖到设计标高或受力土层后人工对基底进展清理并找监理验槽
砌筑:监理验槽通过前方可进展毛石根底的砌筑
二、施工准备工具:手推车、大产、铁锹、溜槽
材料:毛石要求石材质地坚实无风化剥落和裂纹
毛石应呈块状其中部厚度不小于150㎜
砌筑毛石用1:6水泥砂浆
三、毛石根底施工工艺1、垂直运输由于本工程毛石根底的垂直运输间隔较短、运输量较小,毛石根底砌筑工程采用溜槽做为垂直运输工具
2、楼地面弹线砌体施工前应将基底按标高找平根据根底图放出第一皮砌体的轴线、边线
3、制备砂浆本工程砂浆采用一台自落式滚筒搅拌机拌合
搅拌水泥砂浆时应先将砂、水泥投入干拌均匀后再加水搅拌均匀
水泥砂浆搅拌时间自投料完算起不得少于2分钟
拌成后的砂浆其稠度应在70-100mm之间分层度不应大于20mm颜色一致
砂浆拌成后和使用时均应盛入贮灰器
如砂浆出现泌水现象应在砌筑前要用铁锨或铁抹子等工具人工再次拌合但不得加水
砂浆随拌随用拌制好的水泥砂浆应在3h内用完不得使用过砂浆

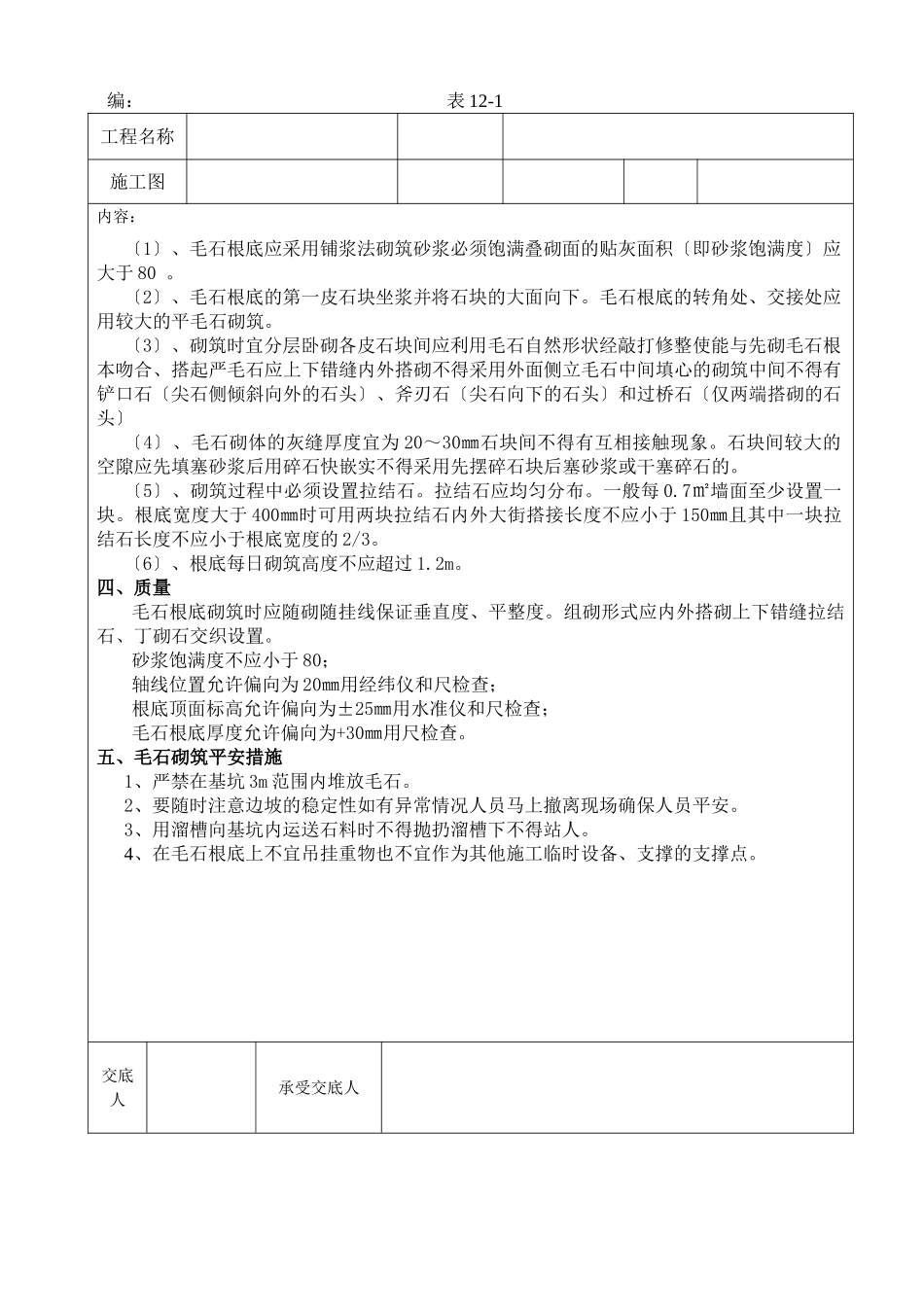

4、毛石根底砌筑交底人承受交底人毛石根底砌筑施工技术交底记录编:表12-1工程名称施工图内容:〔1〕、毛石根底应采用铺浆法砌筑砂浆必须饱满叠砌面的贴灰面积〔即砂浆饱满度〕应大于80
〔2〕、毛石根底的第一皮石块坐浆并将石块的大面向下
毛石根底的转角处、交接处应用较大的平毛石砌筑
〔3〕、砌筑时宜分层卧砌各皮石块间应利用毛石自然形状经敲打修整使能与先砌毛石根本吻合、搭起严毛石应上下错缝内外搭砌不得采用外面侧立毛石中间填心的砌筑中间不得有铲口石〔尖石侧倾斜向外的石头〕、斧刃石〔尖石向下的石头〕和过桥石〔仅两端搭砌的石头〕〔4〕、毛石砌体的灰缝厚度宜为20~30㎜石
