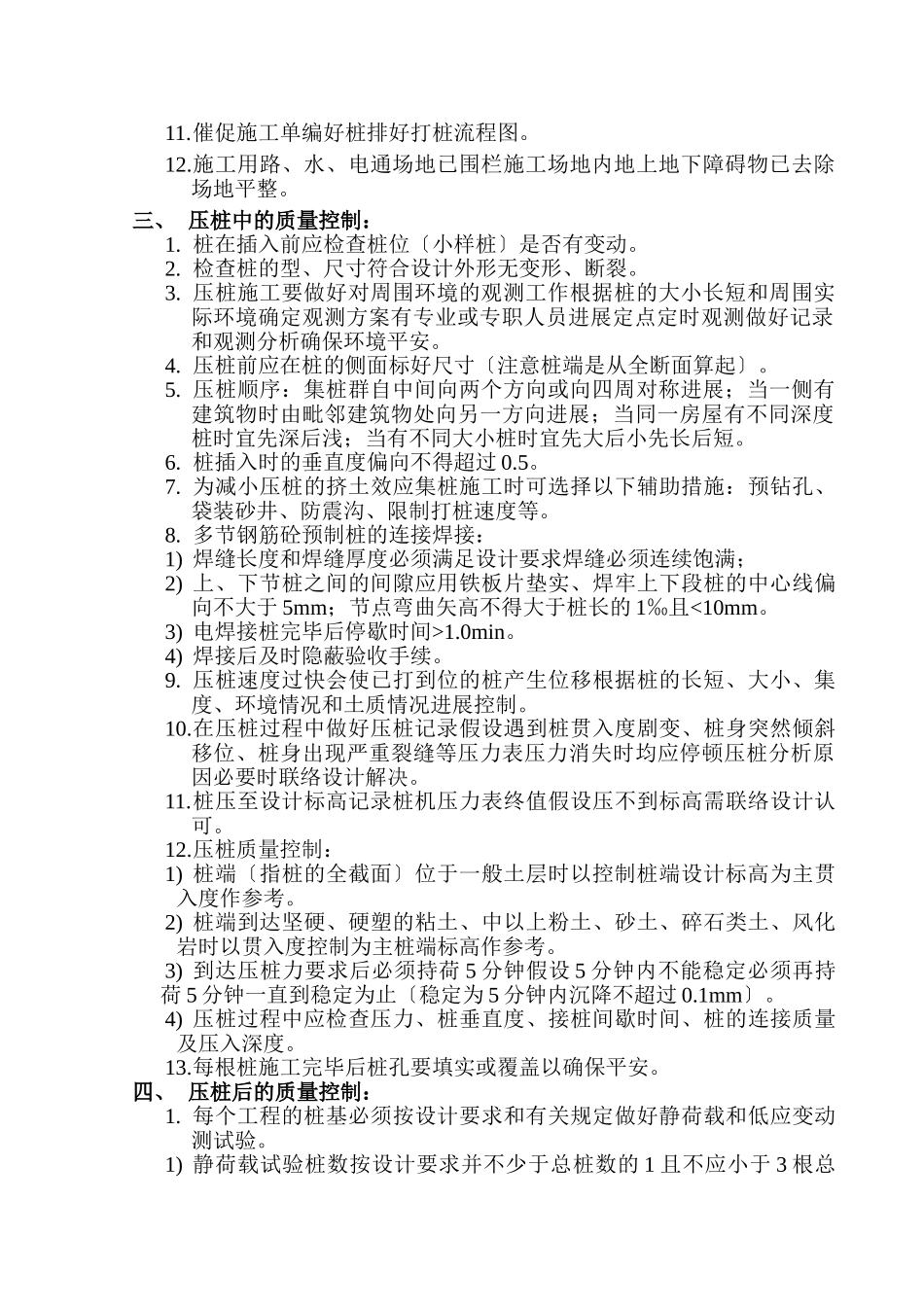

静压桩监理施行细那么一、设计概况:二、压桩前质量控制:1.对建立方供给的设计图进展验证设计和审图符合上海规定阅图并参加设计交底会议。2.审核施工组织设计、内容齐全符合设计和上海规定要求符合本工程施工实际情况。3.审核分包资质符合上海规定。4.催促施工质量保证体系和平安保证体系的建立人员到位可以开展实际工作。5.审核钢筋砼预制桩制作厂家资质资质证齐全有效。6.审核施工测量放线和桩位放线数据正确控制桩位置适当有防护措施。桩位放样允许偏向:群桩20mm;单排桩10mm。7.审核桩机型符合设计要求操作人员上岗证有效。8.检查进场预制桩质保资料齐全砼强度已达100堆放时吊点下放置垫木上下层的垫木应在同一垂线上桩的堆放层数不宜超过3层;不同规格的桩要分别堆放。预制桩的外观要求见下表:序检查工程允许偏向或允许值数值1成品桩外形外表平整颜色均匀掉角深度<10mm蜂窝面积小于总面积0.52成品桩裂缝〔收缩裂缝或起吊、装运、堆放引起的裂缝〕深度<20mm宽度<0.25mm横向裂缝不超过边长的一半。3成品桩尺寸:横截面边长桩顶对角线差桩尖中心线桩身弯曲矢高桩顶平整度mmmmmmmm±5<10<10<1/1000L<29.催促施工做好技术、质量、平安交底。10.检查施工所用测量器具检定证书在有效内。11.催促施工单编好桩排好打桩流程图。12.施工用路、水、电通场地已围栏施工场地内地上地下障碍物已去除场地平整。三、压桩中的质量控制:1.桩在插入前应检查桩位〔小样桩〕是否有变动。2.检查桩的型、尺寸符合设计外形无变形、断裂。3.压桩施工要做好对周围环境的观测工作根据桩的大小长短和周围实际环境确定观测方案有专业或专职人员进展定点定时观测做好记录和观测分析确保环境平安。4.压桩前应在桩的侧面标好尺寸〔注意桩端是从全断面算起〕。5.压桩顺序:集桩群自中间向两个方向或向四周对称进展;当一侧有建筑物时由毗邻建筑物处向另一方向进展;当同一房屋有不同深度桩时宜先深后浅;当有不同大小桩时宜先大后小先长后短。6.桩插入时的垂直度偏向不得超过0.5。7.为减小压桩的挤土效应集桩施工时可选择以下辅助措施:预钻孔、袋装砂井、防震沟、限制打桩速度等。8.多节钢筋砼预制桩的连接焊接:1)焊缝长度和焊缝厚度必须满足设计要求焊缝必须连续饱满;2)上、下节桩之间的间隙应用铁板片垫实、焊牢上下段桩的中心线偏向不大于5mm;节点弯曲矢高不得大于桩长的1‰且<10mm。3)电焊接桩完毕后停歇时间>1.0min。4)焊接后及时隐蔽验收手续。9.压桩速度过快会使已打到位的桩产生位移根据桩的长短、大小、集度、环境情况和土质情况进展控制。10.在压桩过程中做好压桩记录假设遇到桩贯入度剧变、桩身突然倾斜移位、桩身出现严重裂缝等压力表压力消失时均应停顿压桩分析原因必要时联络设计解决。11.桩压至设计标高记录桩机压力表终值假设压不到标高需联络设计认可。12.压桩质量控制:1)桩端〔指桩的全截面〕位于一般土层时以控制桩端设计标高为主贯入度作参考。2)桩端到达坚硬、硬塑的粘土、中以上粉土、砂土、碎石类土、风化岩时以贯入度控制为主桩端标高作参考。3)到达压桩力要求后必须持荷5分钟假设5分钟内不能稳定必须再持荷5分钟一直到稳定为止〔稳定为5分钟内沉降不超过0.1mm〕。4)压桩过程中应检查压力、桩垂直度、接桩间歇时间、桩的连接质量及压入深度。13.每根桩施工完毕后桩孔要填实或覆盖以确保平安。四、压桩后的质量控制:1.每个工程的桩基必须按设计要求和有关规定做好静荷载和低应变动测试验。1)静荷载试验桩数按设计要求并不少于总桩数的1且不应小于3根总桩数在50根以内时不小于2根其各根试验结果应符合设计要求当有不符合设计要求时由设计提出详细设计变更措施。2)低应变动测试验数量应符合设计要求并不应少于总桩数的20~30不得少于10根;对于采用承台形式的桩基工程一柱一桩形式的工程及主要建筑的桩基工程必须增加比例直至100。当低应变测试结果有Ⅲ、Ⅳ类桩时由设计提出增强措施。2.做好挖土后的桩位偏向验收。1)施工对每个桩的桩位偏向进展测量和记录;2)监理人员按施工提供的桩位偏向记录表进展复核其偏向不得超过设计要求和下表规定:项目允许偏向mm有根底梁的桩垂直根底梁...
