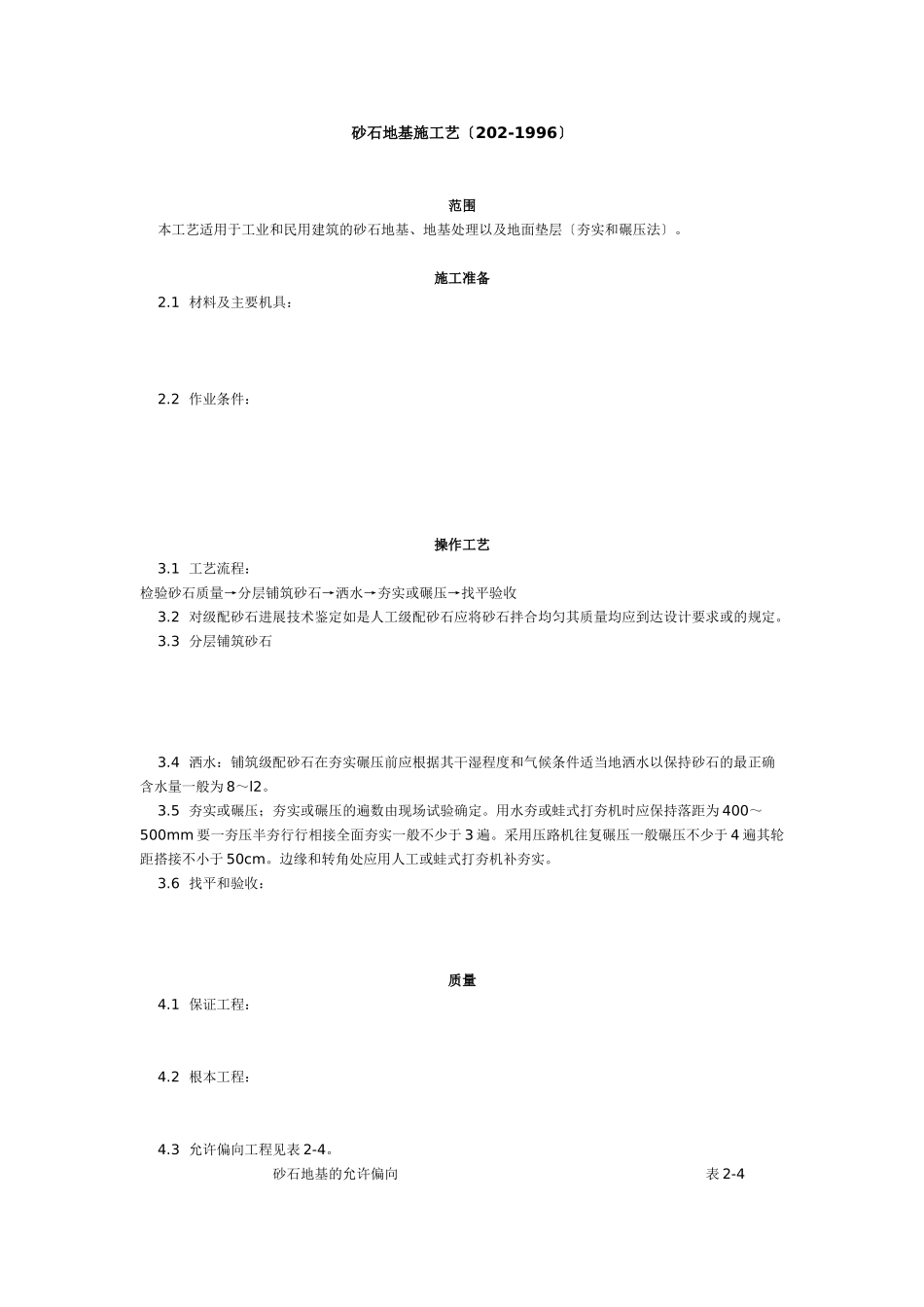

砂石地基施工艺〔202-1996〕范围本工艺适用于工业和民用建筑的砂石地基、地基处理以及地面垫层〔夯实和碾压法〕
1材料及主要机具:2
2作业条件:操作工艺3
1工艺流程:检验砂石质量→分层铺筑砂石→洒水→夯实或碾压→找平验收3
2对级配砂石进展技术鉴定如是人工级配砂石应将砂石拌合均匀其质量均应到达设计要求或的规定
3分层铺筑砂石3
4洒水:铺筑级配砂石在夯实碾压前应根据其干湿程度和气候条件适当地洒水以保持砂石的最正确含水量一般为8~l2
5夯实或碾压;夯实或碾压的遍数由现场试验确定
用水夯或蛙式打夯机时应保持落距为400~500mm要一夯压半夯行行相接全面夯实一般不少于3遍
采用压路机往复碾压一般碾压不少于4遍其轮距搭接不小于50cm
边缘和转角处应用人工或蛙式打夯机补夯实
6找平和验收:质量4
1保证工程:4
2根本工程:4
3允许偏向工程见表2-4

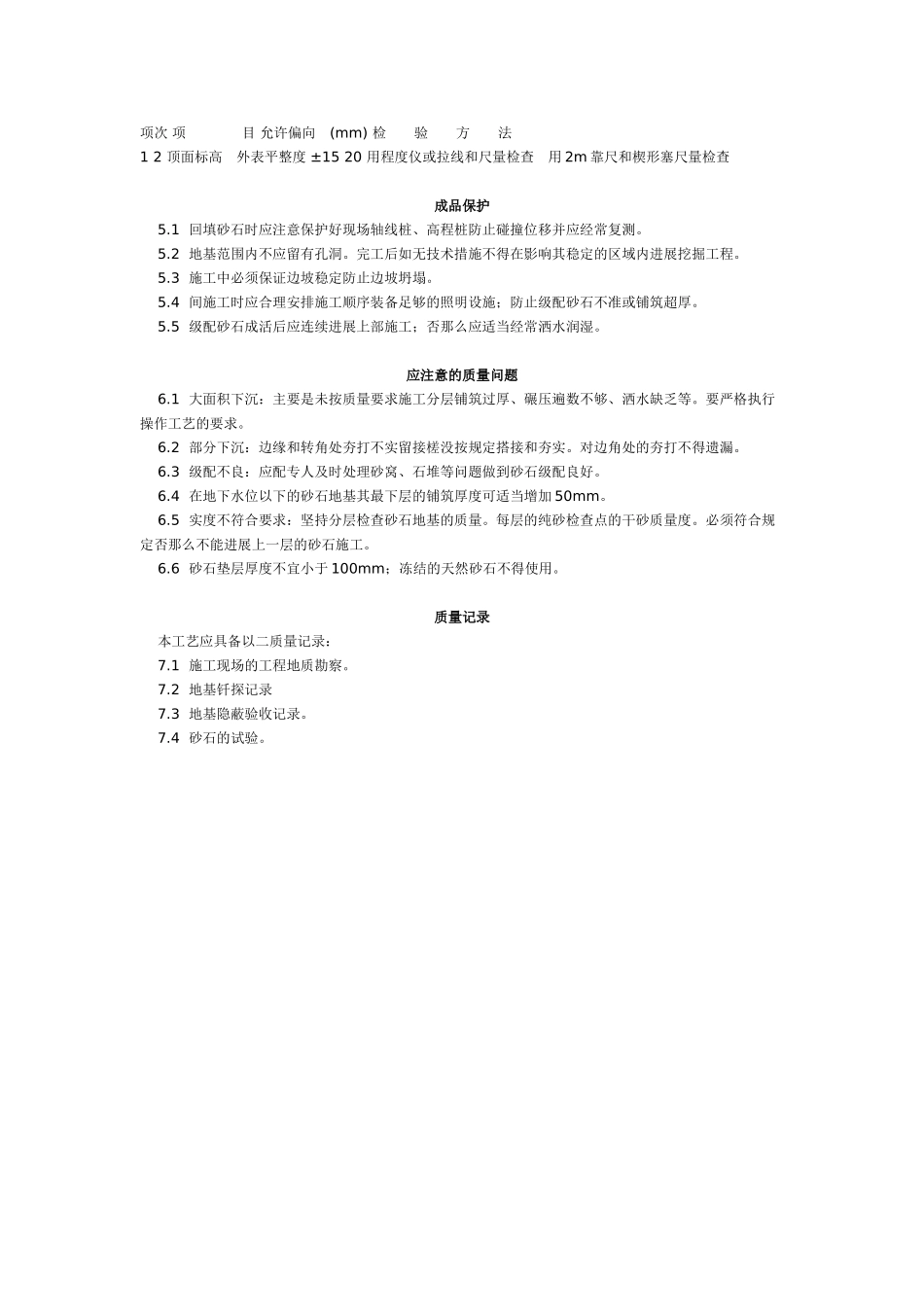

砂石地基的允许偏向表2-4项次项目允许偏向(mm)检验方法12顶面标高外表平整度±1520用程度仪或拉线和尺量检查用2m靠尺和楔形塞尺量检查成品保护5
1回填砂石时应注意保护好现场轴线桩、高程桩防止碰撞位移并应经常复测
2地基范围内不应留有孔洞
完工后如无技术措施不得在影响其稳定的区域内进展挖掘工程
3施工中必须保证边坡稳定防止边坡坍塌
4间施工时应合理安排施工顺序装备足够的照明设施;防止级配砂石不准或铺筑超厚
5级配砂石成活后应连续进展上部施工;否那么应适当经常洒水润湿
应注意的质量问题6
1大面积下沉:主要是未按质量要求施工分层铺筑过厚、碾压遍数不够、洒水缺乏等
要严格执行操作工艺的要求
2部分下沉:边缘和转角处夯打不实留接槎没按规定搭接和夯实
对边角处的夯打不得遗漏
3级配不良:应配专人及时处理砂窝、石堆等问题做到砂石级配良好
4在地下水位以下的砂石地基其最下层的铺
