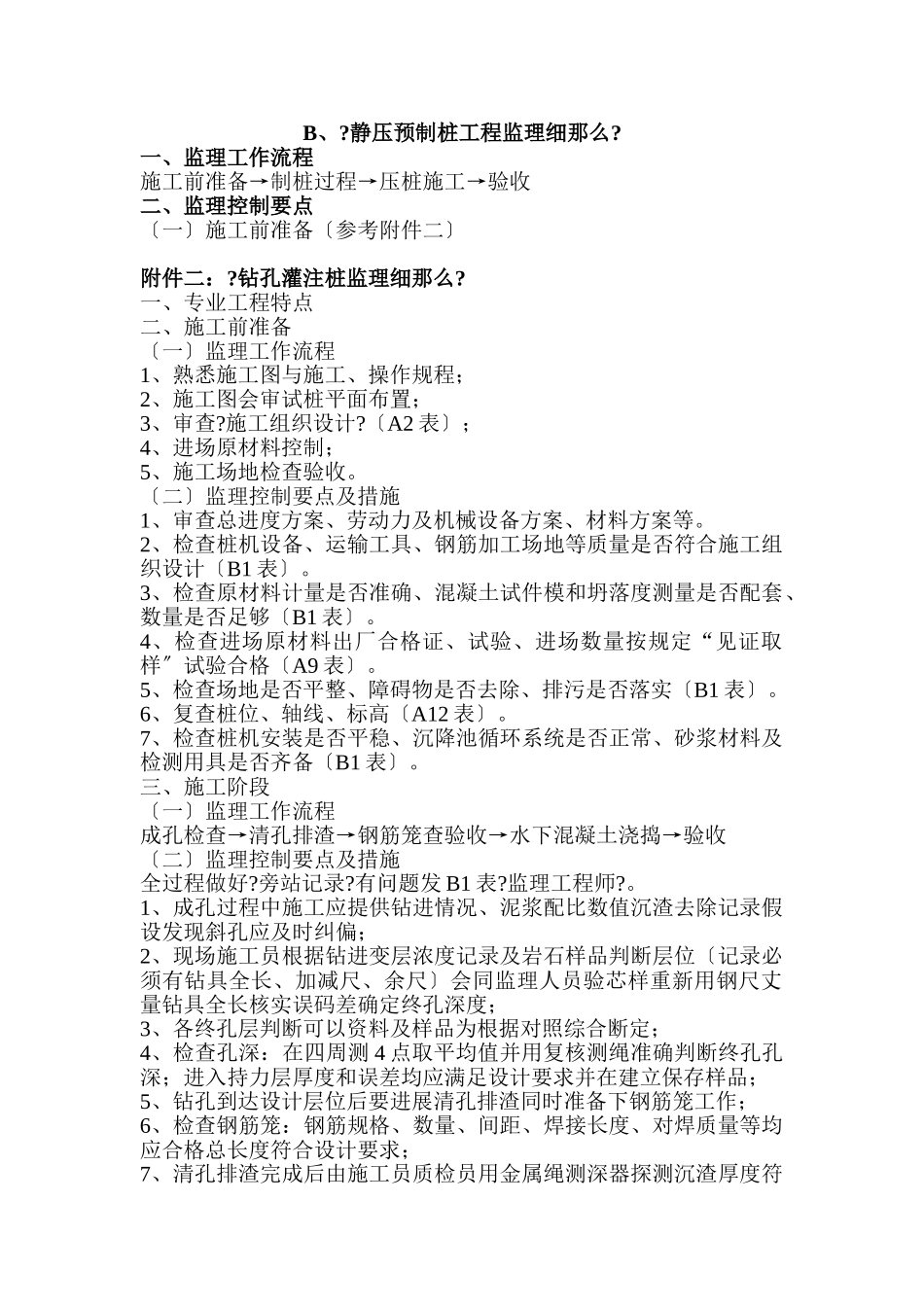

静压预制桩工程监理细那么
一、监理工作流程施工前准备→制桩过程→压桩施工→验收二、监理控制要点〔一〕施工前准备〔参考附件二〕附件二:
钻孔灌注桩监理细那么
一、专业工程特点二、施工前准备〔一〕监理工作流程1、熟悉施工图与施工、操作规程;2、施工图会审试桩平面布置;3、审查
施工组织设计
〔A2表〕;4、进场原材料控制;5、施工场地检查验收
〔二〕监理控制要点及措施1、审查总进度方案、劳动力及机械设备方案、材料方案等
2、检查桩机设备、运输工具、钢筋加工场地等质量是否符合施工组织设计〔B1表〕
3、检查原材料计量是否准确、混凝土试件模和坍落度测量是否配套、数量是否足够〔B1表〕
4、检查进场原材料出厂合格证、试验、进场数量按规定“见证取样〞试验合格〔A9表〕
5、检查场地是否平整、障碍物是否去除、排污是否落实〔B1表〕
6、复查桩位、轴线、标高〔A12表〕

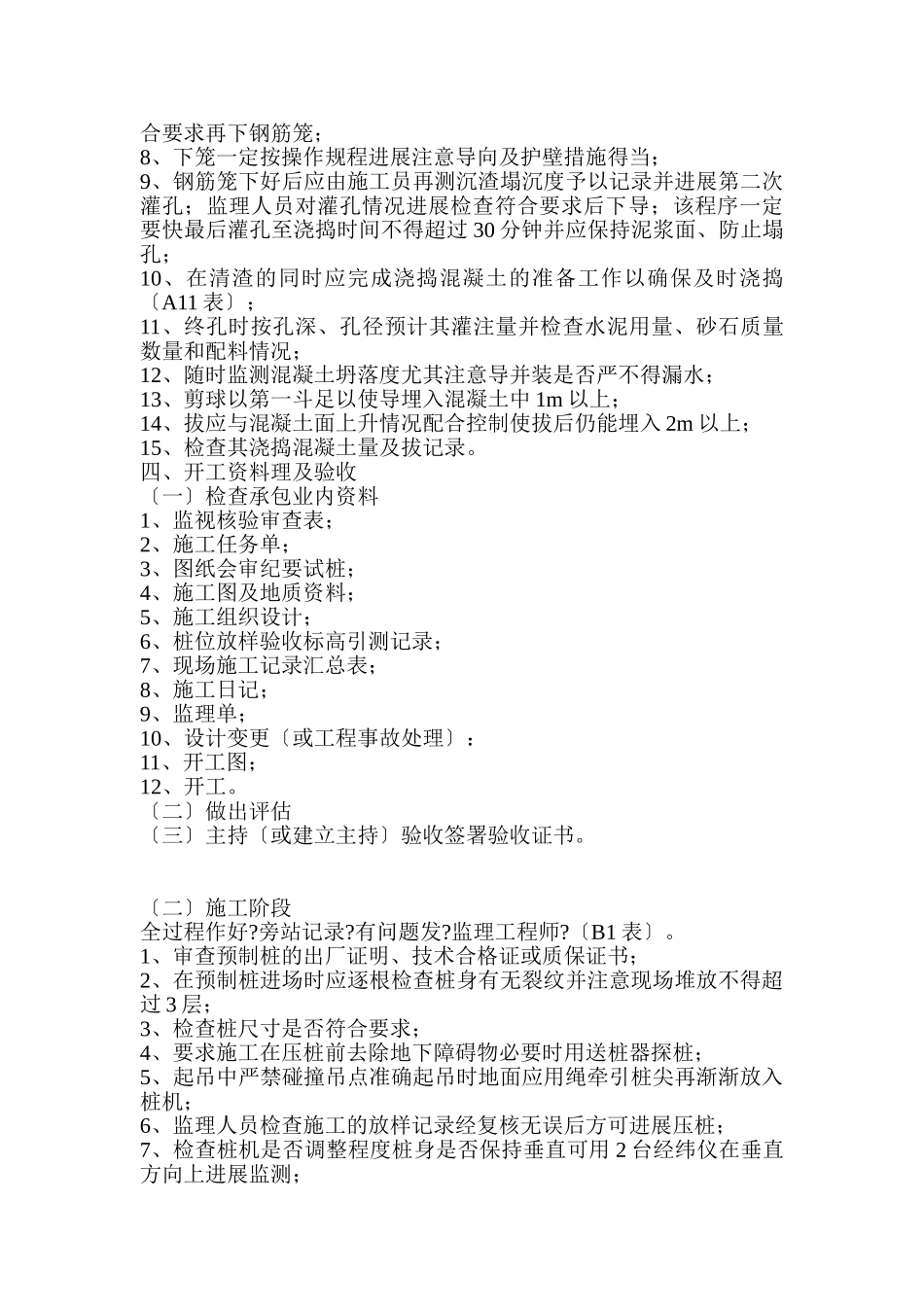

7、检查桩机安装是否平稳、沉降池循环系统是否正常、砂浆材料及检测用具是否齐备〔B1表〕
三、施工阶段〔一〕监理工作流程成孔检查→清孔排渣→钢筋笼查验收→水下混凝土浇捣→验收〔二〕监理控制要点及措施全过程做好
有问题发B1表

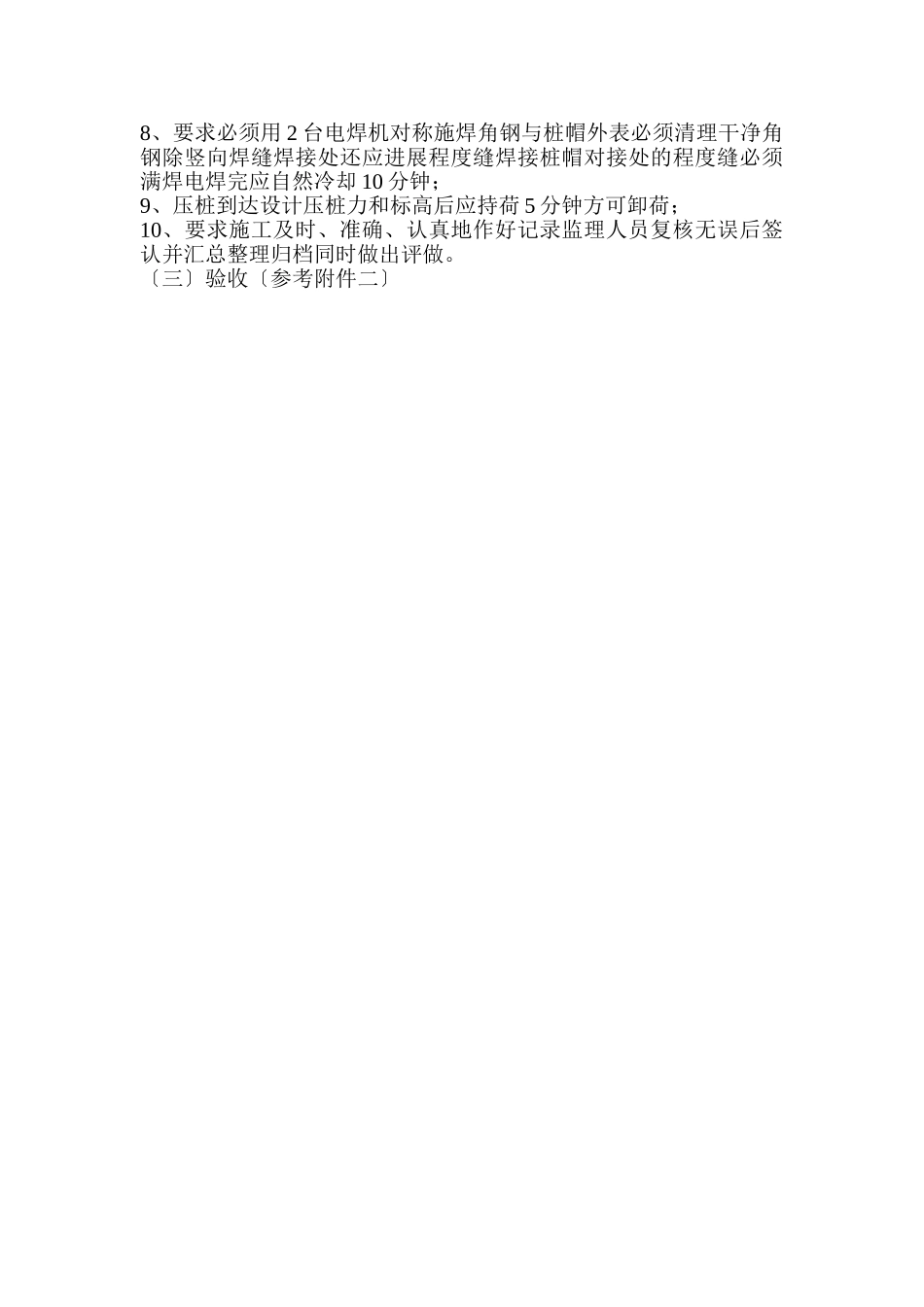

1、成孔过程中施工应提供钻进情况、泥浆配比数值沉渣去除记录假设发现斜孔应及时纠偏;2、现场施工员根据钻进变层浓度记录及岩石样品判断层位〔记录必须有钻具全长、加减尺、余尺〕会同监理人员验芯样重新用钢尺丈量钻具全长核实误码差确定终孔深度;3、各终孔层判断可以资料及样品为根据对照综合断定;4、检查孔深:在四周测4点取平均值并用复核测绳准确判断终孔孔深;进入持力层厚度和误差均应满足设计要求并在建立保存样品;5、钻孔到达设计层位后要进展清孔排渣同时准备下钢筋笼工作;6、检查钢筋笼:钢筋规格、数量、间距、焊接长度、对焊质量等均应合格总长度符合设计要求;7、清孔排渣完成后由施工员质检员用
