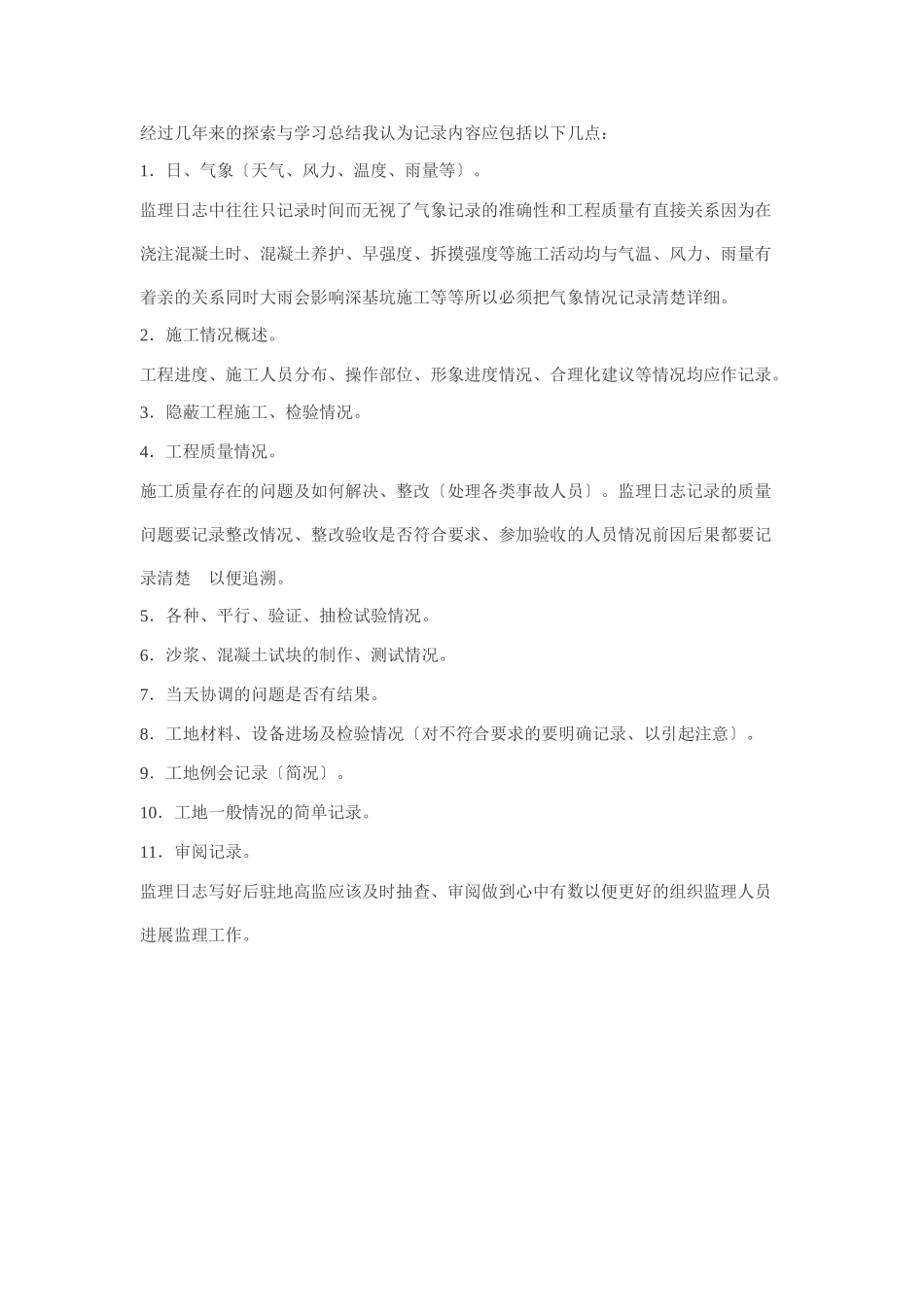

经过几年来的探索与学习总结我认为记录内容应包括以下几点:1.日、气象〔天气、风力、温度、雨量等〕
监理日志中往往只记录时间而无视了气象记录的准确性和工程质量有直接关系因为在浇注混凝土时、混凝土养护、早强度、拆摸强度等施工活动均与气温、风力、雨量有着亲的关系同时大雨会影响深基坑施工等等所以必须把气象情况记录清楚详细
2.施工情况概述
工程进度、施工人员分布、操作部位、形象进度情况、合理化建议等情况均应作记录
3.隐蔽工程施工、检验情况
4.工程质量情况
施工质量存在的问题及如何解决、整改〔处理各类事故人员〕
监理日志记录的质量问题要记录整改情况、整改验收是否符合要求、参加验收的人员情况前因后果都要记录清楚以便追溯
5.各种、平行、验证、抽检试验情况
6.沙浆、混凝土试块的制作、测试情况
7.当天协调的问题是否有结果
8.工地材料、设备进场及检验情况〔对不符合要求的要明确记录、以引起注意〕
9.工地例会记录〔简况〕
10.工地一般情况的简单记录
11.审阅记录
监理日志写好后驻地高监应该及时抽查、审阅做到心中有数以便更好的组织监理人员进展监理工作

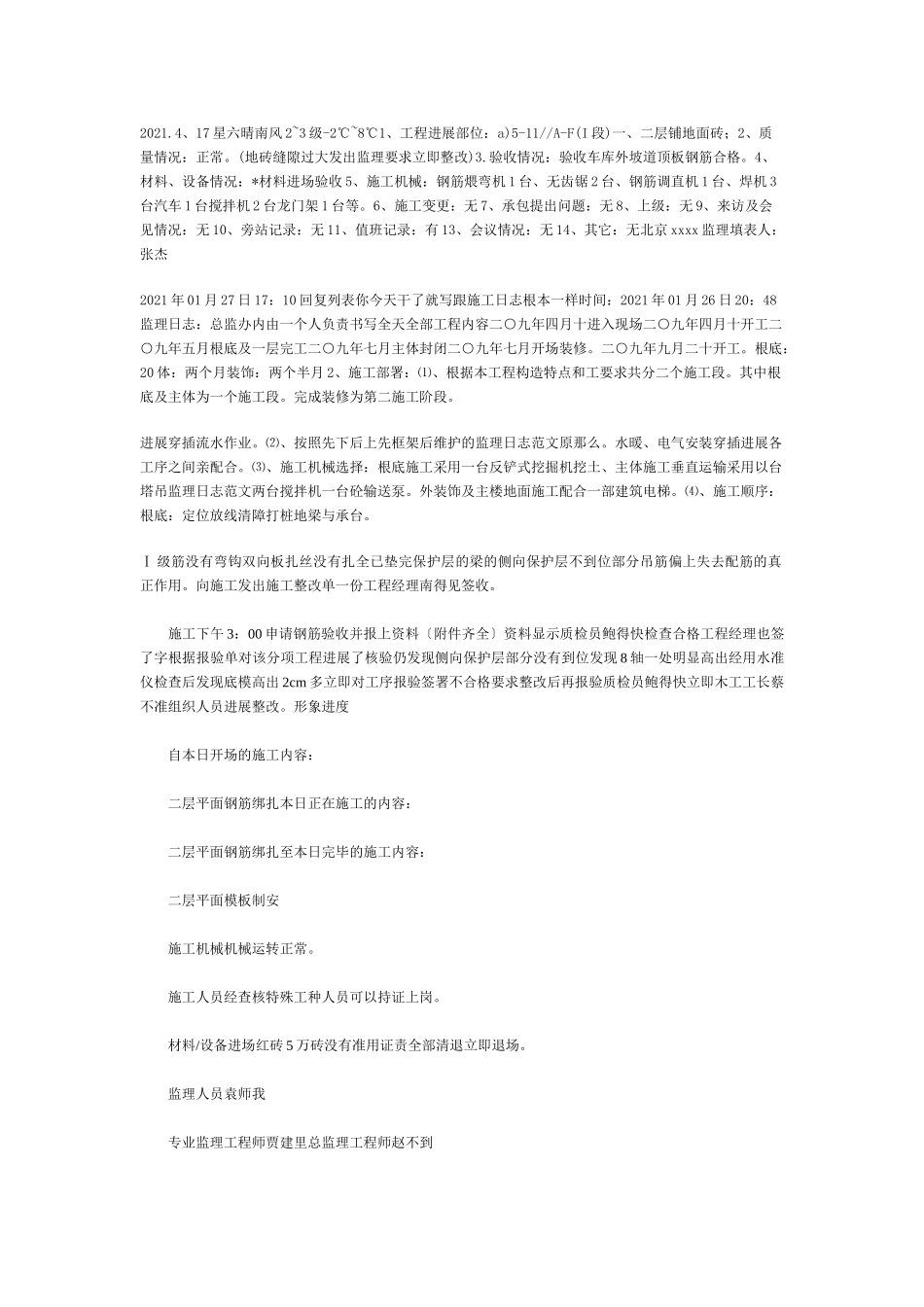

4、17星六晴南风2~3级-2℃~8℃1、工程进展部位:a)5-11//A-F(I段)一、二层铺地面砖;2、质量情况:正常
(地砖缝隙过大发出监理要求立即整改)3
验收情况:验收车库外坡道顶板钢筋合格
4、材料、设备情况:*材料进场验收5、施工机械:钢筋煨弯机1台、无齿锯2台、钢筋调直机1台、焊机3台汽车1台搅拌机2台龙门架1台等
6、施工变更:无7、承包提出问题:无8、上级:无9、来访及会见情况:无10、旁站记录:无11、值班记录:有13、会议情况:无14、其它:无北京xxxx监理填表人:张杰2021年01月27日17:10回复列表你今天干了就写跟施工日志根本一样时间:2021年01月26日20:48监理日志:总监办内由一
