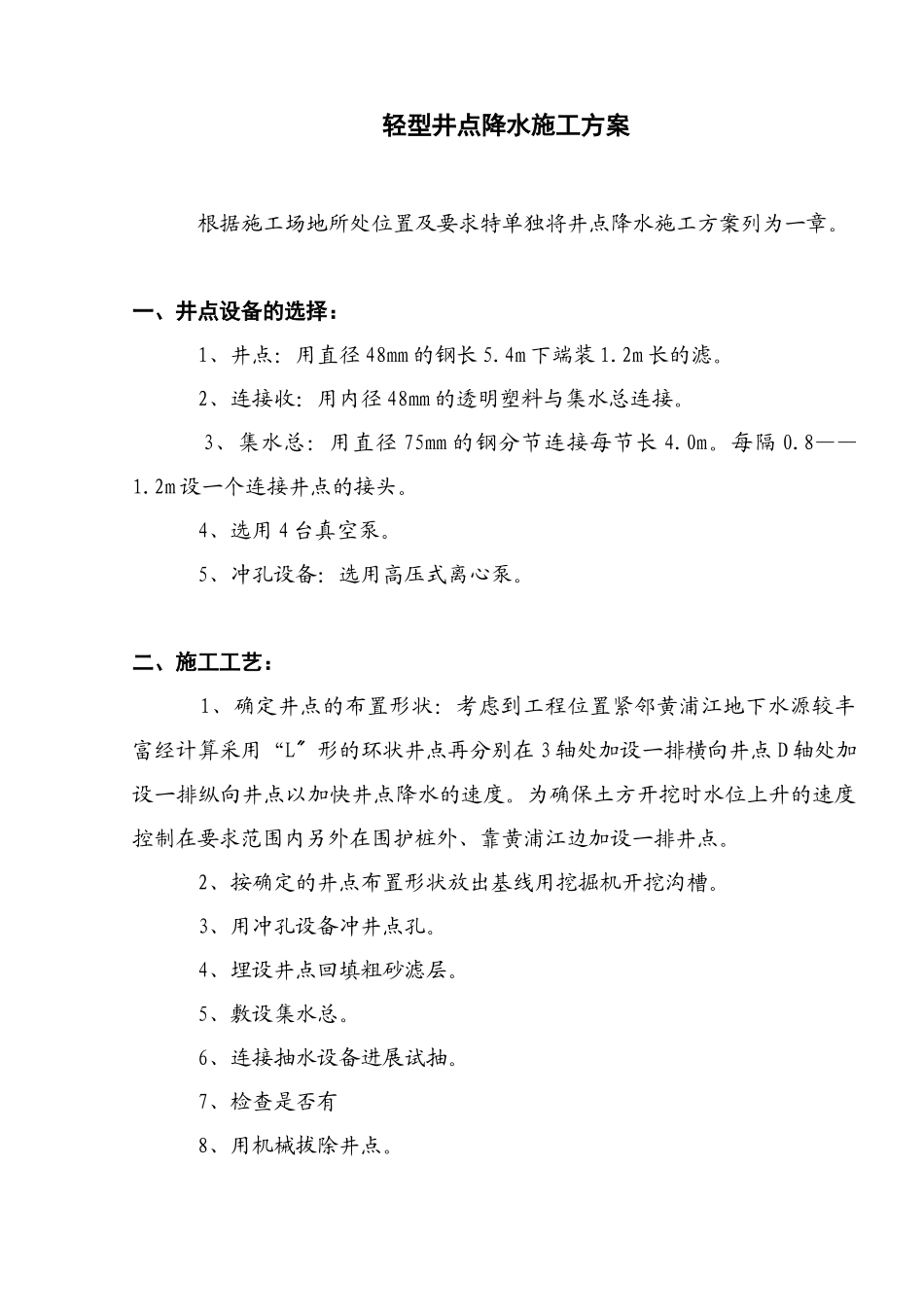

轻型井点降水施工方案根据施工场地所处位置及要求特单独将井点降水施工方案列为一章
一、井点设备的选择:1、井点:用直径48mm的钢长5
4m下端装1
2、连接收:用内径48mm的透明塑料与集水总连接
3、集水总:用直径75mm的钢分节连接每节长4
2m设一个连接井点的接头
4、选用4台真空泵
5、冲孔设备:选用高压式离心泵
二、施工工艺:1、确定井点的布置形状:考虑到工程位置紧邻黄浦江地下水源较丰富经计算采用“L形的环状井点再分别在〞3轴处加设一排横向井点D轴处加设一排纵向井点以加快井点降水的速度
为确保土方开挖时水位上升的速度控制在要求范围内另外在围护桩外、靠黄浦江边加设一排井点

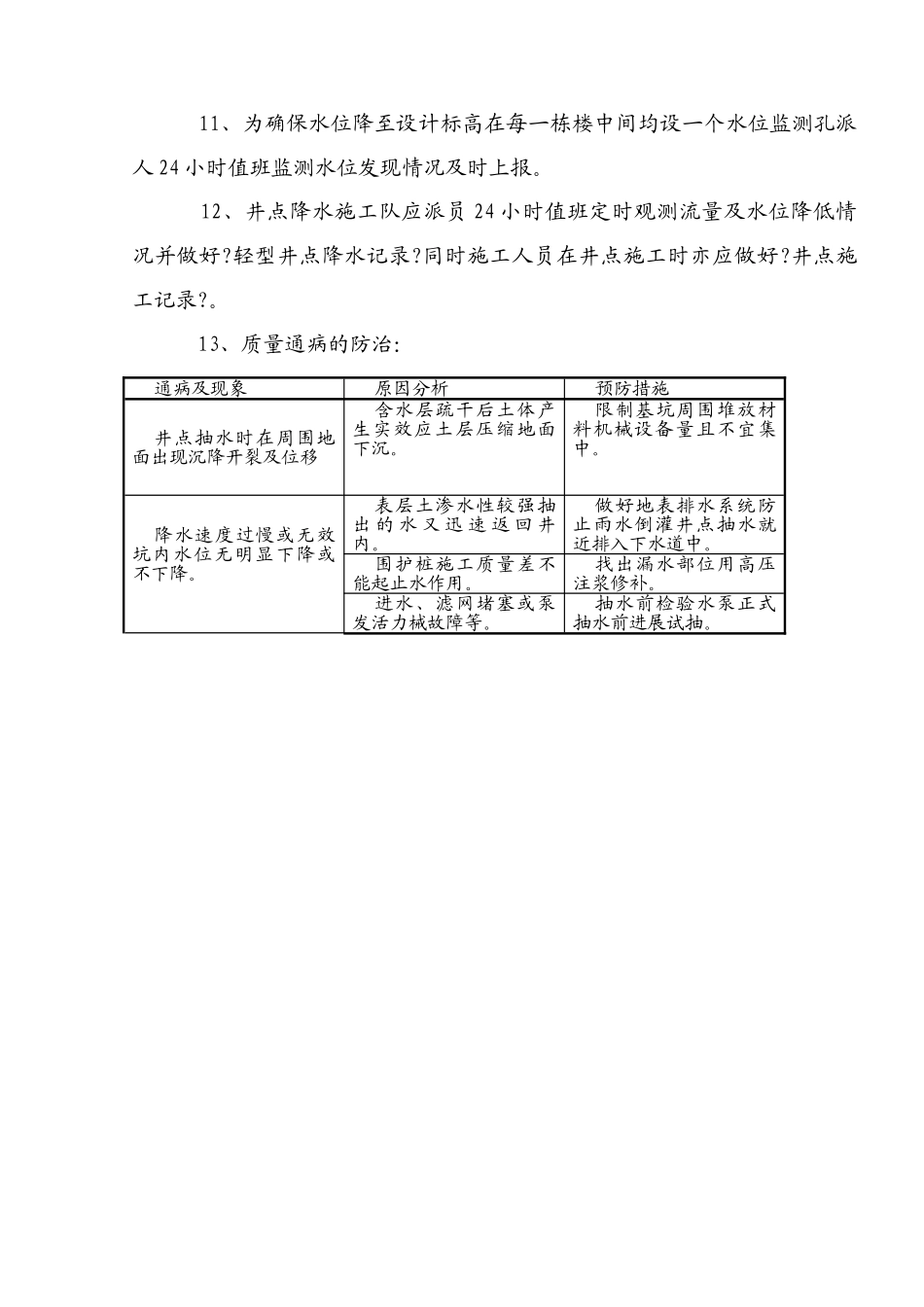

2、按确定的井点布置形状放出基线用挖掘机开挖沟槽
3、用冲孔设备冲井点孔
4、埋设井点回填粗砂滤层
5、敷设集水总
6、连接抽水设备进展试抽
7、检查是否有8、用机械拔除井点

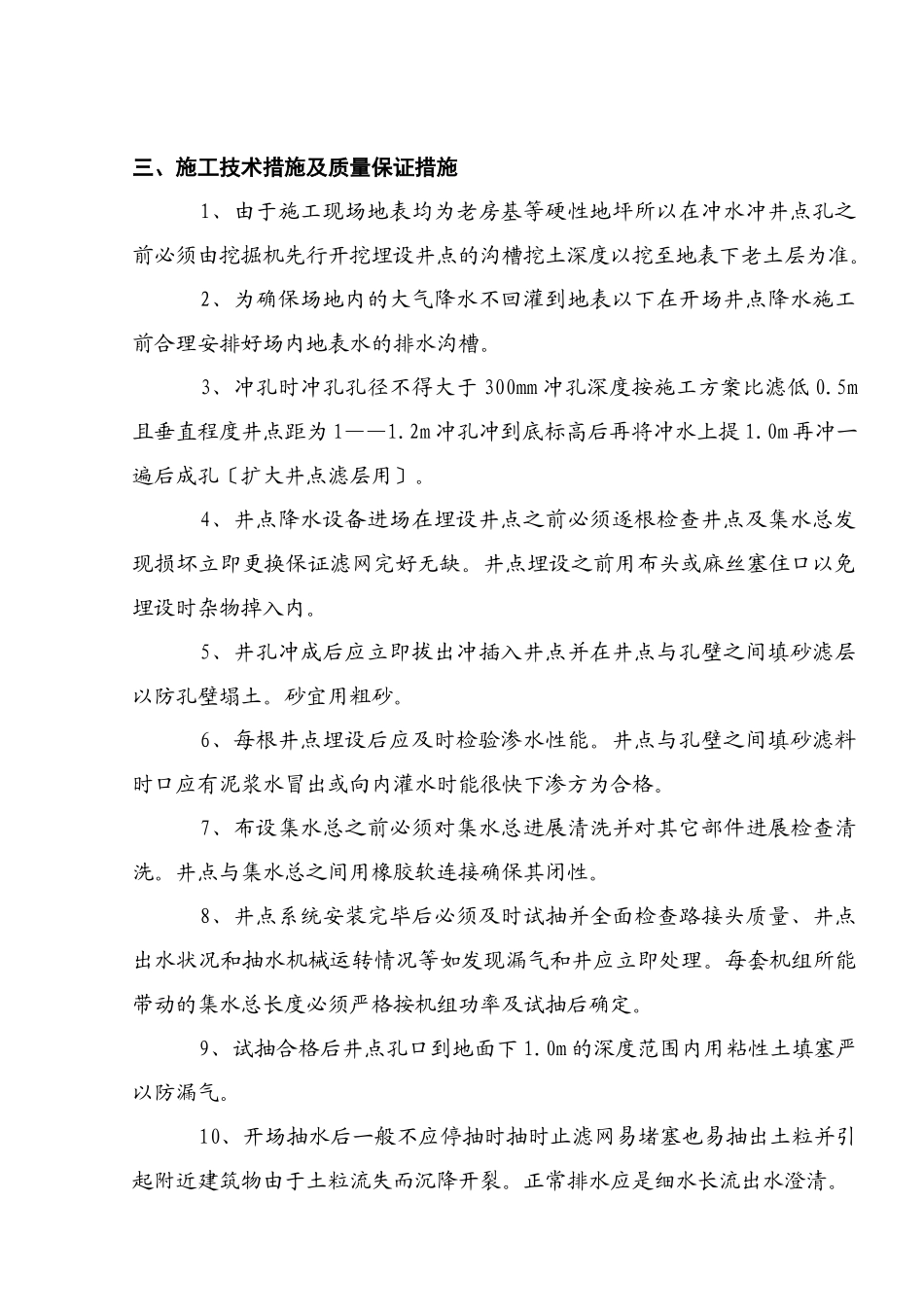

三、施工技术措施及质量保证措施1、由于施工现场地表均为老房基等硬性地坪所以在冲水冲井点孔之前必须由挖掘机先行开挖埋设井点的沟槽挖土深度以挖至地表下老土层为准
2、为确保场地内的大气降水不回灌到地表以下在开场井点降水施工前合理安排好场内地表水的排水沟槽
3、冲孔时冲孔孔径不得大于300mm冲孔深度按施工方案比滤低0
5m且垂直程度井点距为1——1
2m冲孔冲到底标高后再将冲水上提1
0m再冲一遍后成孔〔扩大井点滤层用〕
4、井点降水设备进场在埋设井点之前必须逐根检查井点及集水总发现损坏立即更换保证滤网完好无缺
井点埋设之前用布头或麻丝塞住口以免埋设时杂物掉入内
5、井孔冲成后应立即拔出冲插入井点并在井点与孔壁之间填砂滤层以防孔壁塌土
6、每根井点埋设后应及时检验渗水性能
井点与孔壁之间填砂滤料时口应有泥浆水冒出或向内灌水时能很快下渗方为合格
7、布设集水总之前必须对集水总进展清洗
