交底内容一、工程概况本工程地质条件较为复杂地下水位较高基坑深度工紧土方量大
二、土方开挖一般规定及施工技术要求:1、土方开挖施工采用程度分段垂直分层的施工
每段大约10m到15m之间每层约1
2、土方开挖过程中要注意支撑柱两侧土的高差不超过1
0M应先将支撑周围的土对称挖开防止支撑在开挖过程中因两侧土的高差而挤偏
3、挖土施工时与锚索施工互相配合交替进展
在挖至锚杆下部0
2m处待该层锚杆完成后才可向下继续开挖
按照此分层分段挖至基坑底设计深度以上30cm再用人工挖整平至基坑底设计深度
4、围护桩及支撑周边土方开挖时应采用小型机械开挖施工过程中严禁碰撞支撑及围护桩在支撑较的部位开挖时人工进展配合挖掘并把土运到机械挖得到的地方以便及时用机械挖走支撑位事先应作好标示以便挖机开挖
5、支护构造的基坑土方开挖该围护构造顶标高土面后马上插入施工并且待围护施工完成后方可进展土方开挖
6、土方开挖过程中派人对挡土支护构造进展配合监测如发现挡土支护构造有偏移过大的现象立即采取回填加固等有效措施进展处理待加固措施完成后基坑偏移趋于稳定时才能继续进展开挖
机械挖土过程中配有经历丰富的施工人员现场指挥实在保护好桩身、围护桩及锚杆支护系统不受碰撞及配以一定的人工挖土
7、防止施工顺序不合理土方开挖宜先从低处进展分层分段依次开挖形成一定的坡度以利于排水严禁大锅底式开挖
9、防止基坑边坡不直不平基底不平尺寸缺乏的情况加强检查随挖随修并认真验收

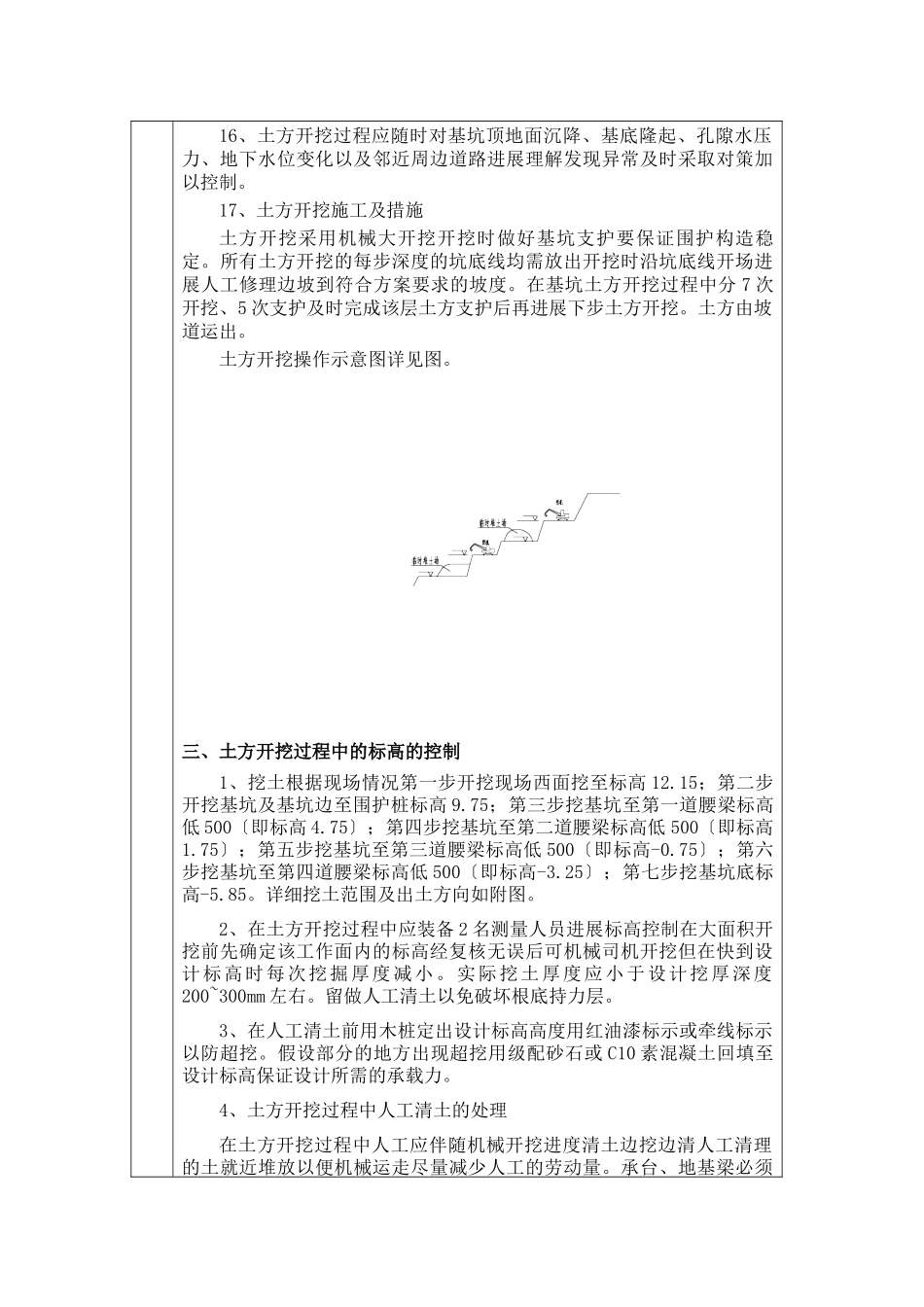

10、现场地下室基坑土方采用挖掘机大面积开挖土方临时放坡根据土质情况按施工要求放坡
基底200~300厚土方采用人工开挖的形式
开挖出来的土方除留够回填需要将多余土一次性运到弃土场
11、为保证基坑底不积水以满足土方开挖的要求及后续底板防水工程的施工
土方工程施工间必须组织排水和降水使地下水及现场雨水、施工用水聚集到基坑底部的排水沟和集水井用潜水泵抽至基
