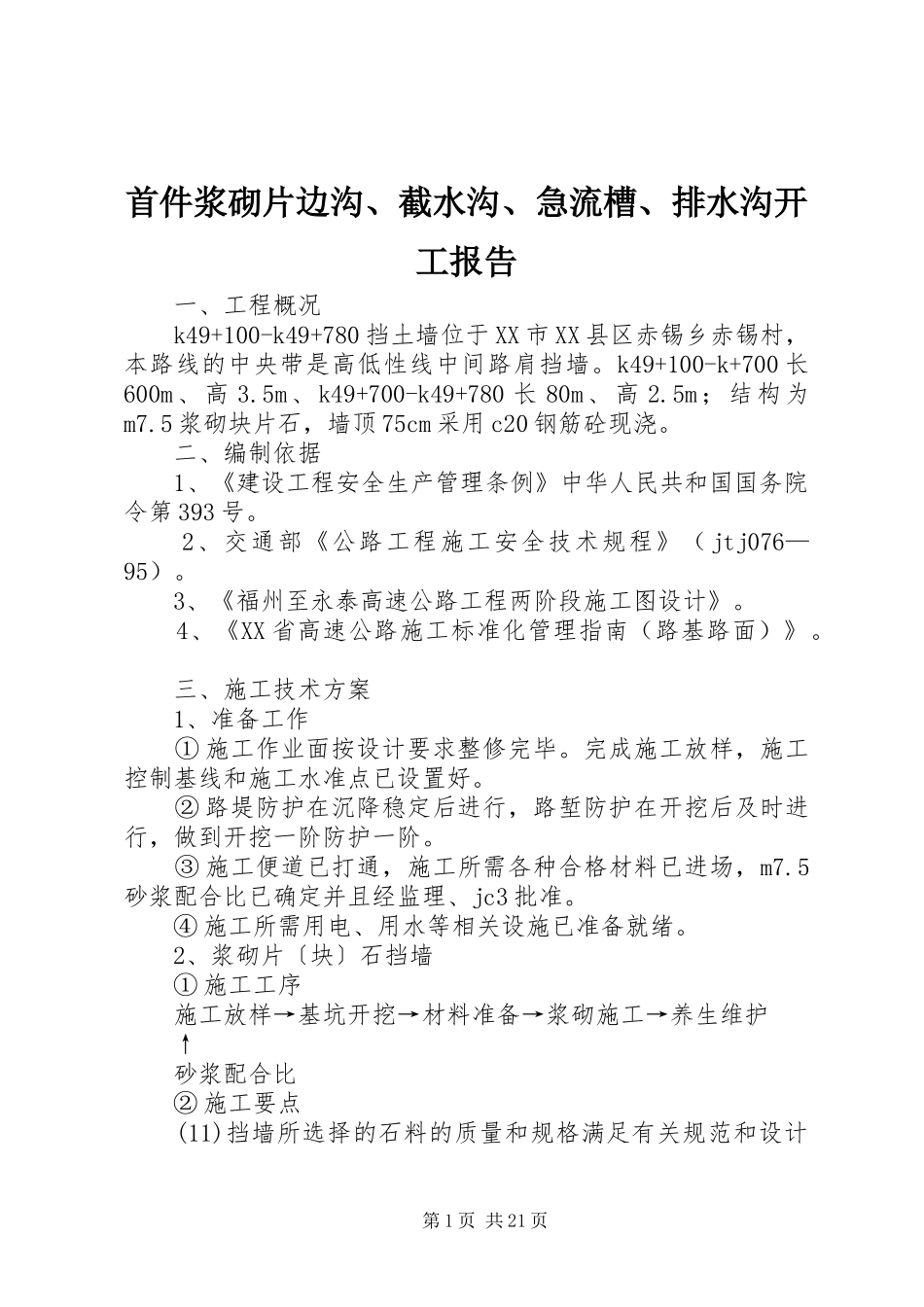

首件浆砌片边沟、截水沟、急流槽、排水沟开工报告一、工程概况k49+100-k49+780挡土墙位于XX市XX县区赤锡乡赤锡村,本路线的中央带是高低性线中间路肩挡墙
k49+100-k+700长600m、高3
5m、k49+700-k49+780长80m、高2
5m;结构为m7
5浆砌块片石,墙顶75cm采用c20钢筋砼现浇
二、编制依据1、《建设工程安全生产管理条例》中华人民共和国国务院令第393号
2、交通部《公路工程施工安全技术规程》(jtj076—95)
3、《福州至永泰高速公路工程两阶段施工图设计》
4、《XX省高速公路施工标准化管理指南(路基路面)》
三、施工技术方案1、准备工作①施工作业面按设计要求整修完毕
完成施工放样,施工控制基线和施工水准点已设置好
②路堤防护在沉降稳定后进行,路堑防护在开挖后及时进行,做到开挖一阶防护一阶
③施工便道已打通,施工所需各种合格材料已进场,m7
5砂浆配合比已确定并且经监理、jc3批准

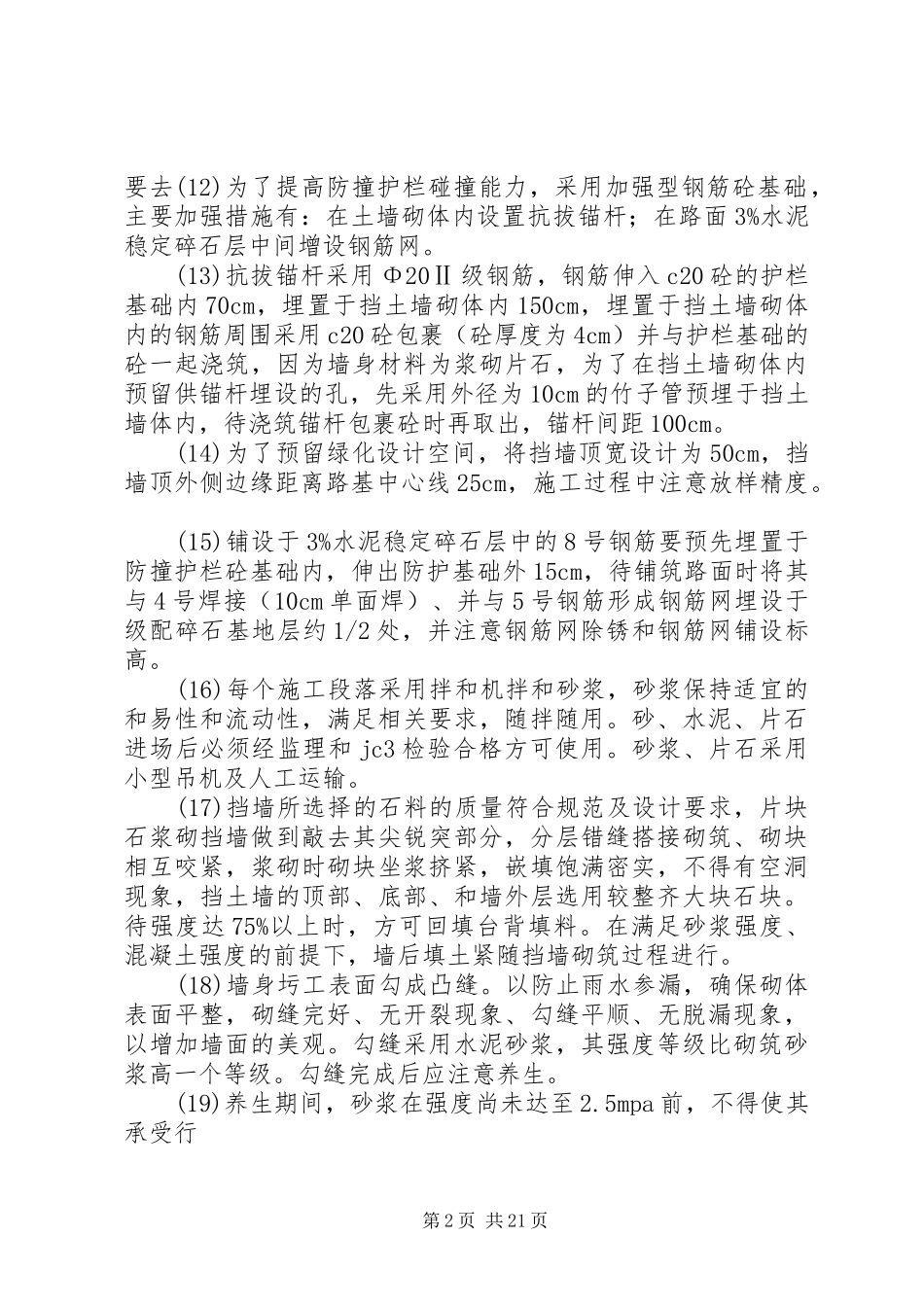

④施工所需用电、用水等相关设施已准备就绪
2、浆砌片〔块〕石挡墙①施工工序施工放样→基坑开挖→材料准备→浆砌施工→养生维护↑砂浆配合比②施工要点(11)挡墙所选择的石料的质量和规格满足有关规范和设计第1页共21页要去(12)为了提高防撞护栏碰撞能力,采用加强型钢筋砼基础,主要加强措施有:在土墙砌体内设置抗拔锚杆;在路面3%水泥稳定碎石层中间增设钢筋网
(13)抗拔锚杆采用Φ20Ⅱ级钢筋,钢筋伸入c20砼的护栏基础内70cm,埋置于挡土墙砌体内150cm,埋置于挡土墙砌体内的钢筋周围采用c20砼包裹(砼厚度为4cm)并与护栏基础的砼一起浇筑,因为墙身材料为浆砌片石,为了在挡土墙砌体内预留供锚杆埋设的孔,先采用外径为10cm的竹子管预埋于挡土墙体内,待浇筑锚杆包裹砼时再取出,锚杆间距100cm
(14)为了预留绿化设计空间,将挡墙顶宽设计为50cm
