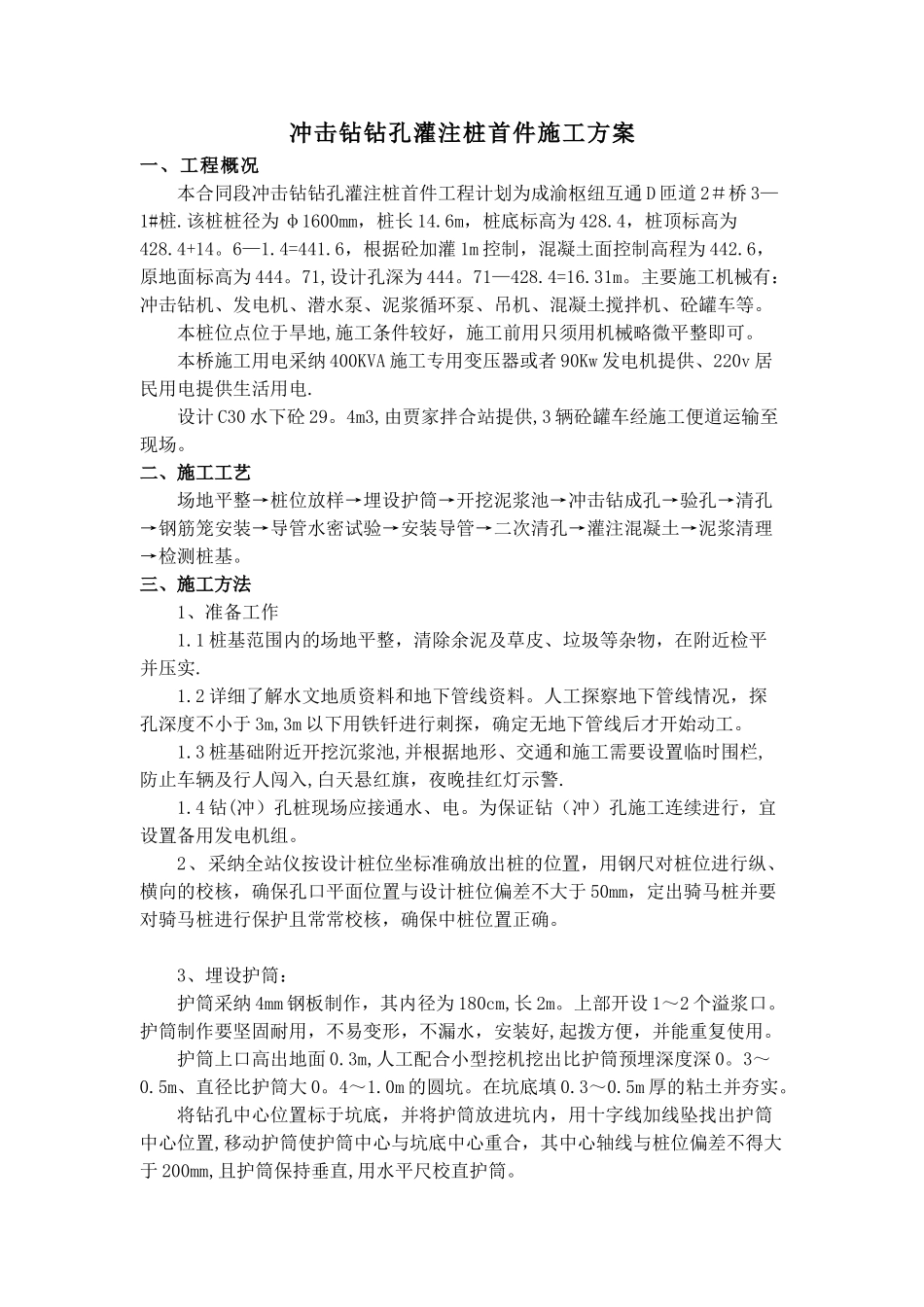

冲击钻钻孔灌注桩首件施工方案一、工程概况本合同段冲击钻钻孔灌注桩首件工程计划为成渝枢纽互通 D 匝道 2#桥 3—1#桩
该桩桩径为 φ1600mm,桩长 14
6m,桩底标高为 428
4,桩顶标高为428
6,根据砼加灌 1m 控制,混凝土面控制高程为 442
6,原地面标高为 444
71,设计孔深为 444
71—428
主要施工机械有:冲击钻机、发电机、潜水泵、泥浆循环泵、吊机、混凝土搅拌机、砼罐车等
本桩位点位于旱地,施工条件较好,施工前用只须用机械略微平整即可
本桥施工用电采纳 400KVA 施工专用变压器或者 90Kw 发电机提供、220v 居民用电提供生活用电
设计 C30 水下砼 29
4m3,由贾家拌合站提供,3 辆砼罐车经施工便道运输至现场
二、施工工艺场地平整→桩位放样→埋设护筒→开挖泥浆池→冲击钻成孔→验孔→清孔→钢筋笼安装→导管水密试验→安装导管→二次清孔→灌注混凝土→泥浆清理→检测桩基

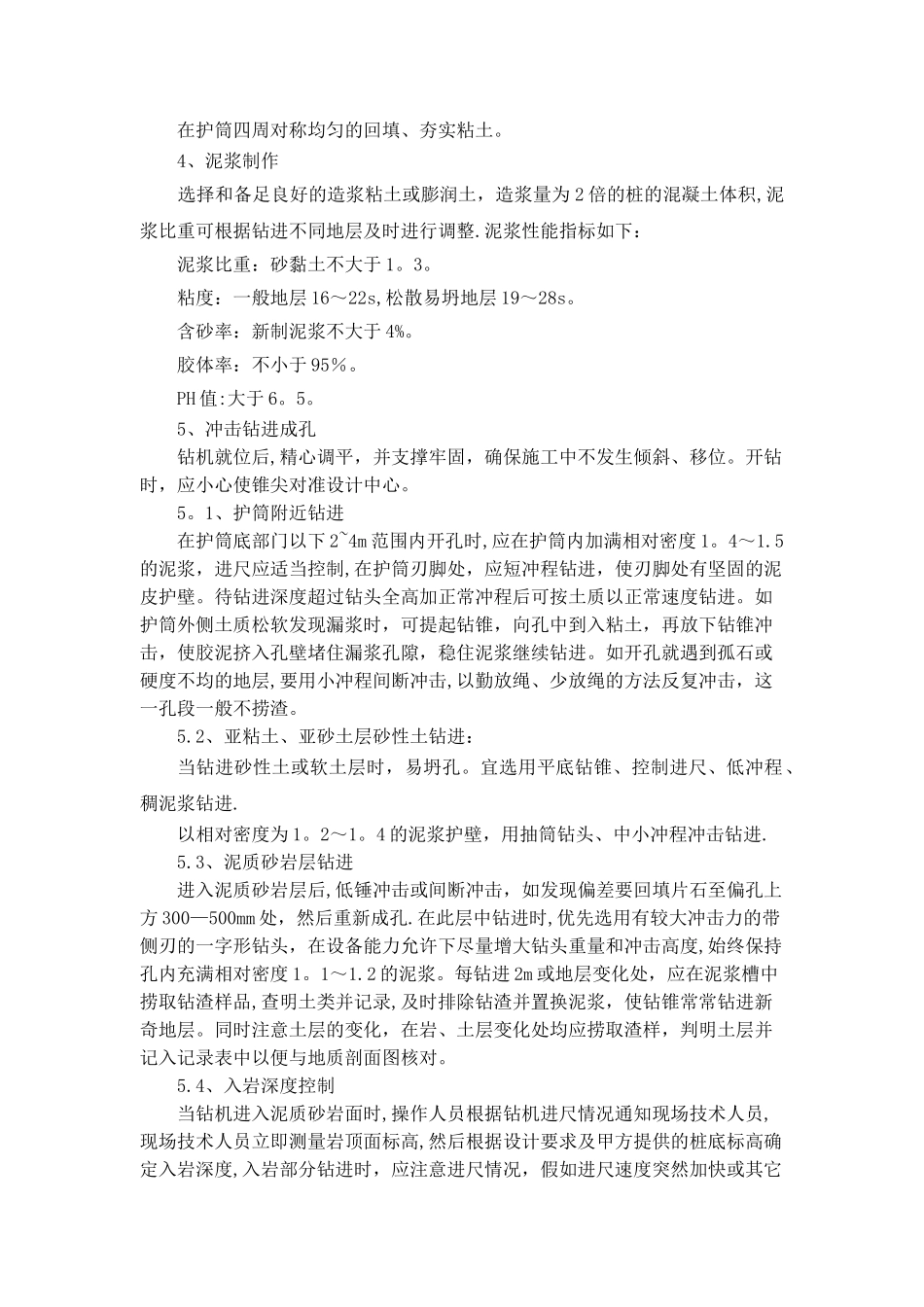

三、施工方法1、准备工作1
1 桩基范围内的场地平整,清除余泥及草皮、垃圾等杂物,在附近检平并压实
2 详细了解水文地质资料和地下管线资料
人工探察地下管线情况,探孔深度不小于 3m,3m 以下用铁钎进行刺探,确定无地下管线后才开始动工
3 桩基础附近开挖沉浆池,并根据地形、交通和施工需要设置临时围栏,防止车辆及行人闯入,白天悬红旗,夜晚挂红灯示警
4 钻(冲)孔桩现场应接通水、电
为保证钻(冲)孔施工连续进行,宜设置备用发电机组
2、采纳全站仪按设计桩位坐标准确放出桩的位置,用钢尺对桩位进行纵、横向的校核,确保孔口平面位置与设计桩位偏差不大于 50mm,定出骑马桩并要对骑马桩进行保护且常常校核,确保中桩位置正确

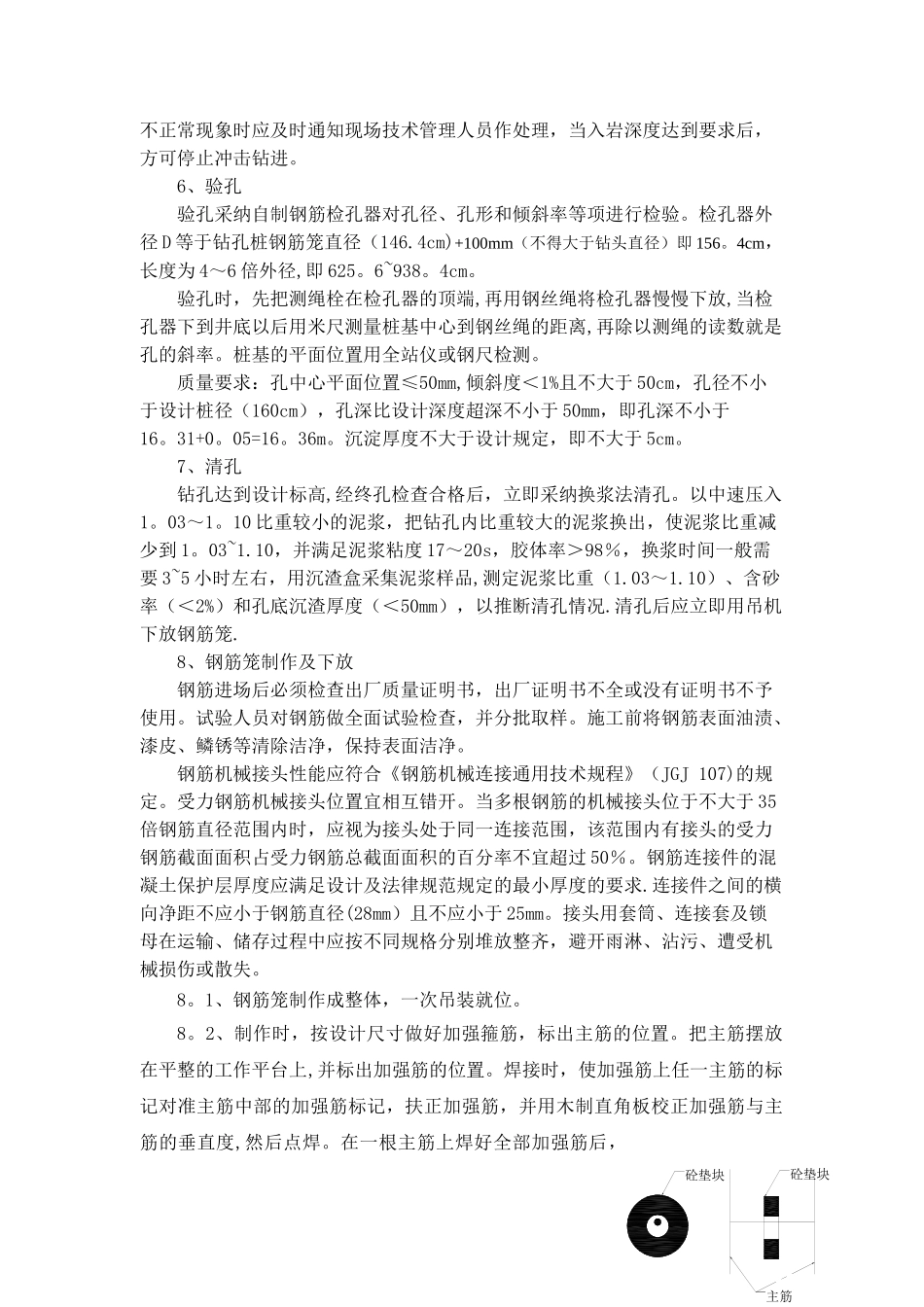

3、埋设护筒:护筒采纳 4mm 钢板制作,其内径为 180cm,长 2m
上部开设 1~
