会 审 意 见 表审 签内 容副斜井井筒铺轨、补喷整修、铺底、砌筑水沟、行人台阶施工方案湖南楚湘建设工程有限公司驻芦河煤业项目部审签职 务签 字职 务签 字项目经理技术负责人安全负责人机电负责人质量负责人通风负责人审批意见山西煤炭建设监理咨询公司 116 工程监理部审签职 务签 字职 务签 字总 监 理工 程 师专业监理工 程 师会审意见会 审 意 见 表审 签内 容副斜井井筒铺轨、补喷整修、铺底、砌筑水沟、行人台阶施工方案公司领导审签姓 名职 务签 名姓 名职 务签 名李志奇矿 长张剑鸿总工程师张强胜生产矿长郎小会安全矿长李 鸿机电矿长赵利军通风助理焦丰太防治水助理各部门负责人审签姓 名部 门签 名姓 名部 门签 名郭晶亮调度室胡保有安全科黄 君通风科田新富机电科汪隆靖总工办茹加顺安标办王 强信息中心王学军抽放、防突科王早胡地测科白马亮职卫科卫建兵班组科会审意见副斜井井筒铺轨、补喷整修、铺底、砌筑水沟、行人台阶施工方案副斜井开拓至 392

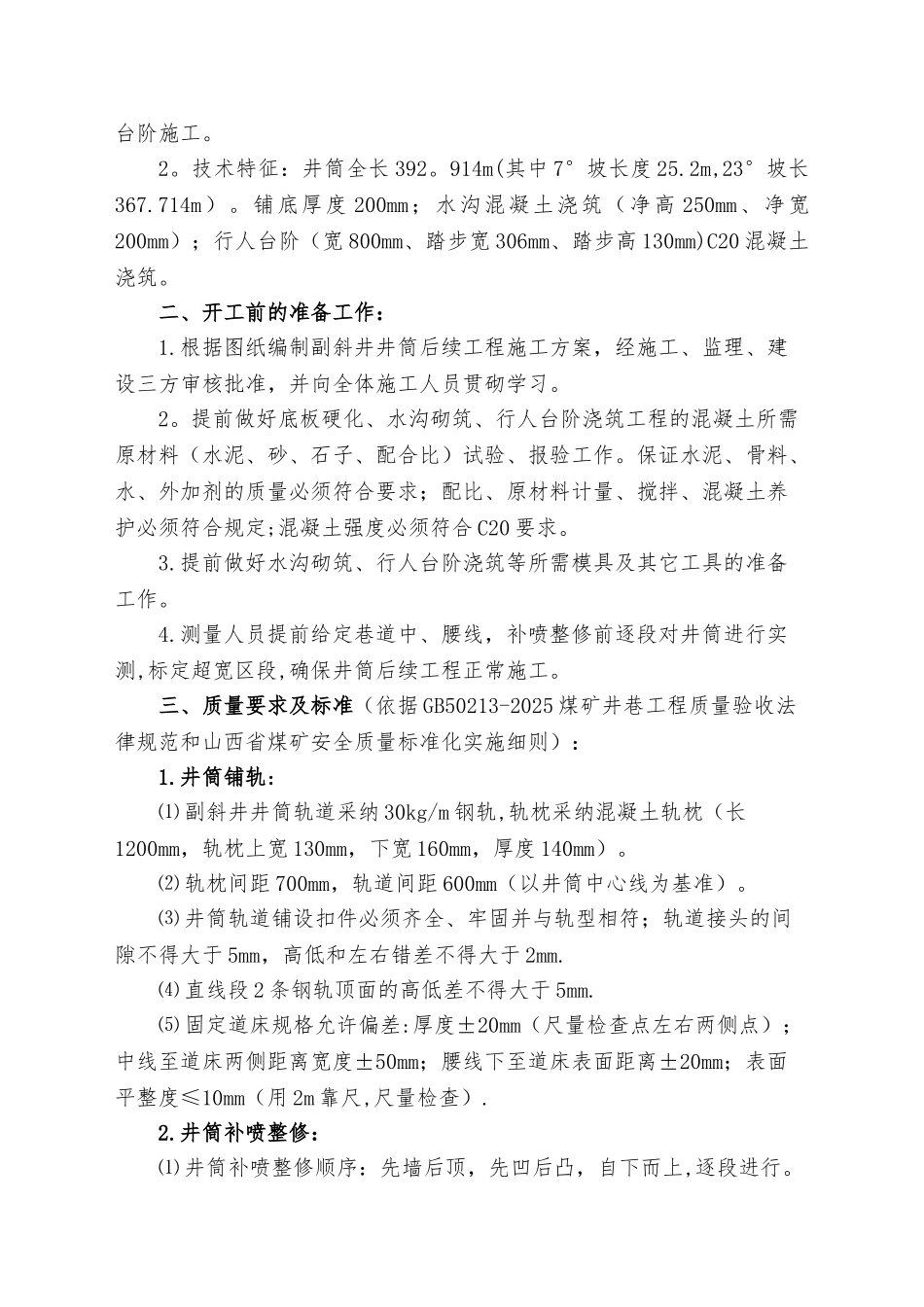

914m(标高+426
903m)时,完成井筒掘进工程,根据设计要求需进行井筒铺轨、补喷整修、铺底、水沟砌筑、行人台阶砌筑等后续工程施工;为确保井筒后续工程施工安全,特制定副斜井井筒铺轨等后续工程施工方案:一、工程概况:1
工程名称:副斜井井筒铺轨、补喷整修、铺底、水沟砌筑、行人台阶施工
技术特征:井筒全长 392
914m(其中 7°坡长度 25
2m,23°坡长367
铺底厚度 200mm;水沟混凝土浇筑(净高 250mm、净宽200mm);行人台阶(宽 800mm、踏步宽 306mm、踏步高 130mm)C20 混凝土浇筑
二、开工前的准备工作:1
根据图纸编制副斜井井筒后续工程施工方案,经施工、监理、建设三方审核批准,并向全体施工人员贯砌学习
提前做好底板硬化、水沟砌筑、行人台阶浇筑工程的混凝土所需原材料(水
