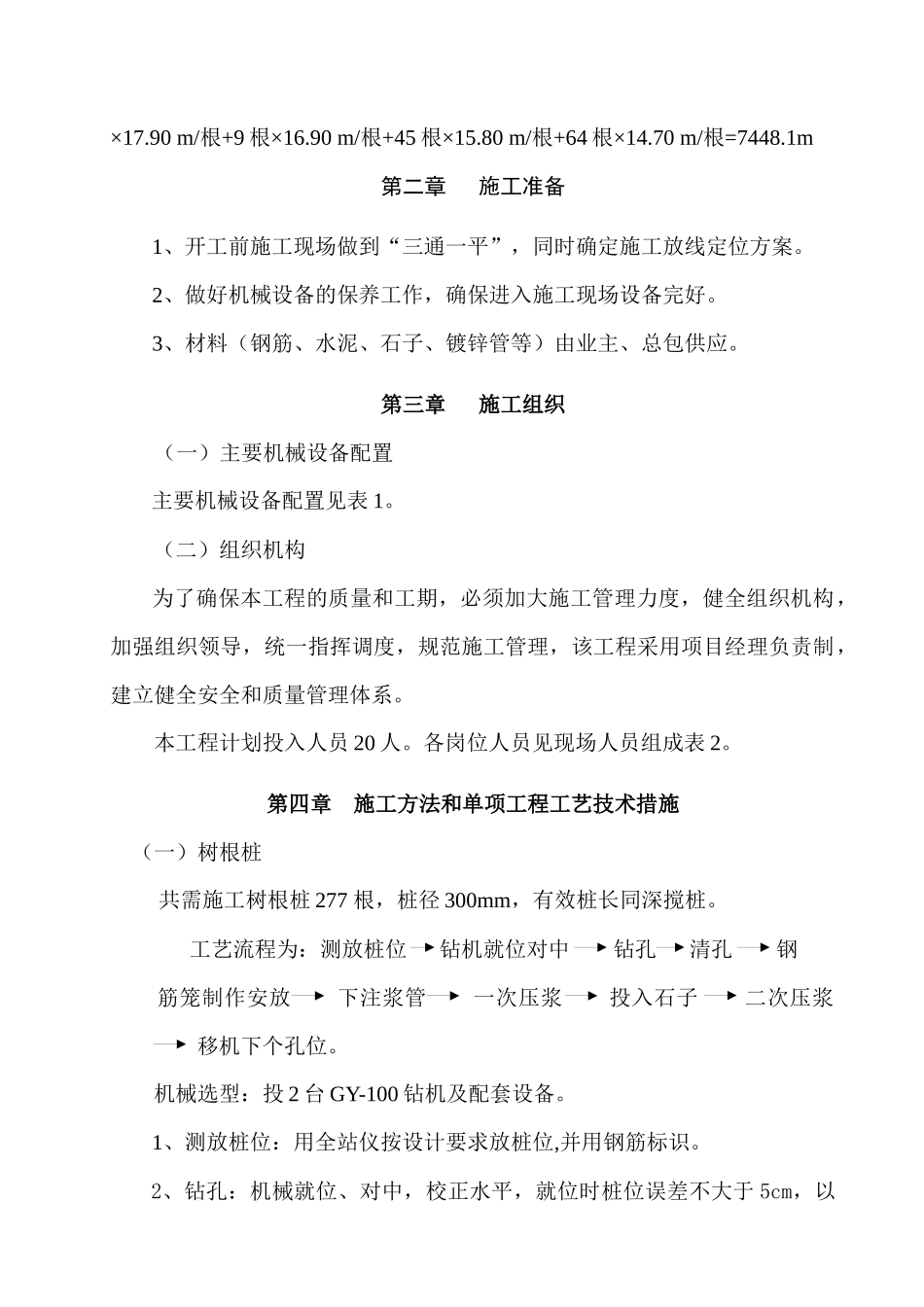

树根桩、压密注浆施工方案第一章概述一、设计工程量及施工技术参数1、树根桩:①、本工程树根桩:ea段止水桩外一排300@600,共计288根,桩长与三轴深搅相同(桩长进入②-3层1米),有效桩长计:148根×14
70m+98根×15
80m+42根×14
90m=4349
②、与止水桩净距200,配筋:主筋,616;箍筋:6
5@300,桩顶标高为±0
00,桩底标高为-14
70m、-15
80m、-14
孔中压入纯水泥浆,水灰比0
5,二次压浆
投入2-4cm中碎石子
2、压密注浆:①、ea段北侧:止水桩与围墙处采用分阶段、控制性压密注浆加固措施,注浆孔深度为10
00m,孔距为500×500梅花状布置,每孔采用分层分段多次压浆工艺
水泥浆水灰比为0
5,水泥浆中加1%水玻璃,要求初次注浆压力不大于0
6MPa,最高注浆压力不小于1
工程量近三万米
②、在所有止水桩与支护桩间进行压密注浆处理,桩长同相应区段止水桩长,在每个支护桩间布置一个注浆孔,采用分层多次压浆工艺
在水泥浆中施加1%的水玻璃,水泥浆水灰比不大于0
5,初次注浆压力不大于0
8MPa,以后各层注浆压力不小于1
工程量:17根×14
90m/根+18根×14
00m/根+33根×15
70m/根+17根×14
40m/根+22根×13
80m/根+49根×14
50m/根+49根×14
50m/根+12根×14
80m/根+53根×15
40m/根+28根×17
50m/根+23根×17
30m/根+43根×17
90m/根+9根×16
90m/根+45根×15
80m/根+64根×14
70m/根=7448
1m第二章施工准备1、开工前施工现场做到“三通一平”,同时确定施工放线定位方案
2、做好机械设备的保养工作,确保进入施工现场设备完好

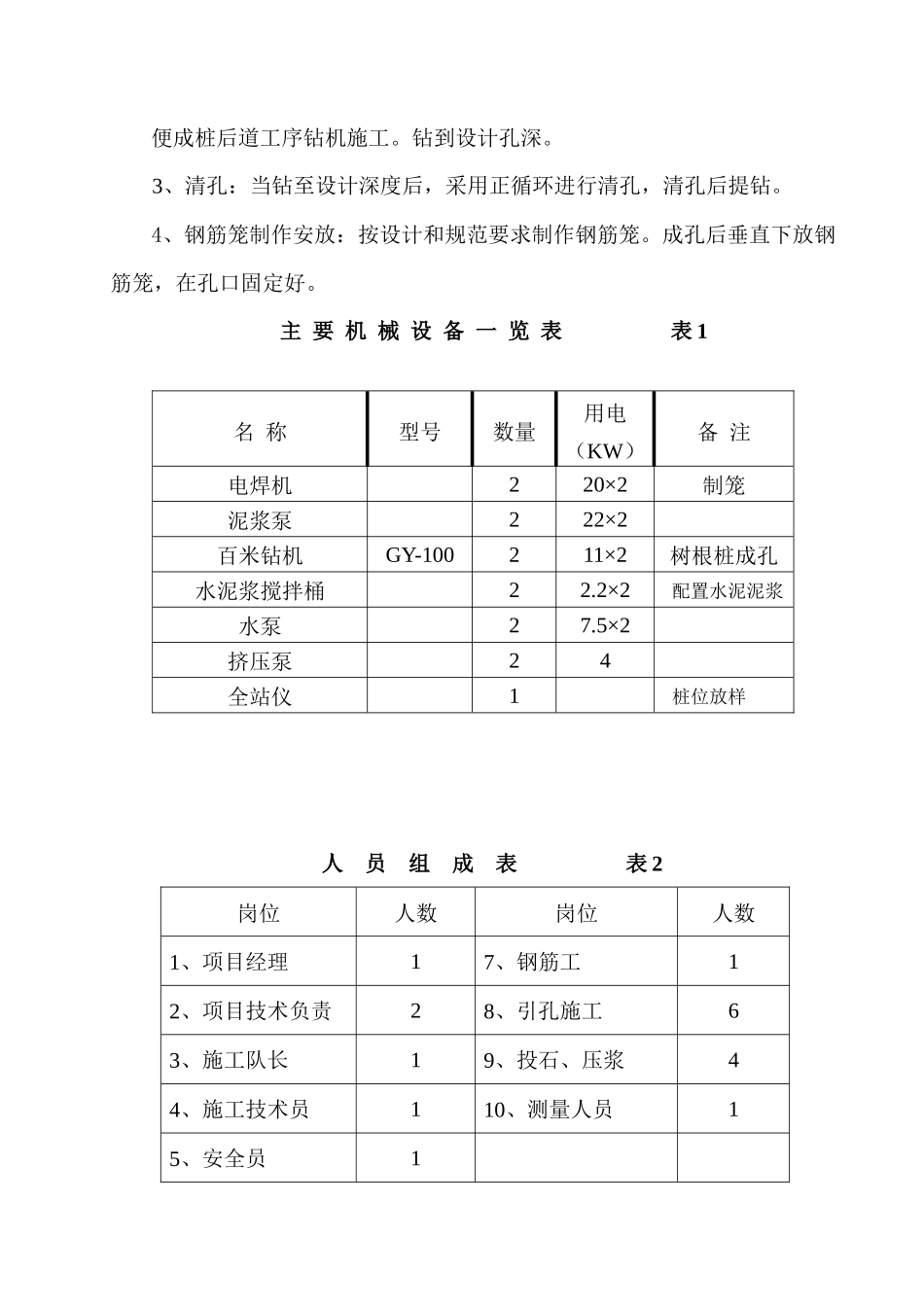

3、材料(钢筋、水泥、石
