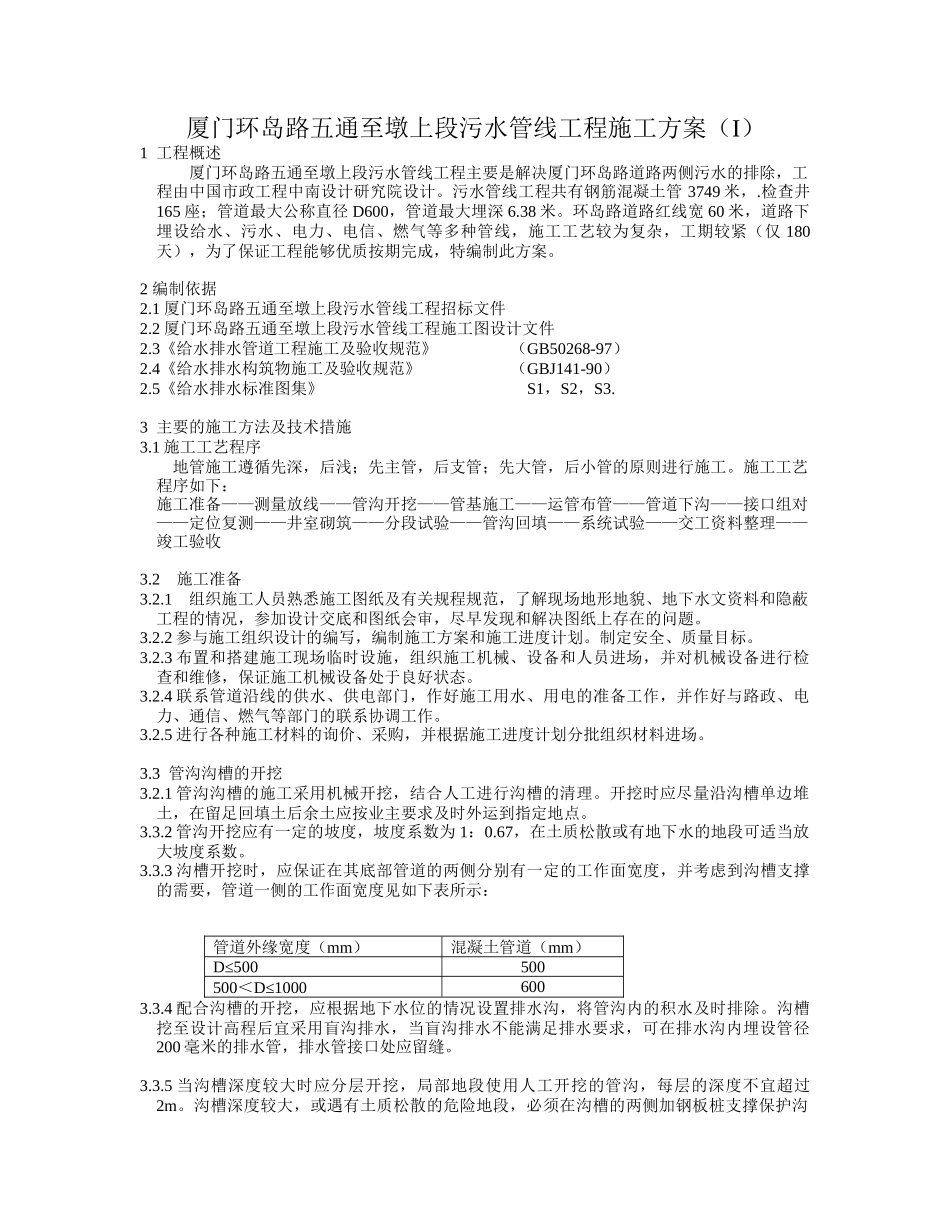

厦门环岛路五通至墩上段污水管线工程施工方案(Ι)1工程概述厦门环岛路五通至墩上段污水管线工程主要是解决厦门环岛路道路两侧污水的排除,工程由中国市政工程中南设计研究院设计。污水管线工程共有钢筋混凝土管3749米,.检查井165座;管道最大公称直径D600,管道最大埋深6.38米。环岛路道路红线宽60米,道路下埋设给水、污水、电力、电信、燃气等多种管线,施工工艺较为复杂,工期较紧(仅180天),为了保证工程能够优质按期完成,特编制此方案。2编制依据2.1厦门环岛路五通至墩上段污水管线工程招标文件2.2厦门环岛路五通至墩上段污水管线工程施工图设计文件2.3《给水排水管道工程施工及验收规范》(GB50268-97)2.4《给水排水构筑物施工及验收规范》(GBJ141-90)2.5《给水排水标准图集》S1,S2,S3.3主要的施工方法及技术措施3.1施工工艺程序地管施工遵循先深,后浅;先主管,后支管;先大管,后小管的原则进行施工。施工工艺程序如下:施工准备——测量放线——管沟开挖——管基施工——运管布管——管道下沟——接口组对——定位复测——井室砌筑——分段试验——管沟回填——系统试验——交工资料整理——竣工验收3.2施工准备3.2.1组织施工人员熟悉施工图纸及有关规程规范,了解现场地形地貌、地下水文资料和隐蔽工程的情况,参加设计交底和图纸会审,尽早发现和解决图纸上存在的问题。3.2.2参与施工组织设计的编写,编制施工方案和施工进度计划。制定安全、质量目标。3.2.3布置和搭建施工现场临时设施,组织施工机械、设备和人员进场,并对机械设备进行检查和维修,保证施工机械设备处于良好状态。3.2.4联系管道沿线的供水、供电部门,作好施工用水、用电的准备工作,并作好与路政、电力、通信、燃气等部门的联系协调工作。3.2.5进行各种施工材料的询价、采购,并根据施工进度计划分批组织材料进场。3.3管沟沟槽的开挖3.2.1管沟沟槽的施工采用机械开挖,结合人工进行沟槽的清理。开挖时应尽量沿沟槽单边堆土,在留足回填土后余土应按业主要求及时外运到指定地点。3.3.2管沟开挖应有一定的坡度,坡度系数为1:0.67,在土质松散或有地下水的地段可适当放大坡度系数。3.3.3沟槽开挖时,应保证在其底部管道的两侧分别有一定的工作面宽度,并考虑到沟槽支撑的需要,管道一侧的工作面宽度见如下表所示:管道外缘宽度(mm)混凝土管道(mm)D≤500500500<D≤10006003.3.4配合沟槽的开挖,应根据地下水位的情况设置排水沟,将管沟内的积水及时排除。沟槽挖至设计高程后宜采用盲沟排水,当盲沟排水不能满足排水要求,可在排水沟内埋设管径200毫米的排水管,排水管接口处应留缝。3.3.5当沟槽深度较大时应分层开挖,局部地段使用人工开挖的管沟,每层的深度不宜超过2m。沟槽深度较大,或遇有土质松散的危险地段,必须在沟槽的两侧加钢板桩支撑保护沟槽。3.3.6沟槽开挖应尽量不扰动天然地基;机械挖土时,沟底要留有100mm-200mm的原土层暂不挖去,待管基施工前使用人工挖至设计标高。3.3.7土方堆放,应距沟边0.5M以上,堆放高度不应超过1.5M,使用人工清理平整,堆放整齐;不得影响环境卫生,并保证施工道路通畅。3.4管沟回填3.4.1排水管道施工完毕,并经闭水试验合格后,沟槽应及时回填。回填之前要将管沟内的砖、石、木块等杂物清除干净,并将沟内的积水排净。3.4.2沟槽回填所用的回填土,根据招标文件要求,采用中粗砂回填。回填土的含水量,宜按土质和采用的压实工具控制在最佳含水量范围。3.4.3沟槽回填时,管道两侧和管顶以上50cm范围内应使用回填砂土由沟槽两侧对称运入沟内,不得直接抛在管子上,回填其它部位应均匀运入,不得集中推入沟内。3.4.4沟槽回填应采用动力夯等工、机具分层夯实,回填土的压实遍数,应按要求的压实度,压实工具、虚铺厚度和含水量,经现场试验确定。3.4.5使用动力夯夯实回填土,每层回填土的虚铺厚度以20-25CM为宜,回填土夯实后其压实度应符合规范规定要求。3.5管道基础施工3.5.1污水管道基础采用中粗黄砂垫层铺垫,垫层厚度不小于200MM厚,施工时,如遇淤泥还必须先将淤泥清干后采用石块回填,然后再进行砂垫层的施工。3.5.2管道基础应尽量设置在未经扰动的原土...
