大桥钻孔灌注桩实施性施工组织设计一、工程概况二、施工方法及施工机械选择根据本桥桩基施工的地质条件,钻孔桩基础施工采用1台旋挖钻机钻孔,装载机倒运钻渣,1台25T汽车吊吊装钢筋笼及灌注水下混凝土
混凝土由xxxx拌和站集中拌合
本桥施工根据地形及便道完成情况,由承台开始分别向xxxxx隧道方向推进
场地内设钢筋加工场一处,所有灌注桩钢筋笼均在加工场集中加工,由拖车拖运至施工桩位

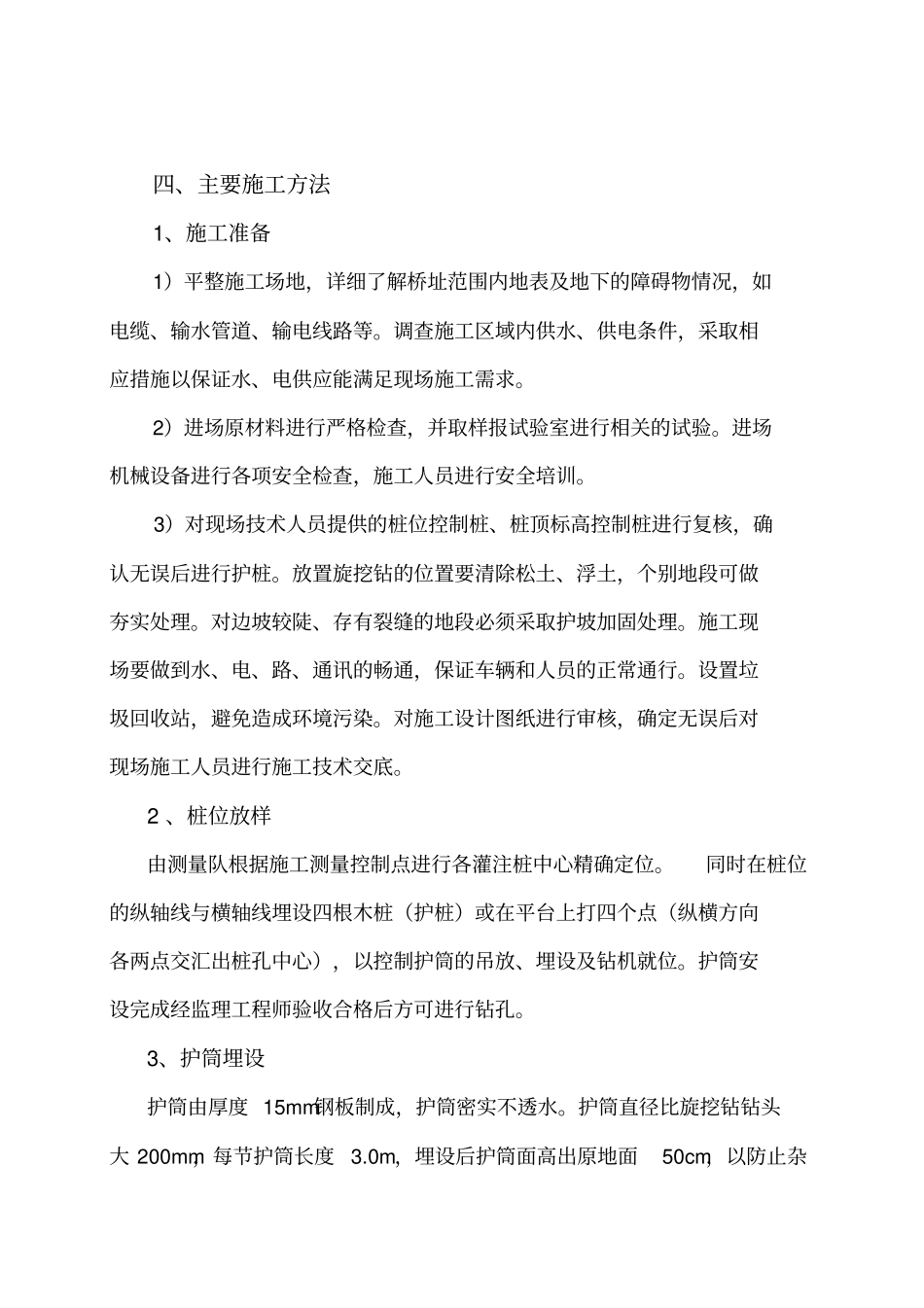

三、灌注桩施工工艺流程:钢筋笼制作施工准备埋设护筒护筒制作钻机就位钻孔清孔终孔验收钢筋笼安装灌注砼验收二次清孔导管安装泥浆制备测量放线定出桩位钻机进场砼制备四、主要施工方法1、施工准备1)平整施工场地,详细了解桥址范围内地表及地下的障碍物情况,如电缆、输水管道、输电线路等
调查施工区域内供水、供电条件,采取相应措施以保证水、电供应能满足现场施工需求
2)进场原材料进行严格检查,并取样报试验室进行相关的试验
进场机械设备进行各项安全检查,施工人员进行安全培训
3)对现场技术人员提供的桩位控制桩、桩顶标高控制桩进行复核,确认无误后进行护桩
放置旋挖钻的位置要清除松土、浮土,个别地段可做夯实处理
对边坡较陡、存有裂缝的地段必须采取护坡加固处理
施工现场要做到水、电、路、通讯的畅通,保证车辆和人员的正常通行
设置垃圾回收站,避免造成环境污染
对施工设计图纸进行审核,确定无误后对现场施工人员进行施工技术交底
2、桩位放样由测量队根据施工测量控制点进行各灌注桩中心精确定位
同时在桩位的纵轴线与横轴线埋设四根木桩(护桩)或在平台上打四个点(纵横方向各两点交汇出桩孔中心),以控制护筒的吊放、埋设及钻机就位
护筒安设完成经监理工程师验收合格后方可进行钻孔

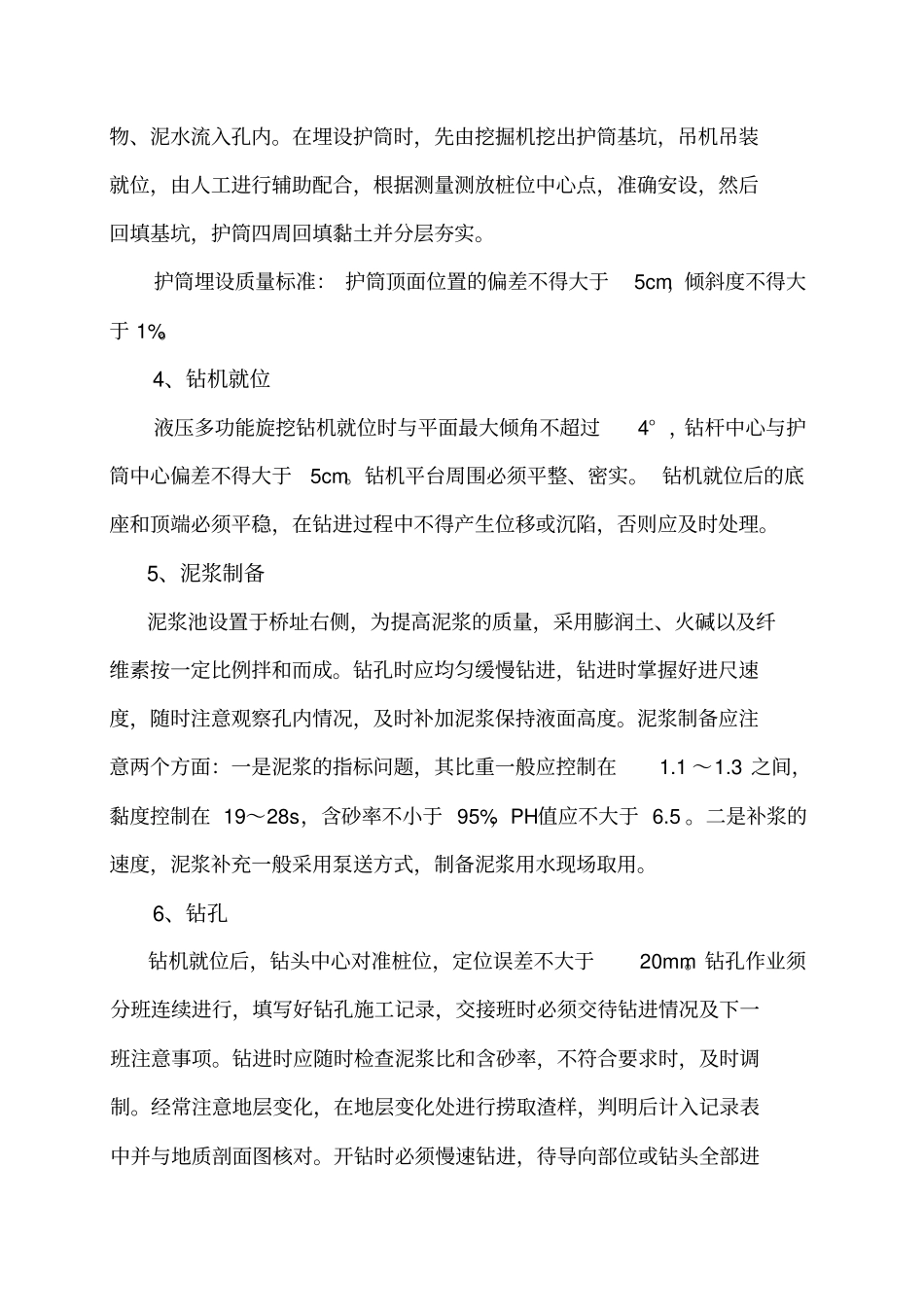

3、护筒埋设护筒由厚度15mm钢板制成,护筒密实不透水
护筒直径比旋挖钻钻头大200mm,每节护筒长度3
0m,埋设后护筒面高出原地面50cm,以防止杂物、泥水流入孔
