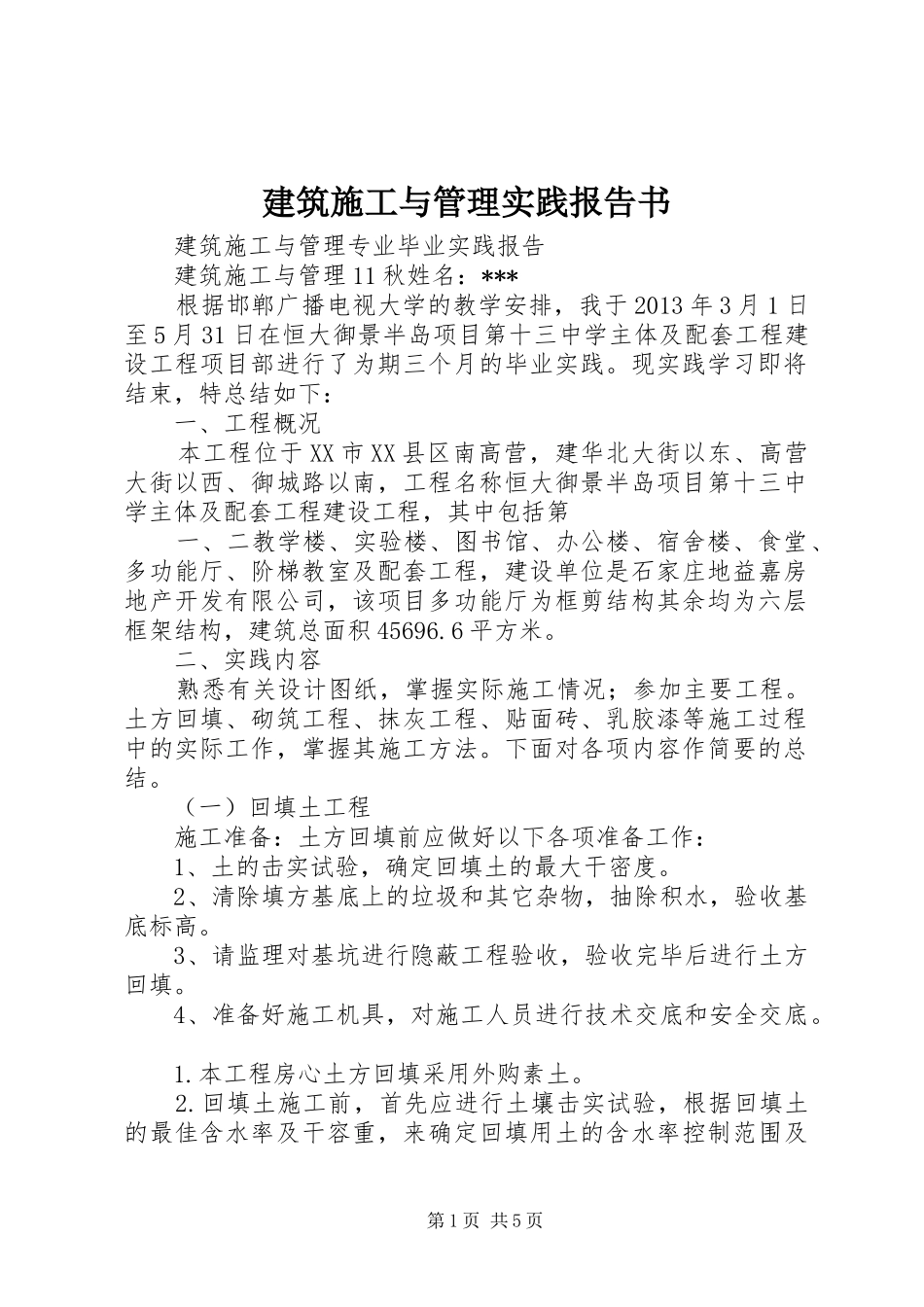

建筑施工与管理实践报告书建筑施工与管理专业毕业实践报告建筑施工与管理11秋姓名:***根据邯郸广播电视大学的教学安排,我于2013年3月1日至5月31日在恒大御景半岛项目第十三中学主体及配套工程建设工程项目部进行了为期三个月的毕业实践
现实践学习即将结束,特总结如下:一、工程概况本工程位于XX市XX县区南高营,建华北大街以东、高营大街以西、御城路以南,工程名称恒大御景半岛项目第十三中学主体及配套工程建设工程,其中包括第一、二教学楼、实验楼、图书馆、办公楼、宿舍楼、食堂、多功能厅、阶梯教室及配套工程,建设单位是石家庄地益嘉房地产开发有限公司,该项目多功能厅为框剪结构其余均为六层框架结构,建筑总面积45696
二、实践内容熟悉有关设计图纸,掌握实际施工情况;参加主要工程
土方回填、砌筑工程、抹灰工程、贴面砖、乳胶漆等施工过程中的实际工作,掌握其施工方法
下面对各项内容作简要的总结

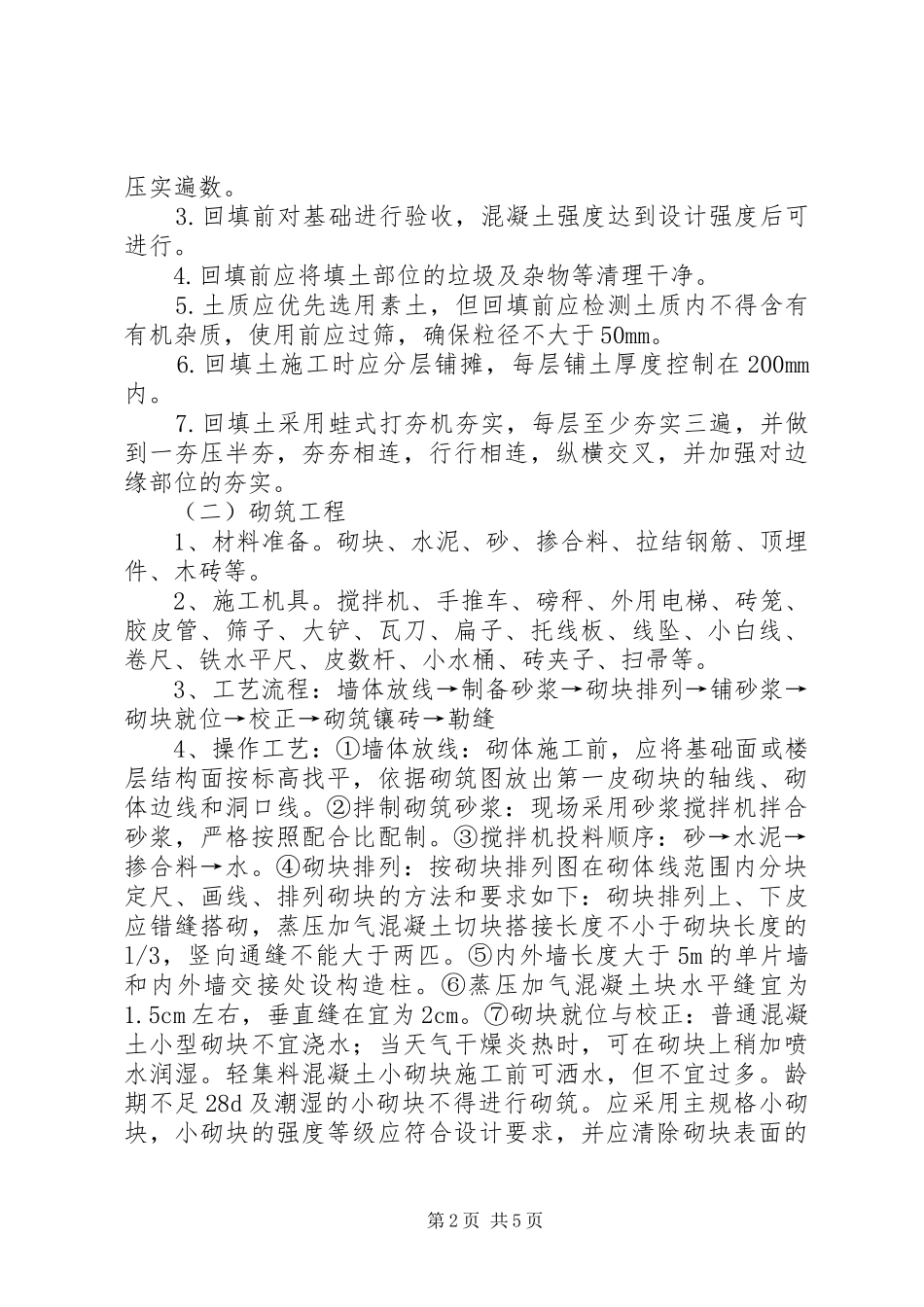

(一)回填土工程施工准备:土方回填前应做好以下各项准备工作:1、土的击实试验,确定回填土的最大干密度
2、清除填方基底上的垃圾和其它杂物,抽除积水,验收基底标高
3、请监理对基坑进行隐蔽工程验收,验收完毕后进行土方回填
4、准备好施工机具,对施工人员进行技术交底和安全交底
本工程房心土方回填采用外购素土
回填土施工前,首先应进行土壤击实试验,根据回填土的最佳含水率及干容重,来确定回填用土的含水率控制范围及第1页共5页压实遍数
回填前对基础进行验收,混凝土强度达到设计强度后可进行
回填前应将填土部位的垃圾及杂物等清理干净
土质应优先选用素土,但回填前应检测土质内不得含有有机杂质,使用前应过筛,确保粒径不大于50mm
回填土施工时应分层铺摊,每层铺土厚度控制在200mm内
回填土采用蛙式打夯机夯实,每层至少夯实三遍,并做到一夯压半夯,夯夯相连,行行相连,纵横交叉,并加
