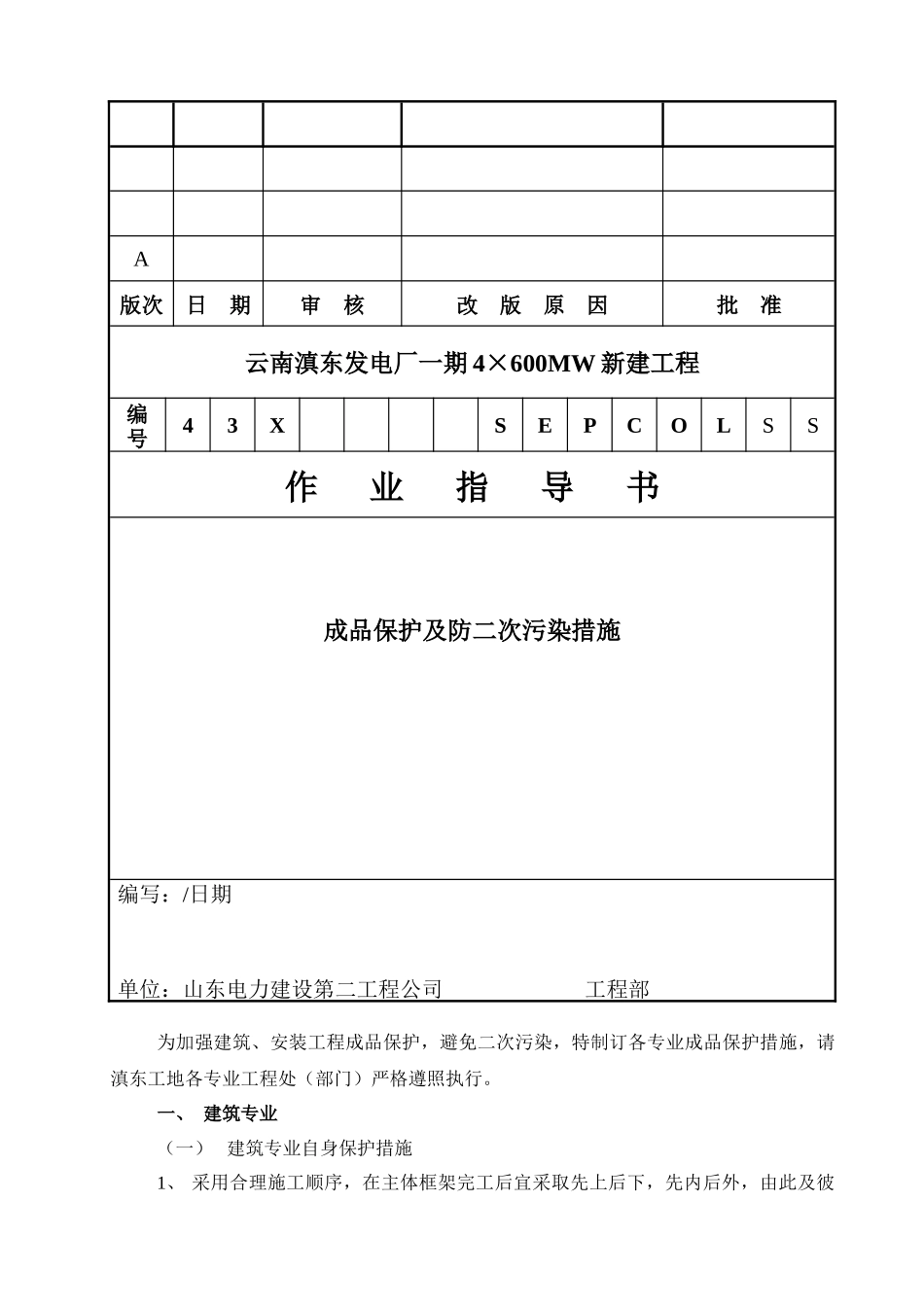

为加强建筑、安装工程成品保护,避免二次污染,特制订各专业成品保护措施,请滇东工地各专业工程处(部门)严格遵照执行

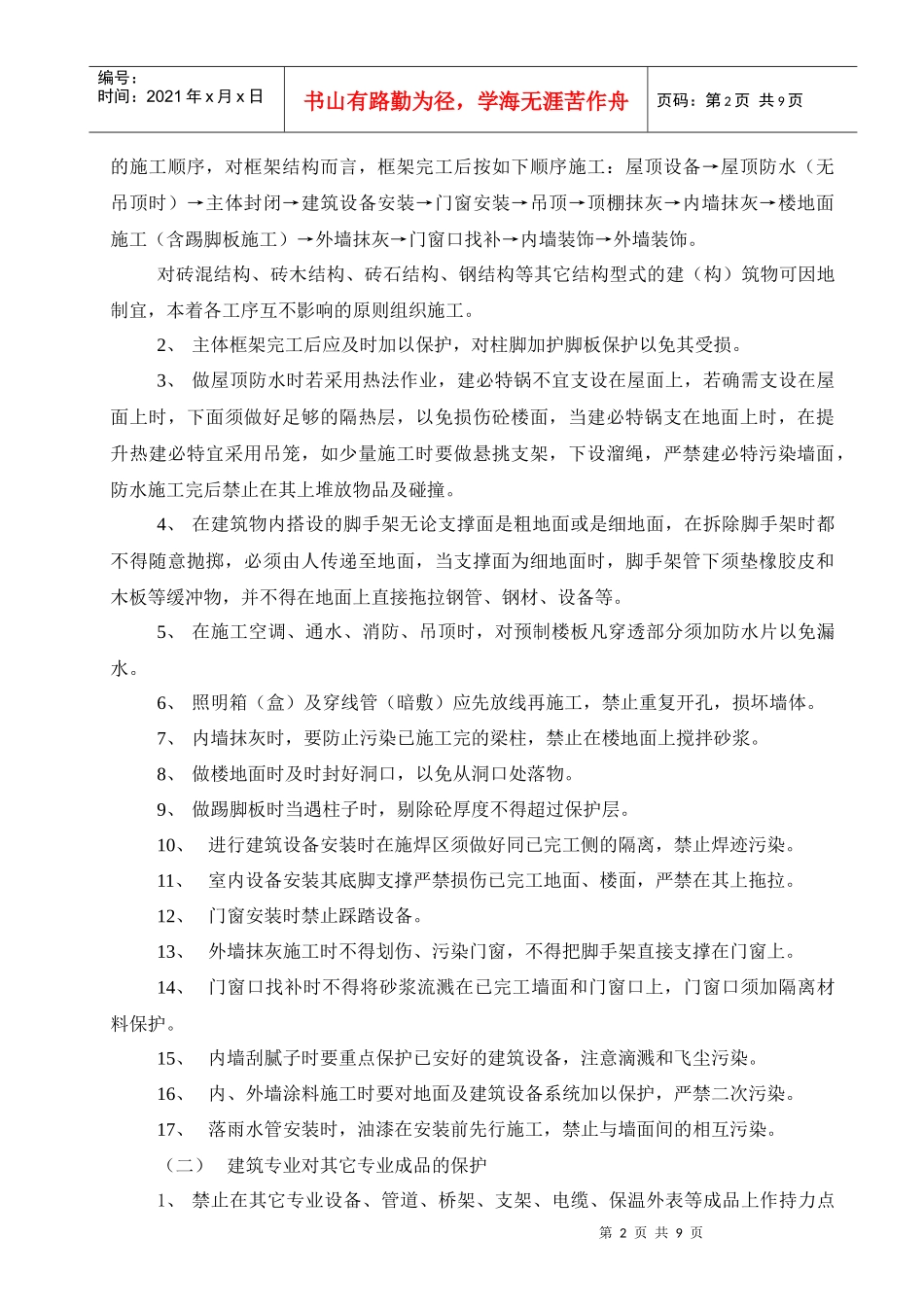

一、建筑专业(一)建筑专业自身保护措施1、采用合理施工顺序,在主体框架完工后宜采取先上后下,先内后外,由此及彼A版次日期审核改版原因批准云南滇东发电厂一期4×600MW新建工程编号43XSEPCOLSS作业指导书成品保护及防二次污染措施编写:/日期单位:山东电力建设第二工程公司工程部第2页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页的施工顺序,对框架结构而言,框架完工后按如下顺序施工:屋顶设备→屋顶防水(无吊顶时)→主体封闭→建筑设备安装→门窗安装→吊顶→顶棚抹灰→内墙抹灰→楼地面施工(含踢脚板施工)→外墙抹灰→门窗口找补→内墙装饰→外墙装饰
对砖混结构、砖木结构、砖石结构、钢结构等其它结构型式的建(构)筑物可因地制宜,本着各工序互不影响的原则组织施工
2、主体框架完工后应及时加以保护,对柱脚加护脚板保护以免其受损
3、做屋顶防水时若采用热法作业,建必特锅不宜支设在屋面上,若确需支设在屋面上时,下面须做好足够的隔热层,以免损伤砼楼面,当建必特锅支在地面上时,在提升热建必特宜采用吊笼,如少量施工时要做悬挑支架,下设溜绳,严禁建必特污染墙面,防水施工完后禁止在其上堆放物品及碰撞
4、在建筑物内搭设的脚手架无论支撑面是粗地面或是细地面,在拆除脚手架时都不得随意抛掷,必须由人传递至地面,当支撑面为细地面时,脚手架管下须垫橡胶皮和木板等缓冲物,并不得在地面上直接拖拉钢管、钢材、设备等
5、在施工空调、通水、消防、吊顶时,对预制楼板凡穿透部分须加防水片以免漏水
6、照明箱(盒)及穿线管(暗敷)应先放线再施工,禁止重复开孔,损坏墙体
7、内墙抹灰时,要防止污染已施工完的梁柱,禁止在楼地面上搅拌砂浆
8、做楼地面时及时封好洞口,以免从洞口
