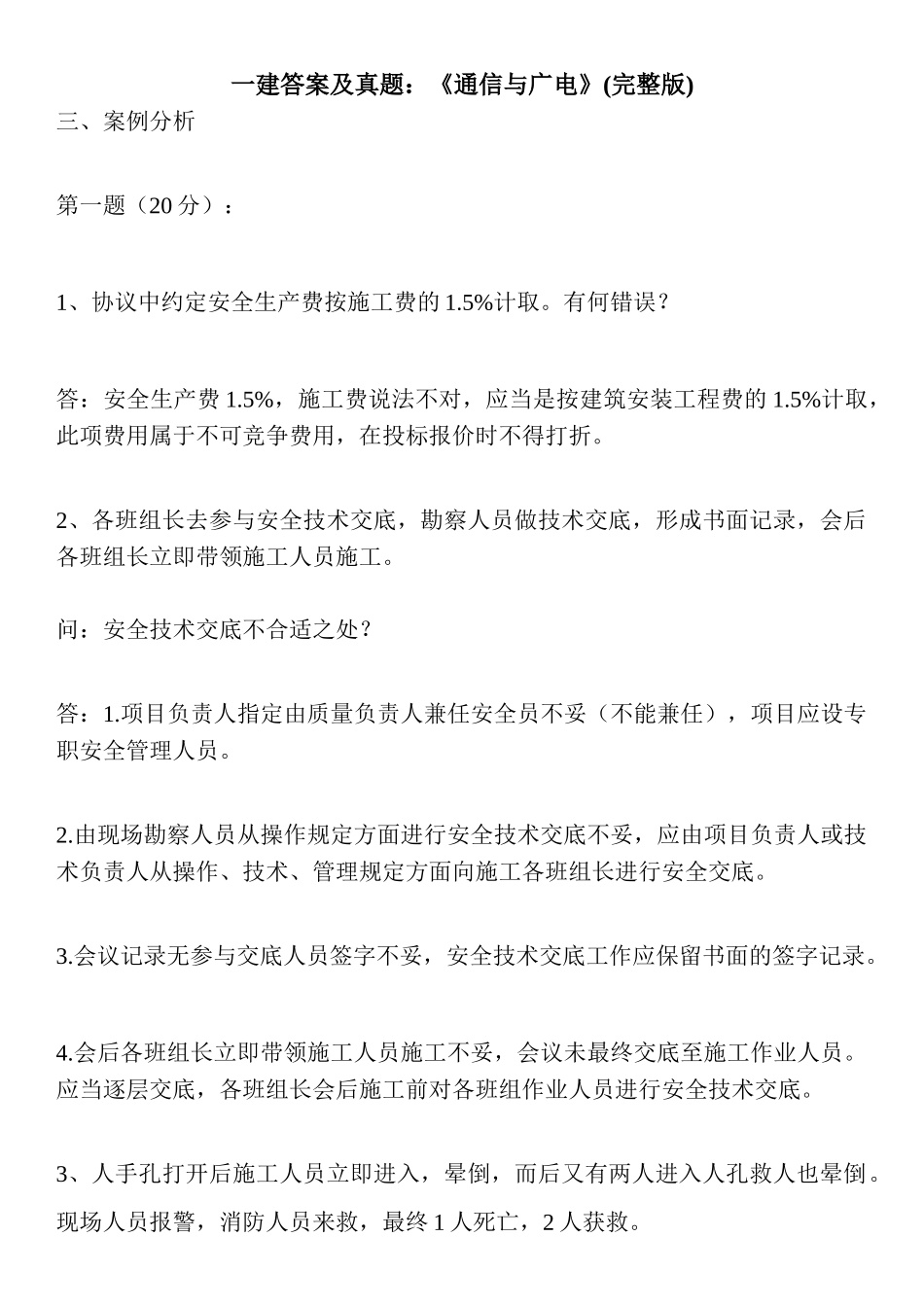

一建答案及真题:《通信与广电》(完整版)三、案例分析第一题(20分):1、协议中约定安全生产费按施工费的1
答:安全生产费1
5%,施工费说法不对,应当是按建筑安装工程费的1
5%计取,此项费用属于不可竞争费用,在投标报价时不得打折
2、各班组长去参与安全技术交底,勘察人员做技术交底,形成书面记录,会后各班组长立即带领施工人员施工
问:安全技术交底不合适之处
项目负责人指定由质量负责人兼任安全员不妥(不能兼任),项目应设专职安全管理人员
由现场勘察人员从操作规定方面进行安全技术交底不妥,应由项目负责人或技术负责人从操作、技术、管理规定方面向施工各班组长进行安全交底
会议记录无参与交底人员签字不妥,安全技术交底工作应保留书面的签字记录
会后各班组长立即带领施工人员施工不妥,会议未最终交底至施工作业人员
应当逐层交底,各班组长会后施工前对各班组作业人员进行安全技术交底
3、人手孔打开后施工人员立即进入,晕倒,而后又有两人进入人孔救人也晕倒
现场人员报警,消防人员来救,最终1人死亡,2人获救

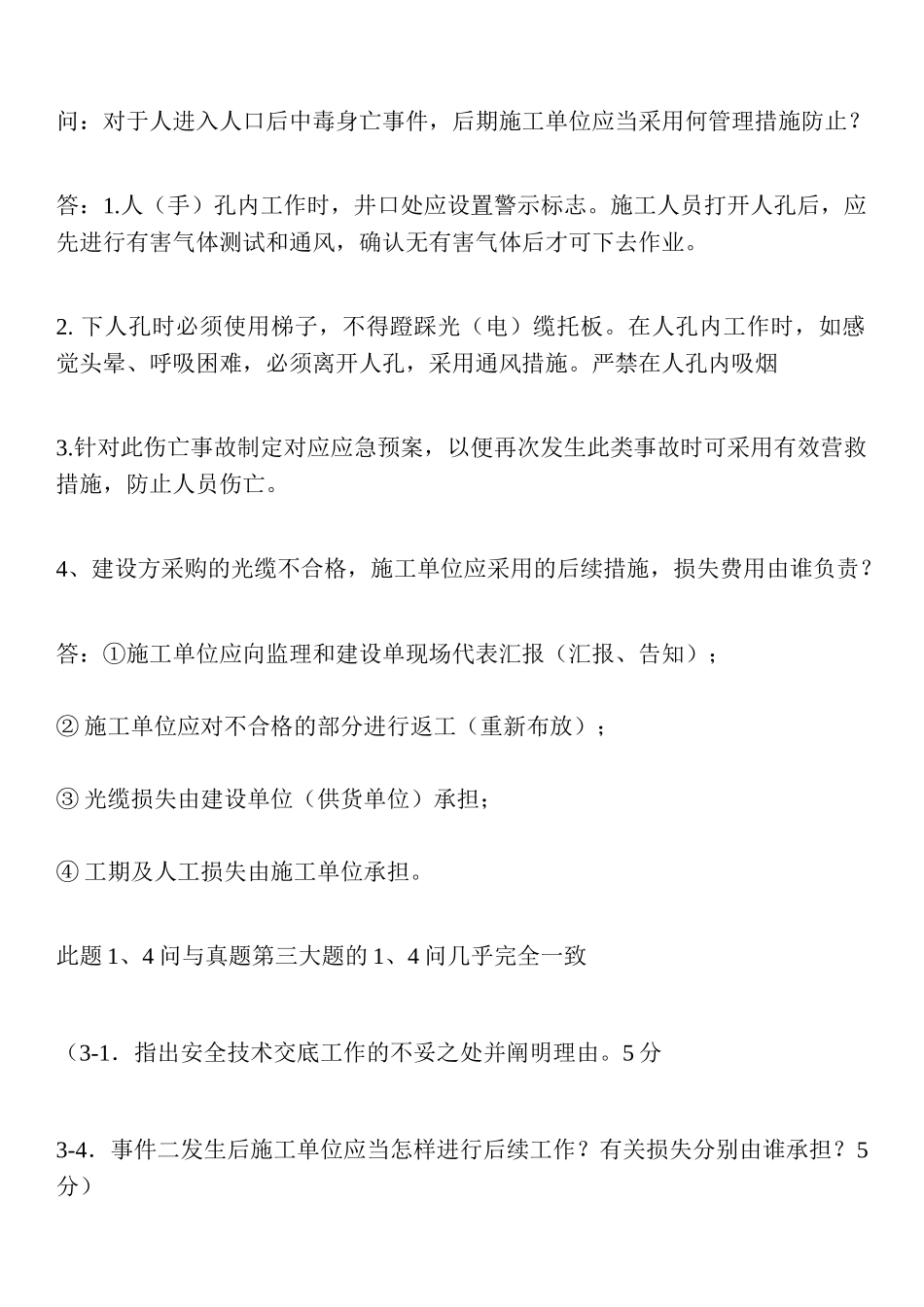

问:对于人进入人口后中毒身亡事件,后期施工单位应当采用何管理措施防止
人(手)孔内工作时,井口处应设置警示标志
施工人员打开人孔后,应先进行有害气体测试和通风,确认无有害气体后才可下去作业
下人孔时必须使用梯子,不得蹬踩光(电)缆托板
在人孔内工作时,如感觉头晕、呼吸困难,必须离开人孔,采用通风措施
严禁在人孔内吸烟3
针对此伤亡事故制定对应应急预案,以便再次发生此类事故时可采用有效营救措施,防止人员伤亡
4、建设方采购的光缆不合格,施工单位应采用的后续措施,损失费用由谁负责

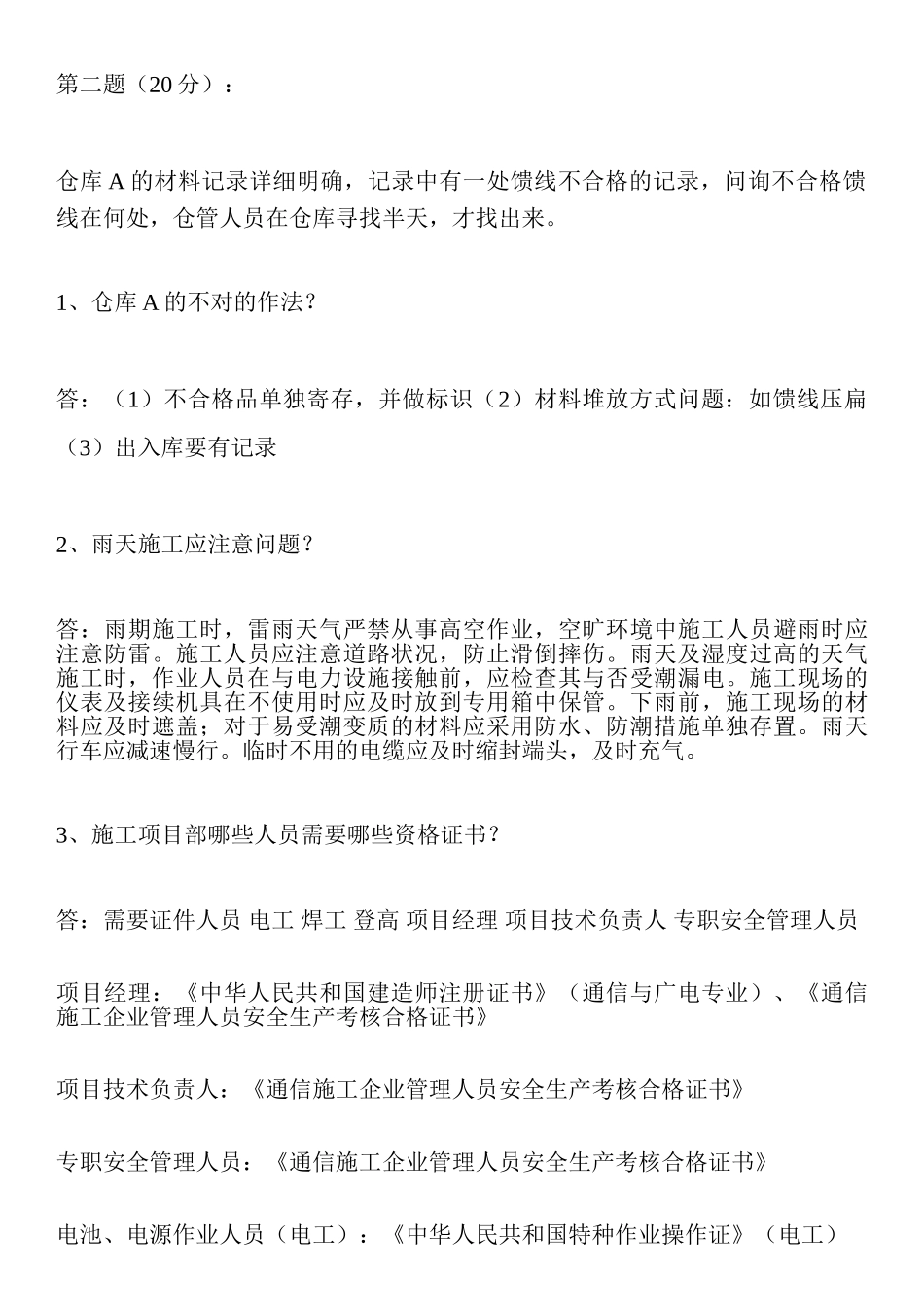

答:①施工单位应向监理和建设单现场代表汇报(汇报、告知);②施工单位应对不合格的部分进行返工(重新布放);③光缆损失由建设单位(供货单位)承担;④工期及人工损失由施工
